| 都筑区某所H様邸塗替え工事 工事完了しました。 |
| 施工概要 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

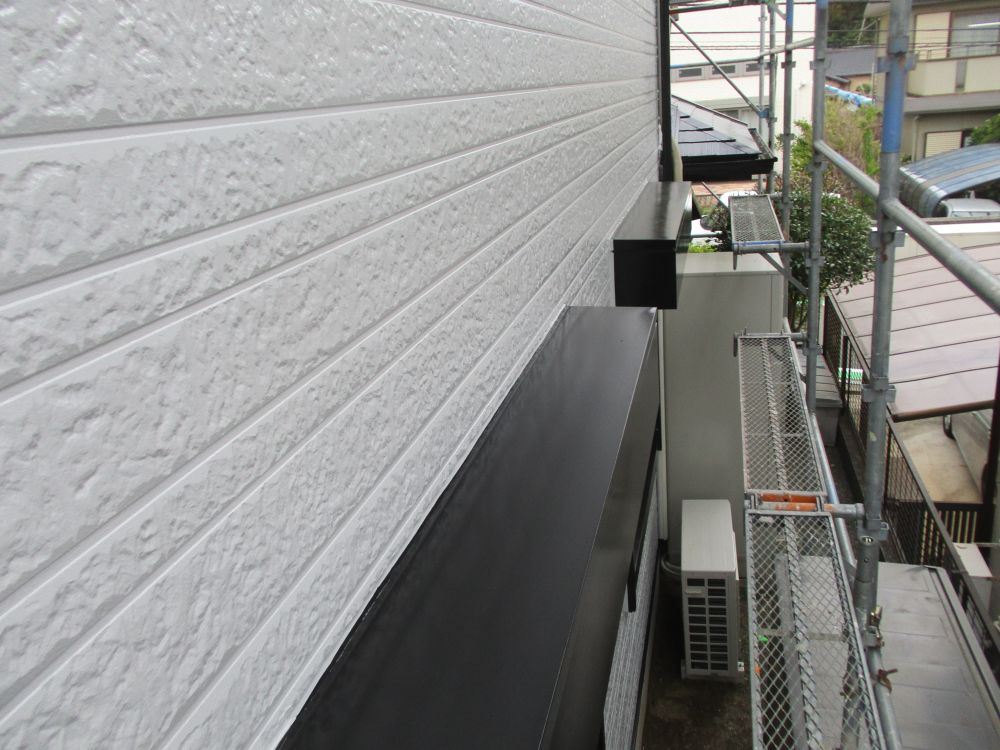

| 工事基本情報 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 施工の流れ | ||||||||||||||||||||||||||||||||||||

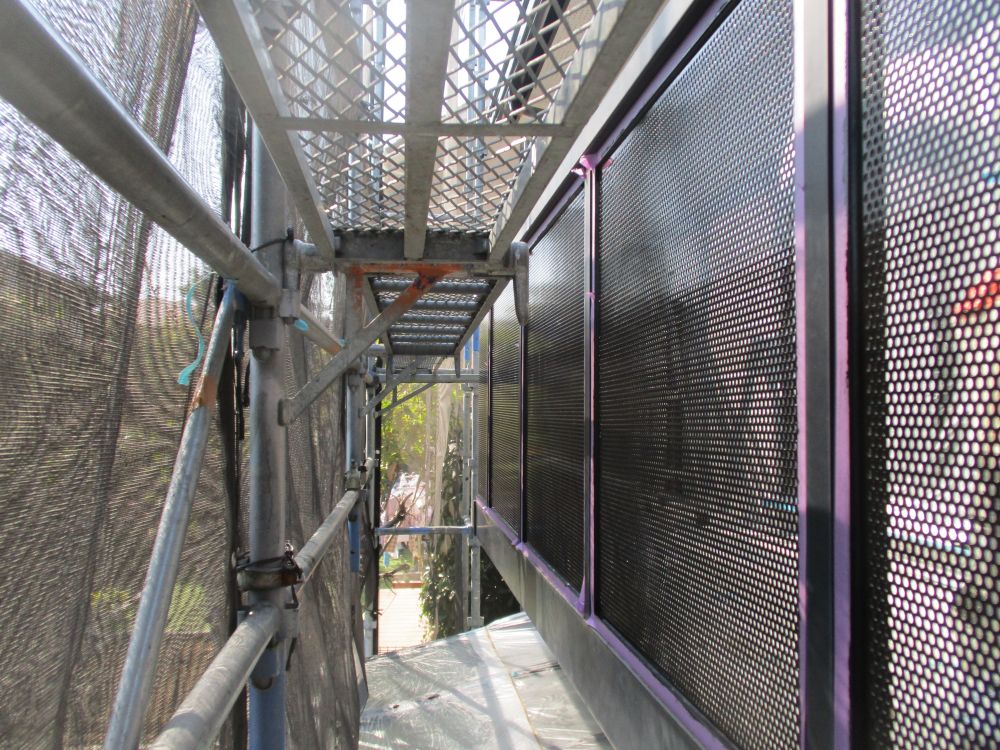

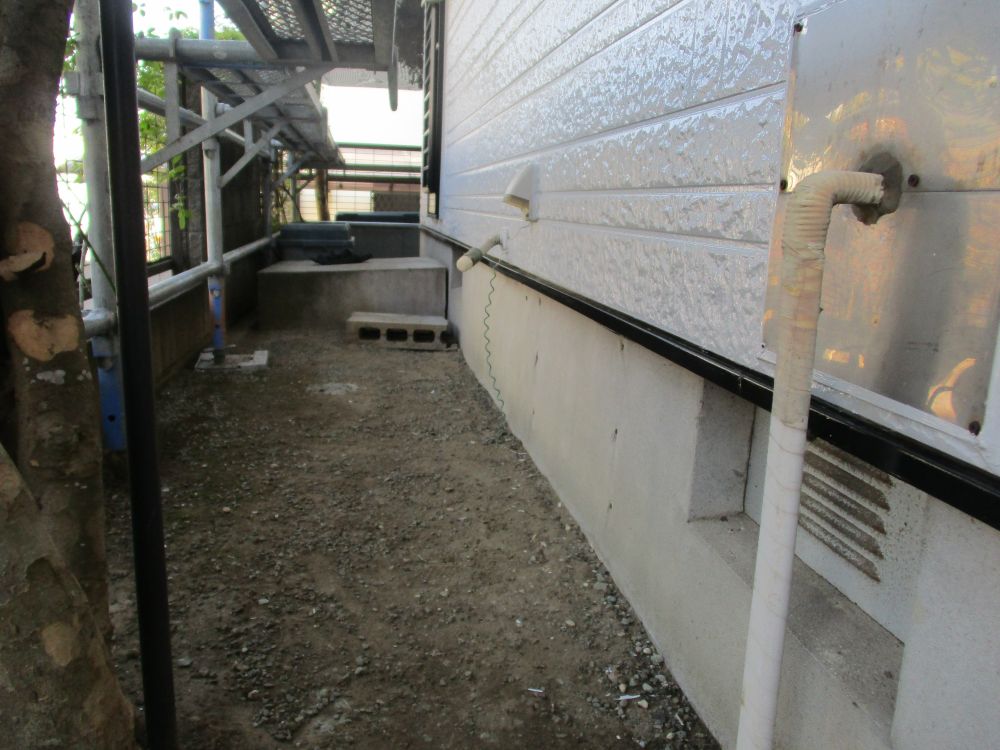

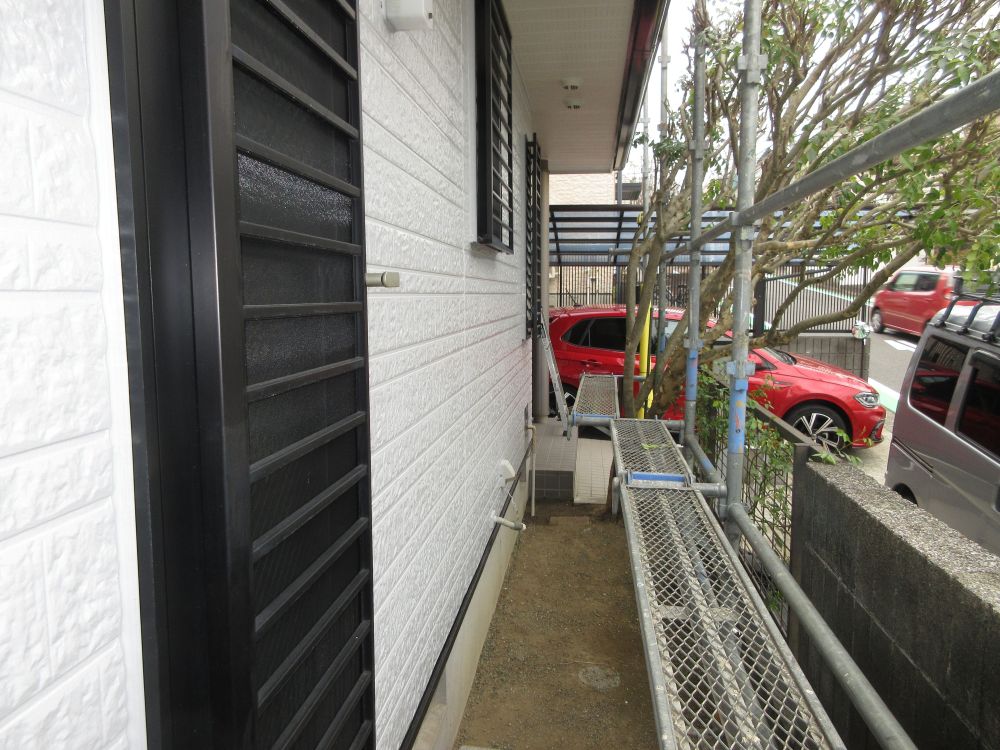

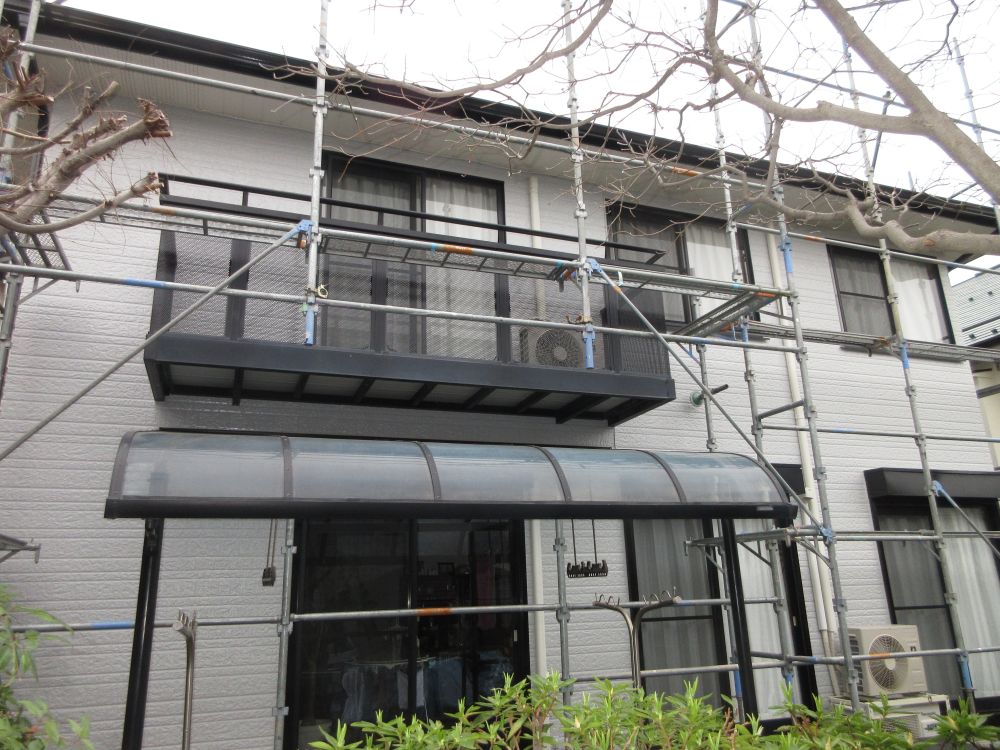

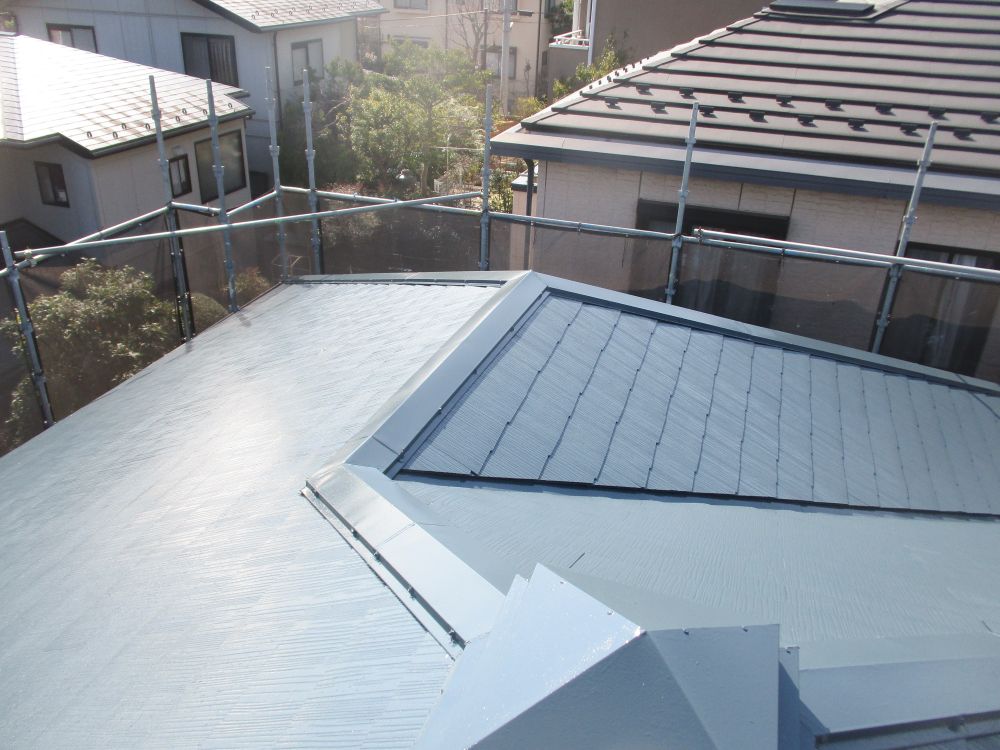

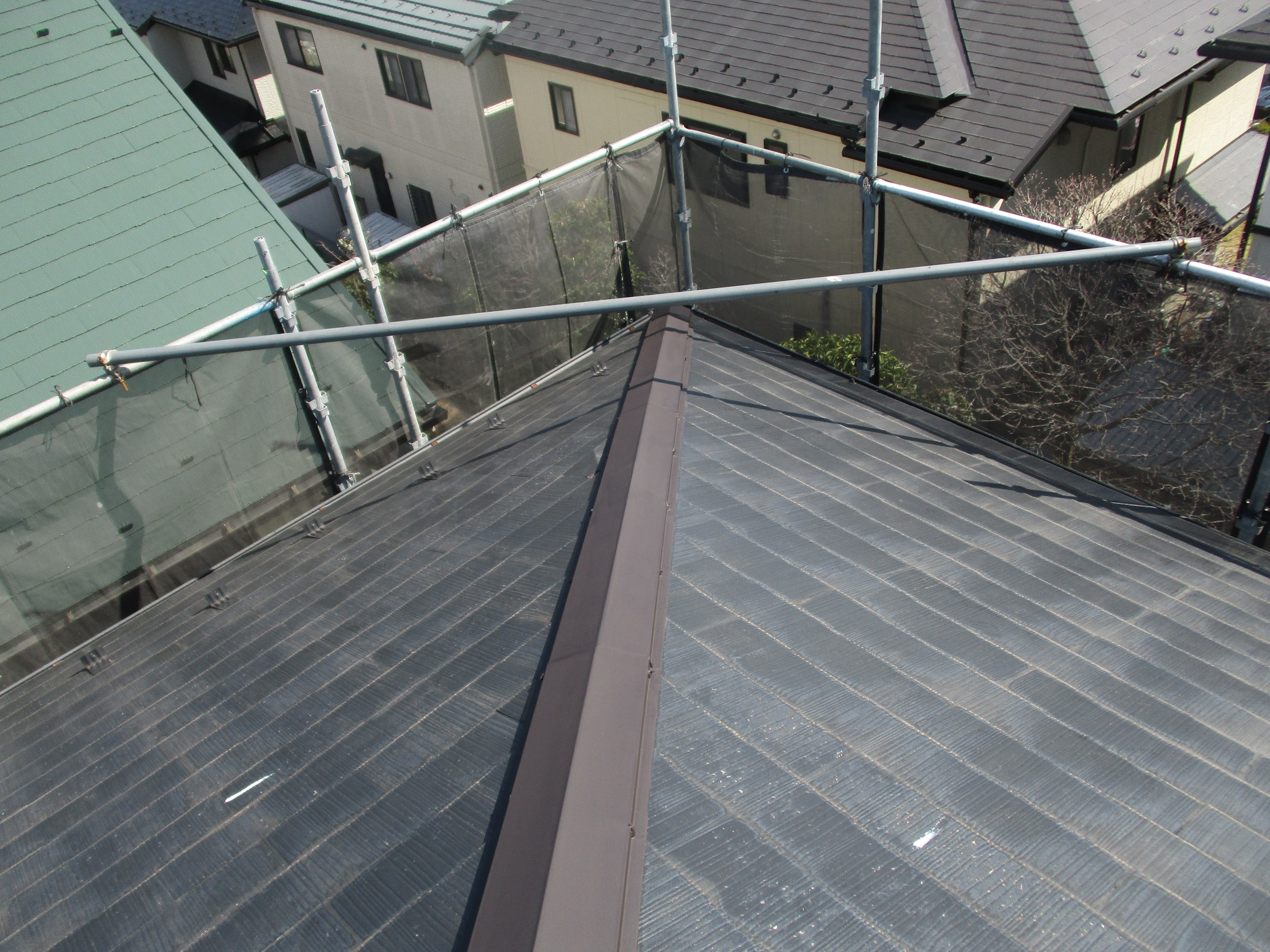

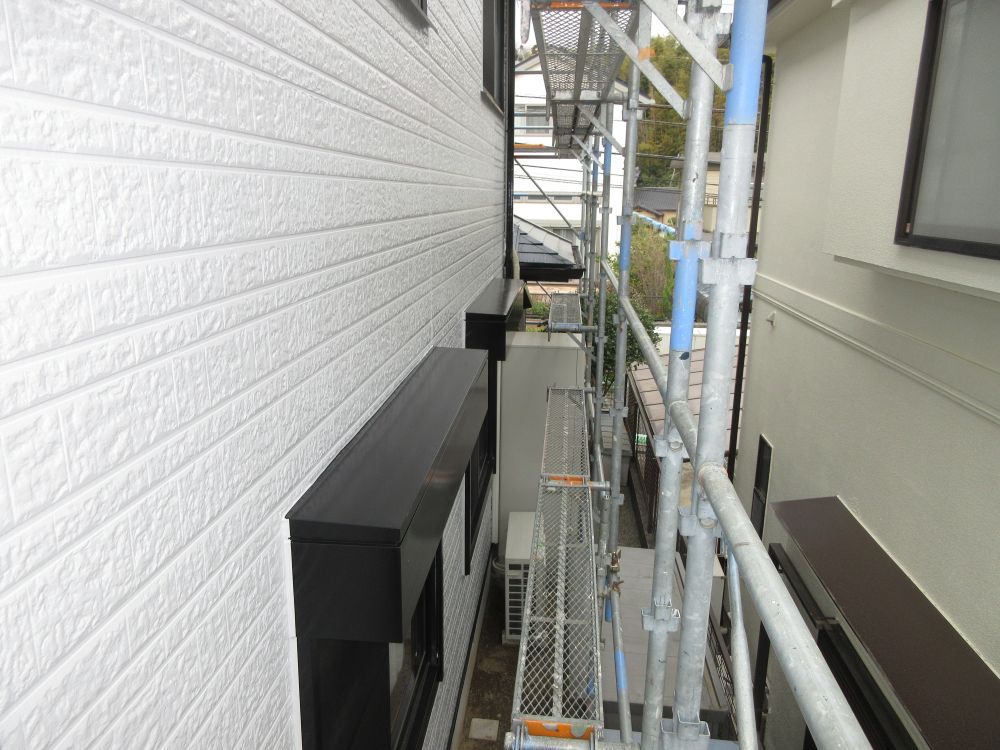

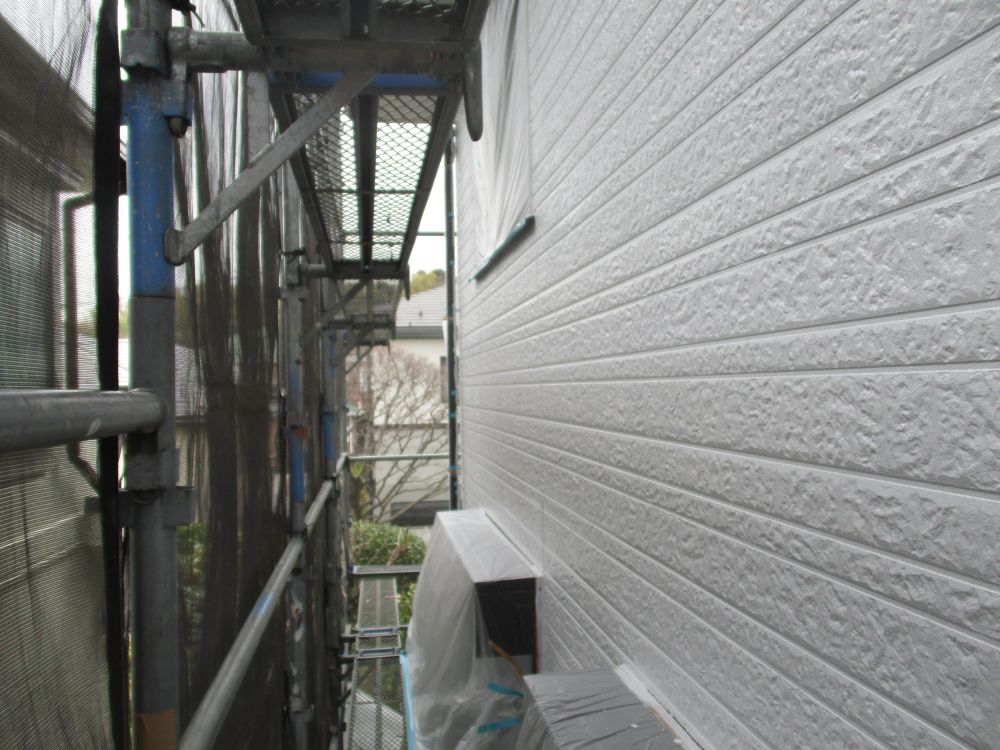

| [2026/03/11]工事1日目 新たな工事が始まり足場組を行いました。こちらのお宅は、 以前当社でお世話になったリピーター様で今回3回目の塗替え工事になります。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

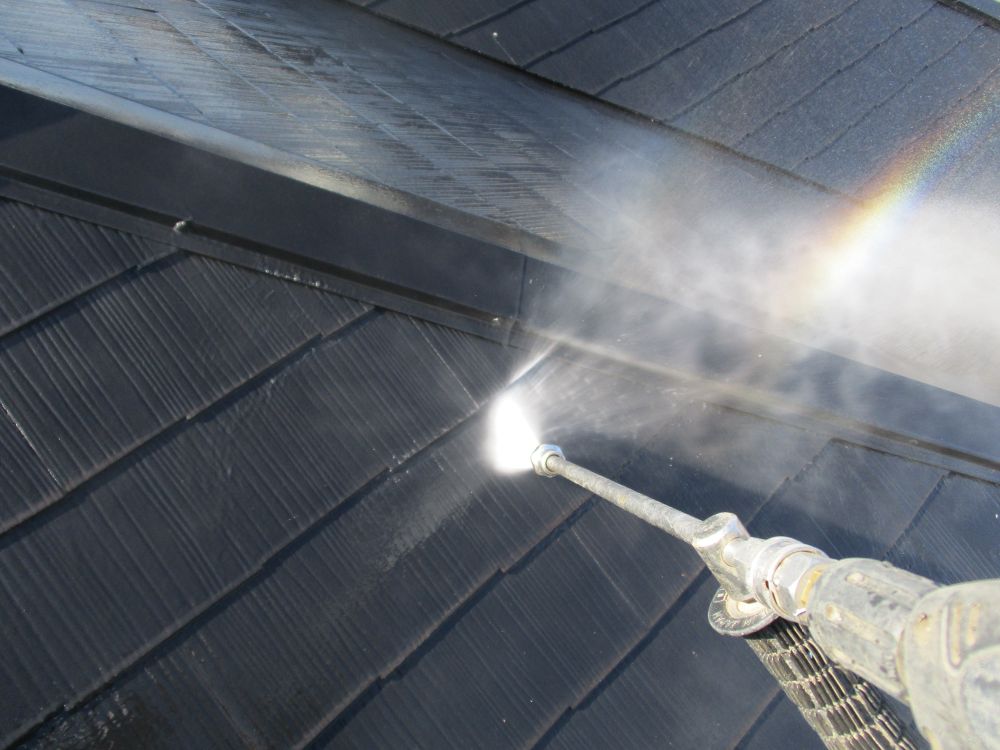

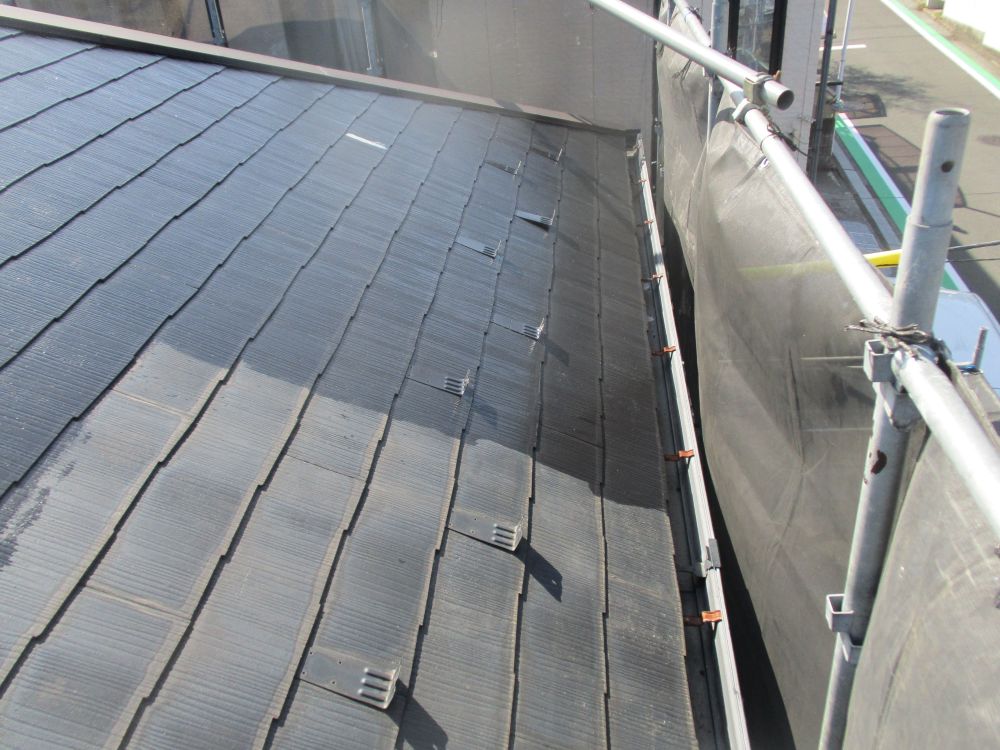

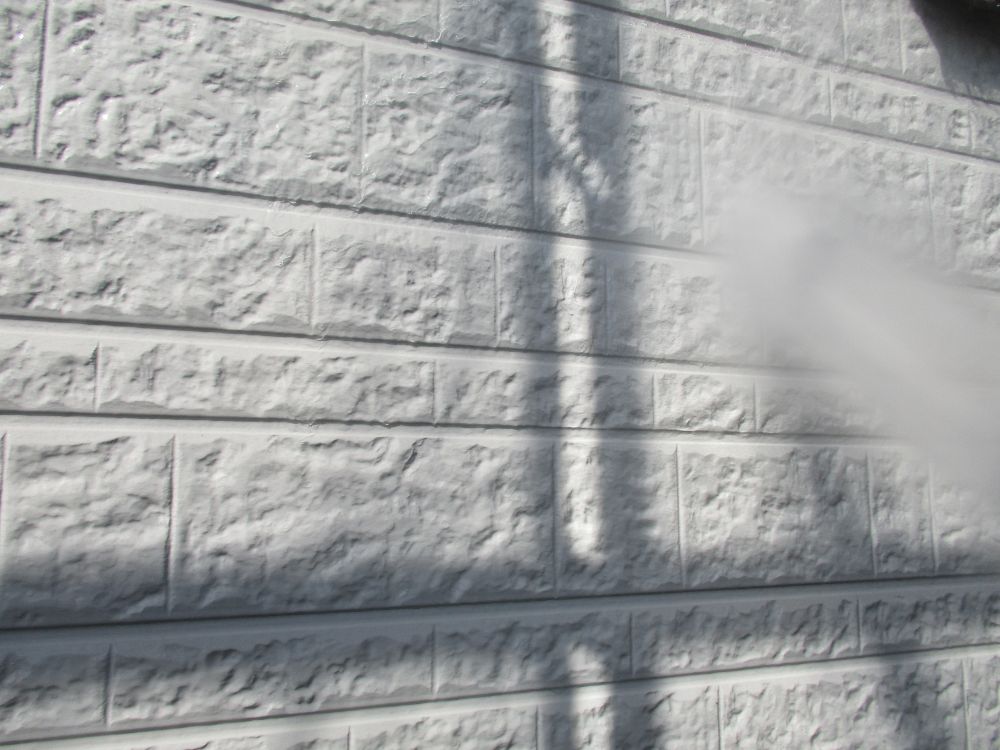

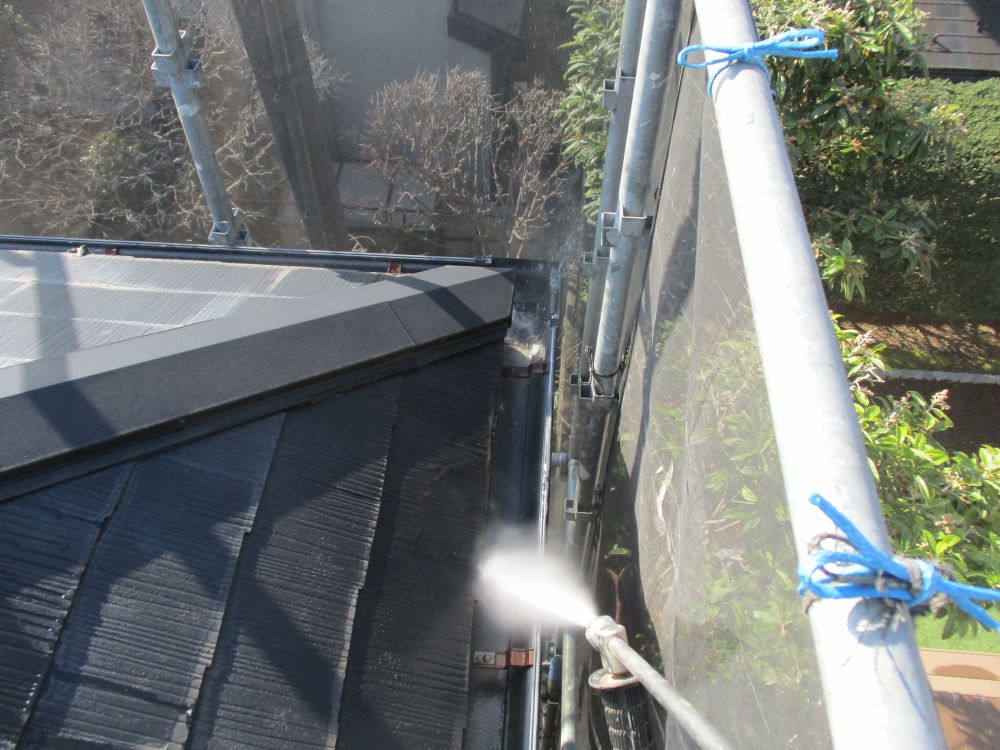

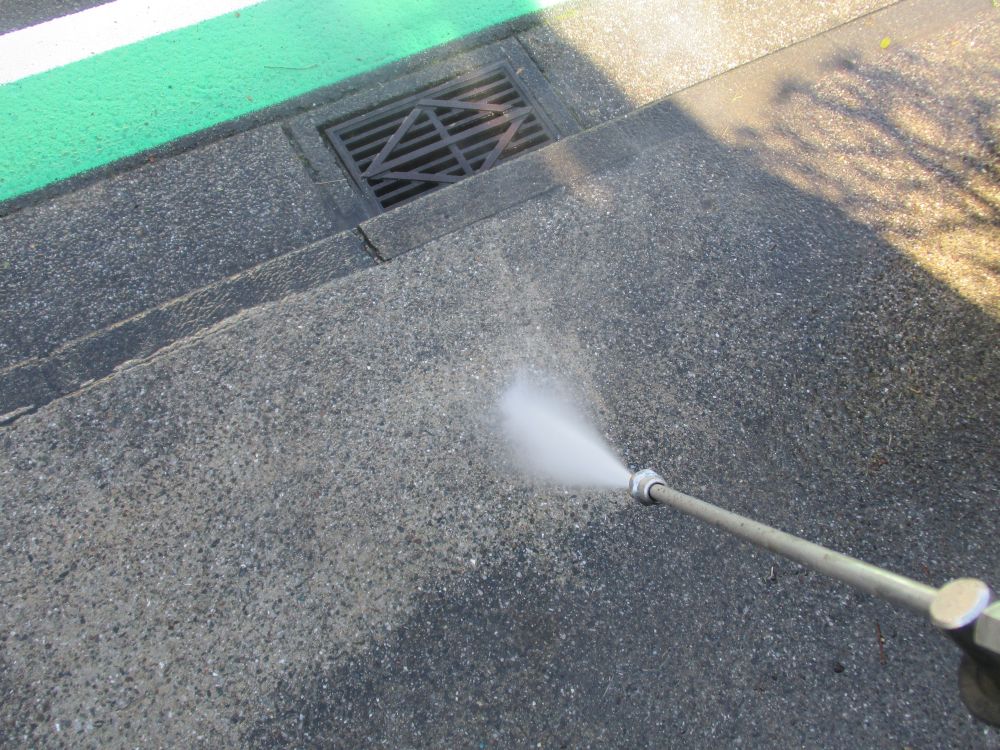

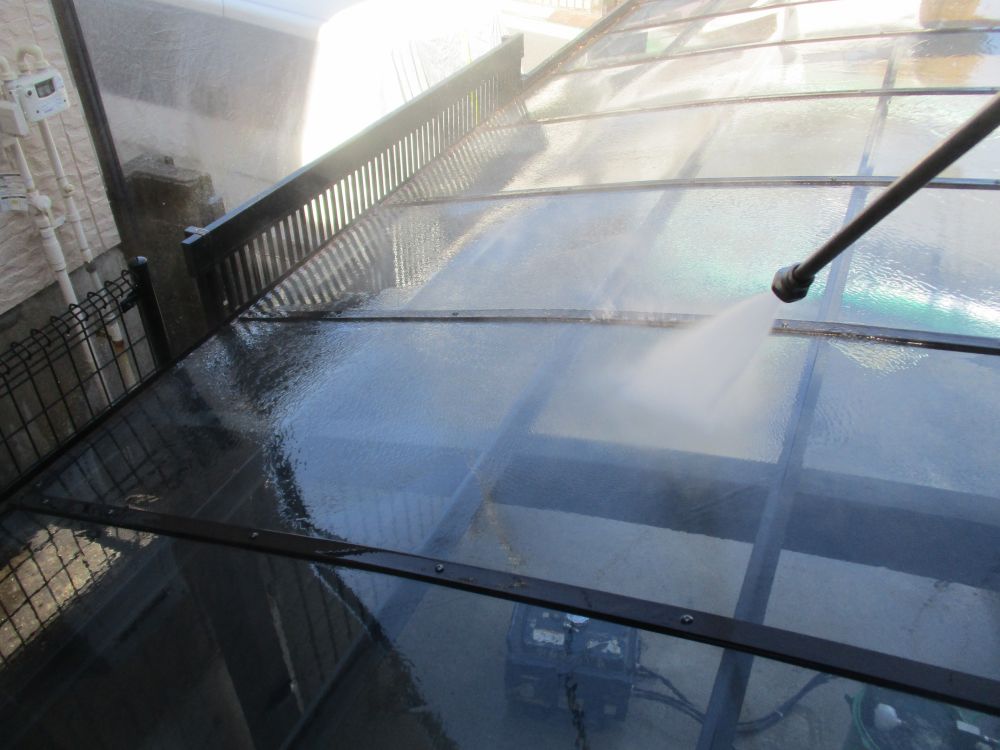

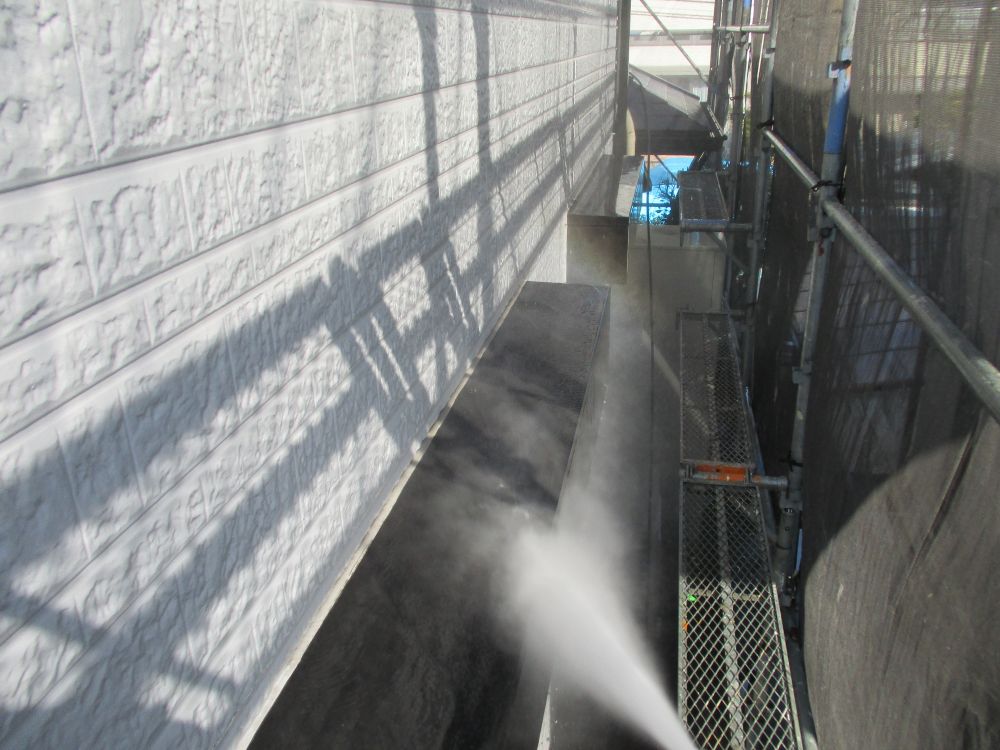

| [2026/03/12]工事2日目 高圧洗浄を行い建物全体を洗い流しました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

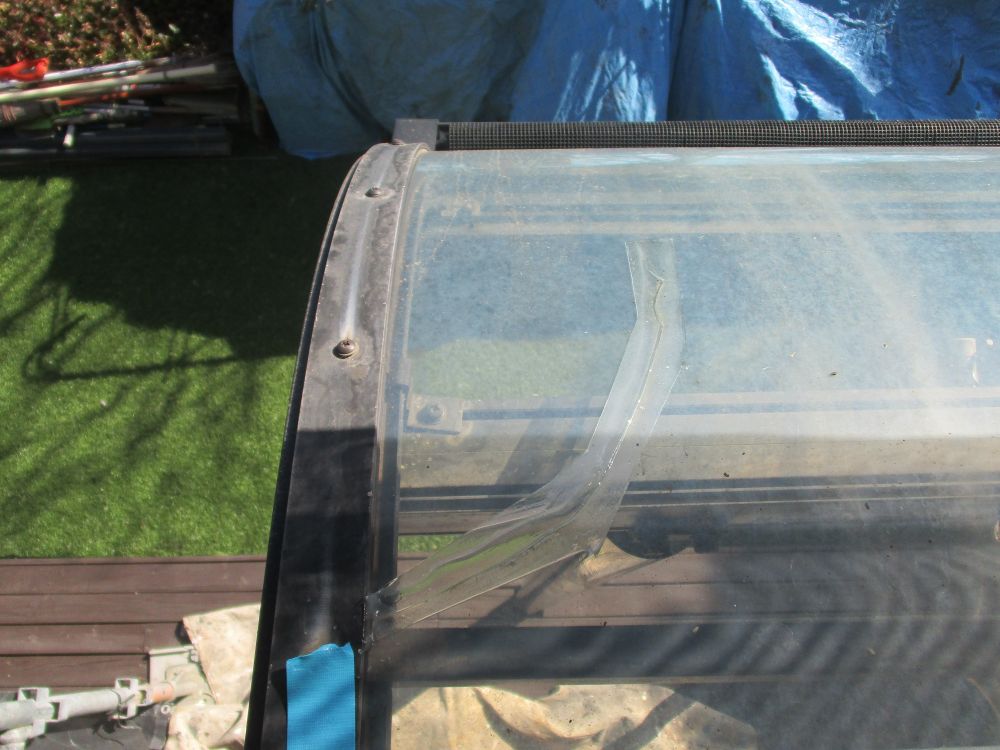

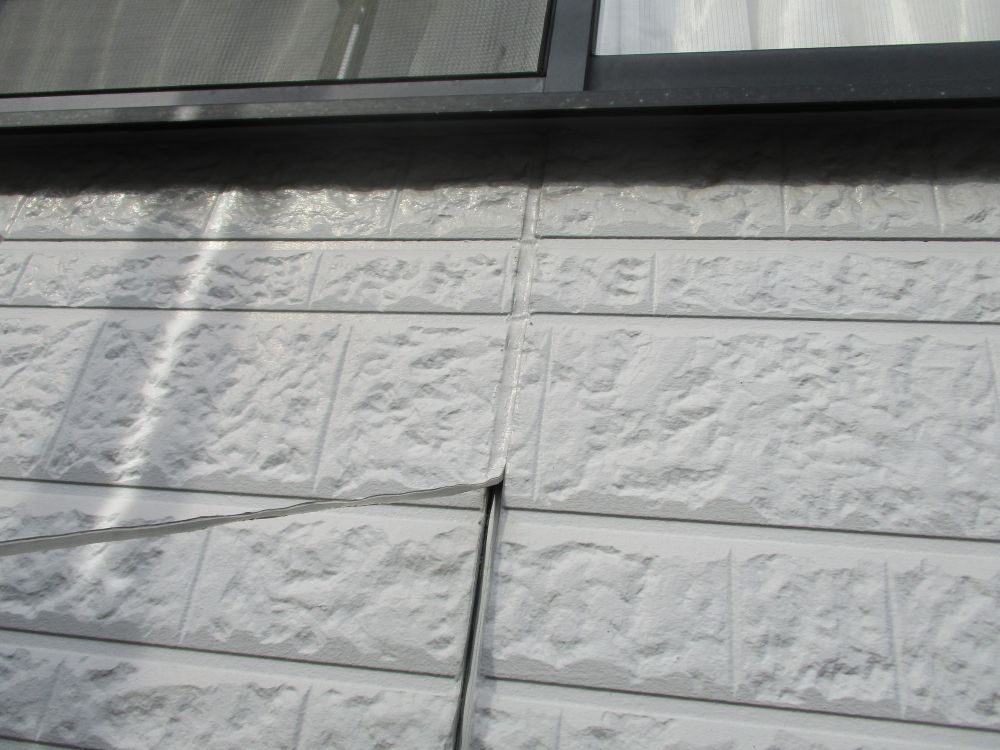

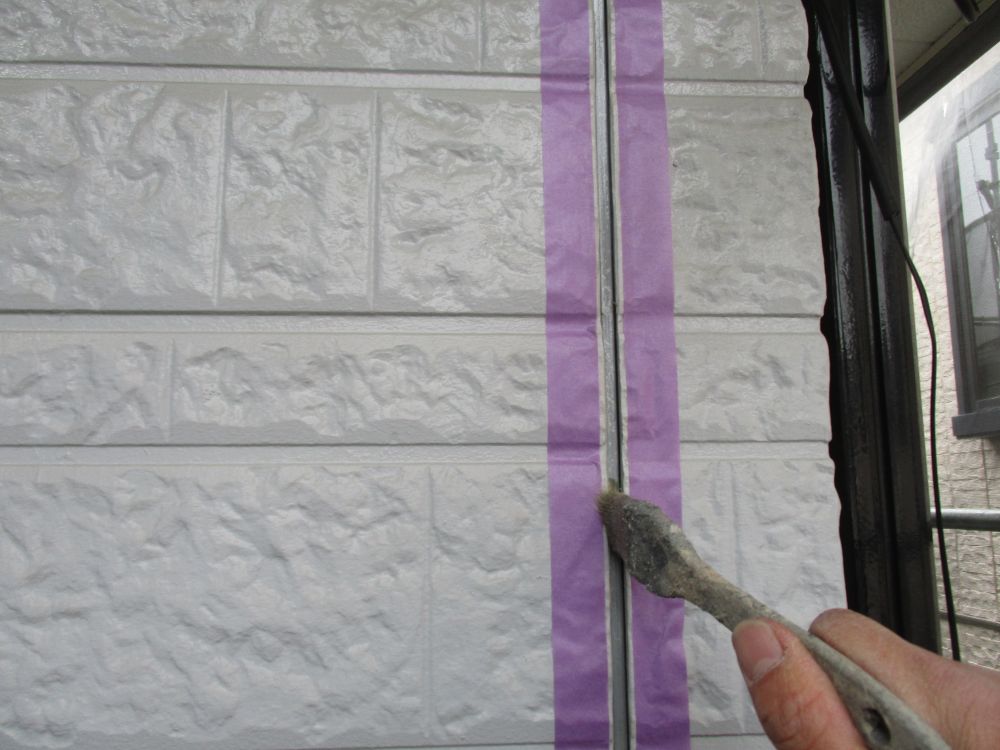

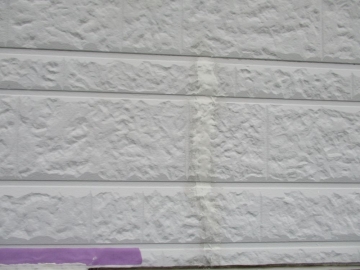

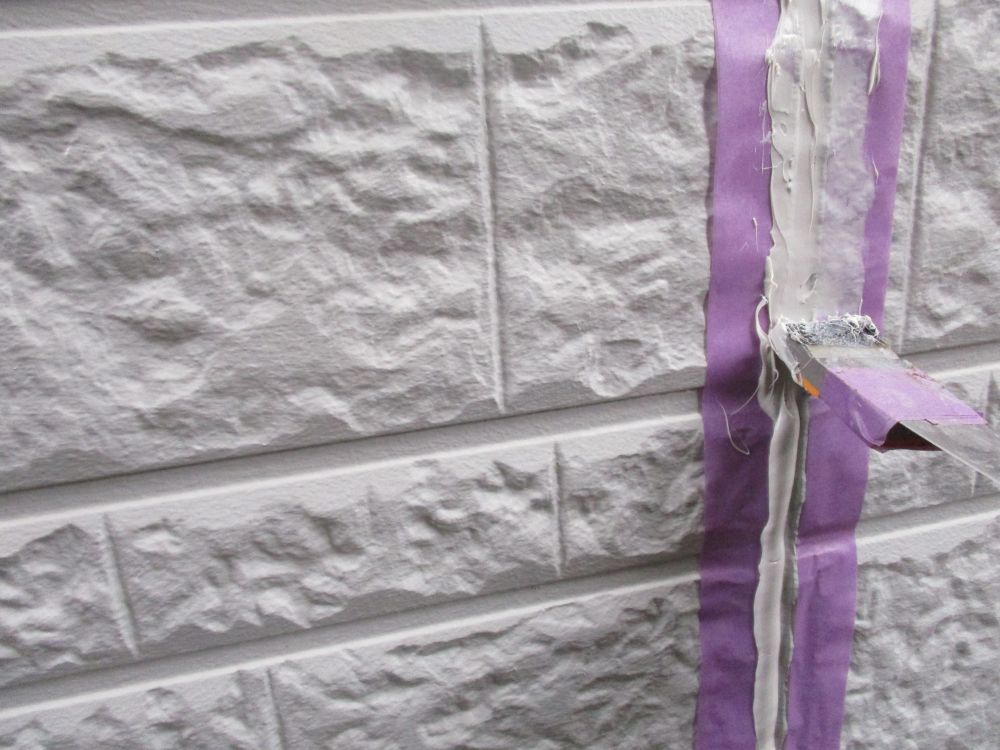

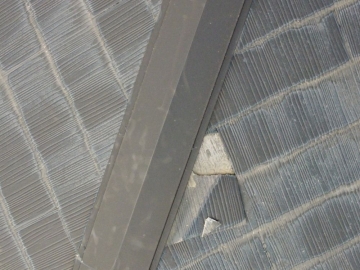

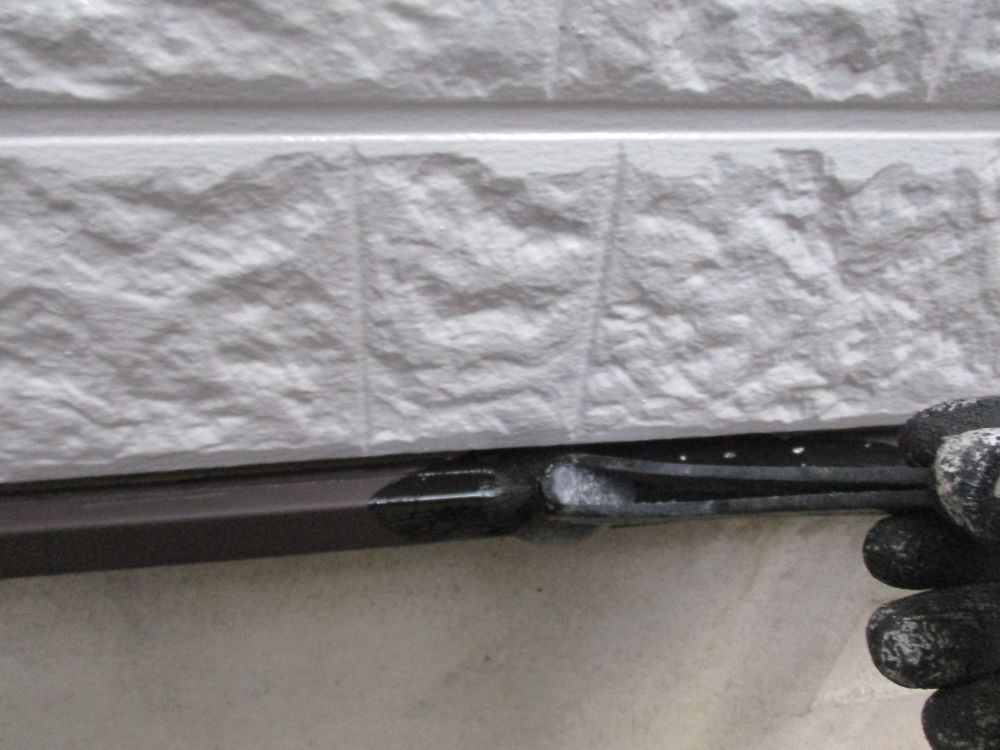

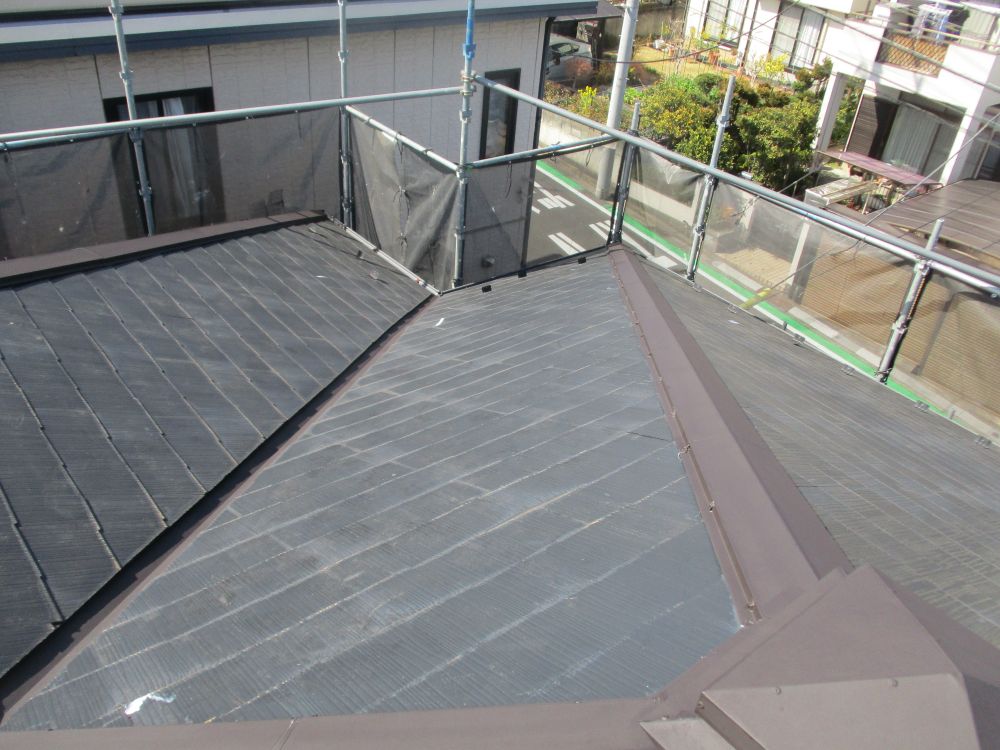

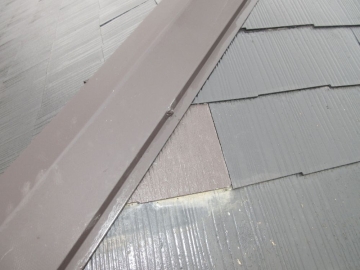

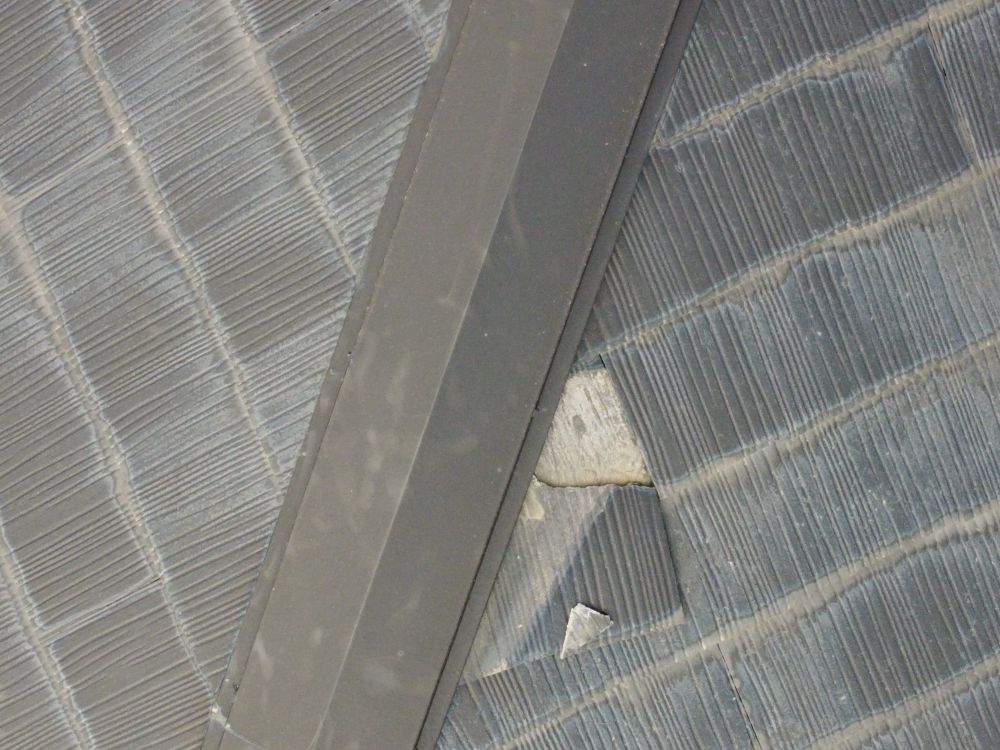

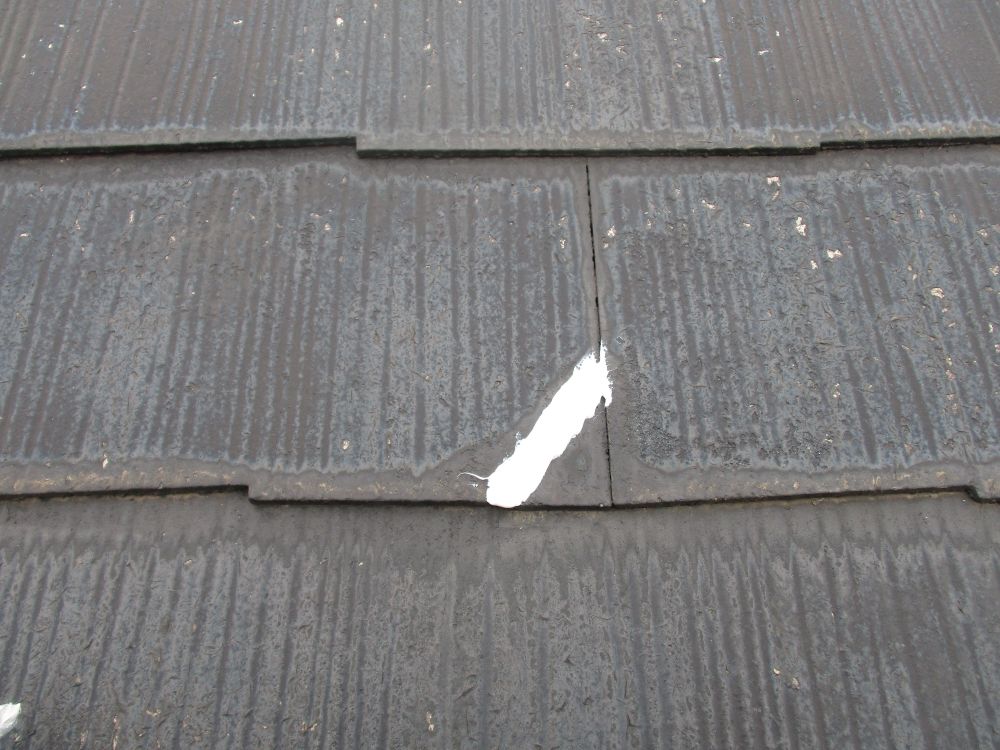

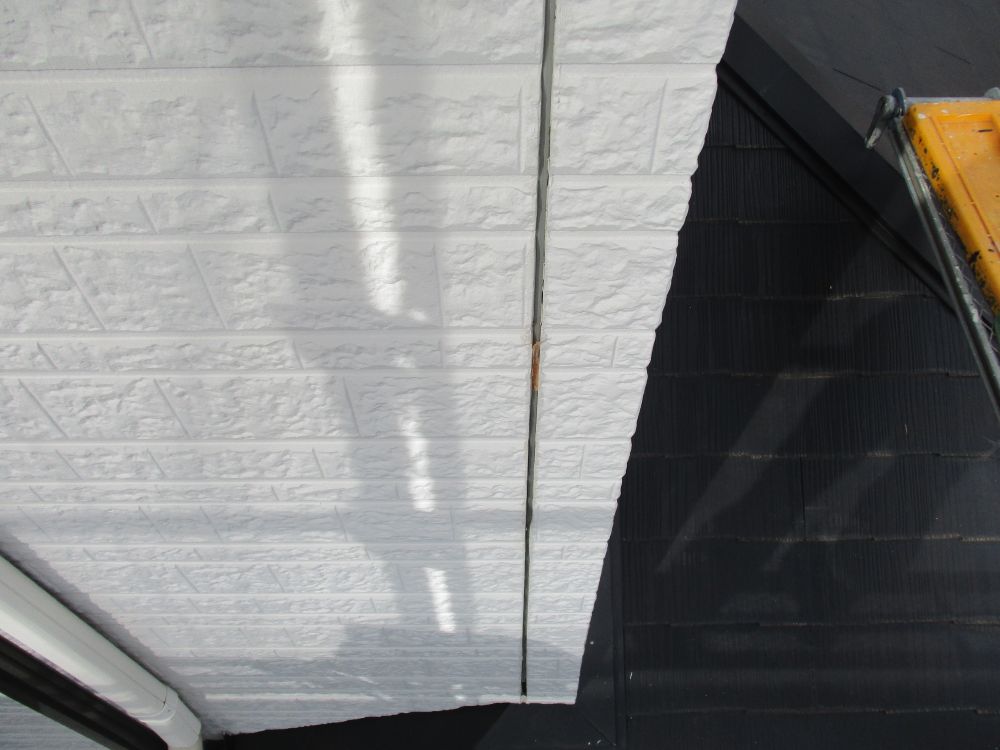

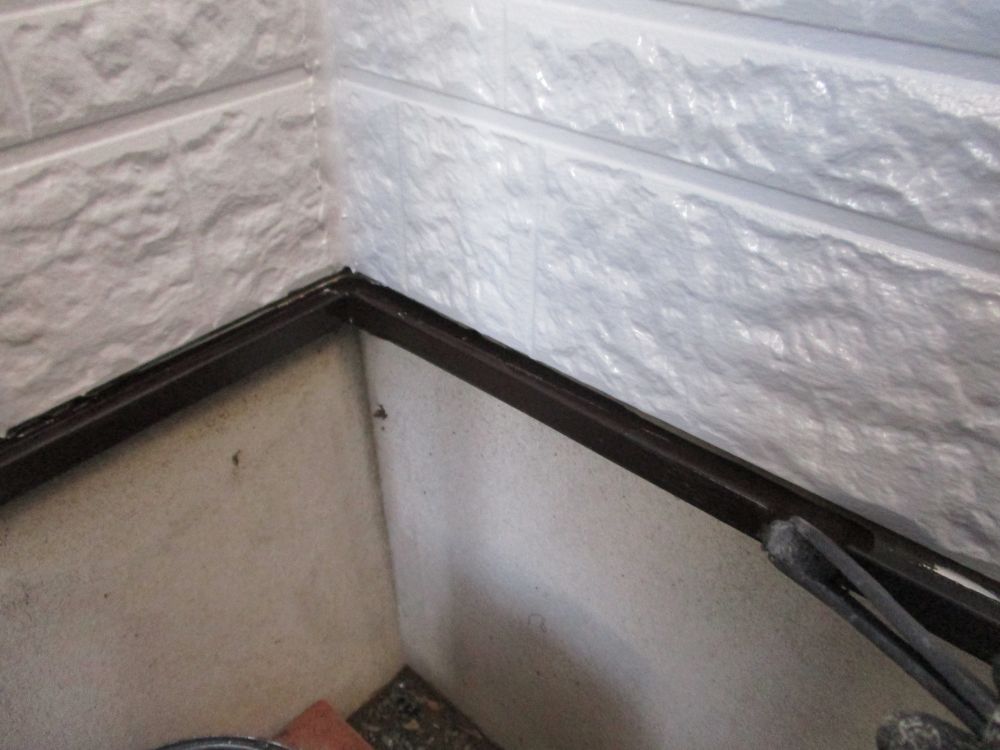

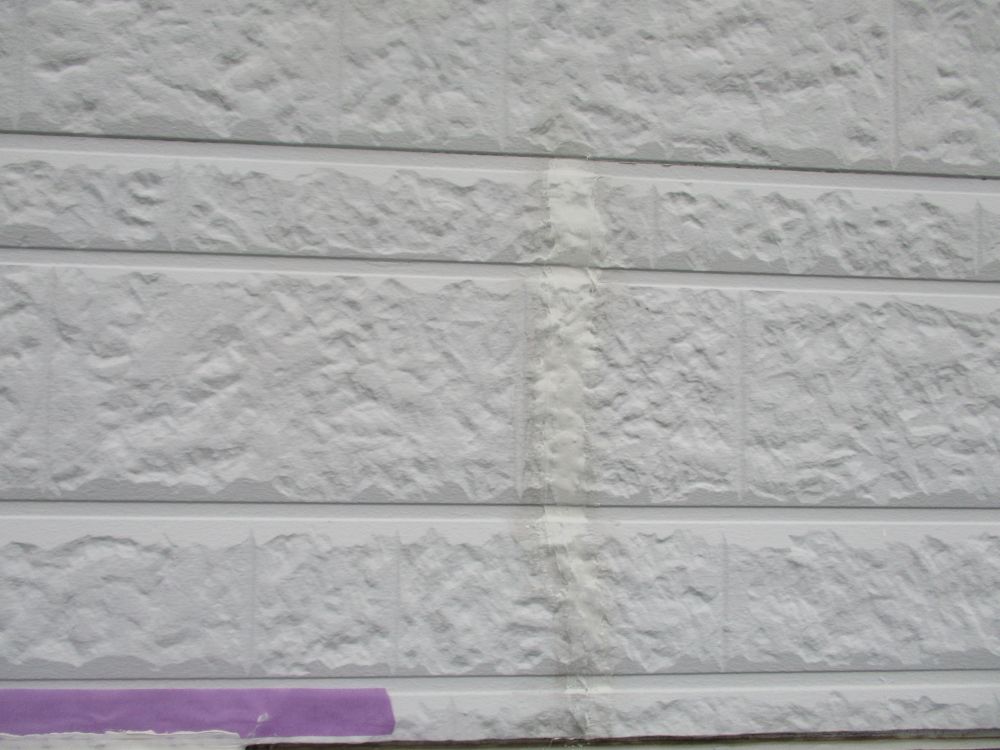

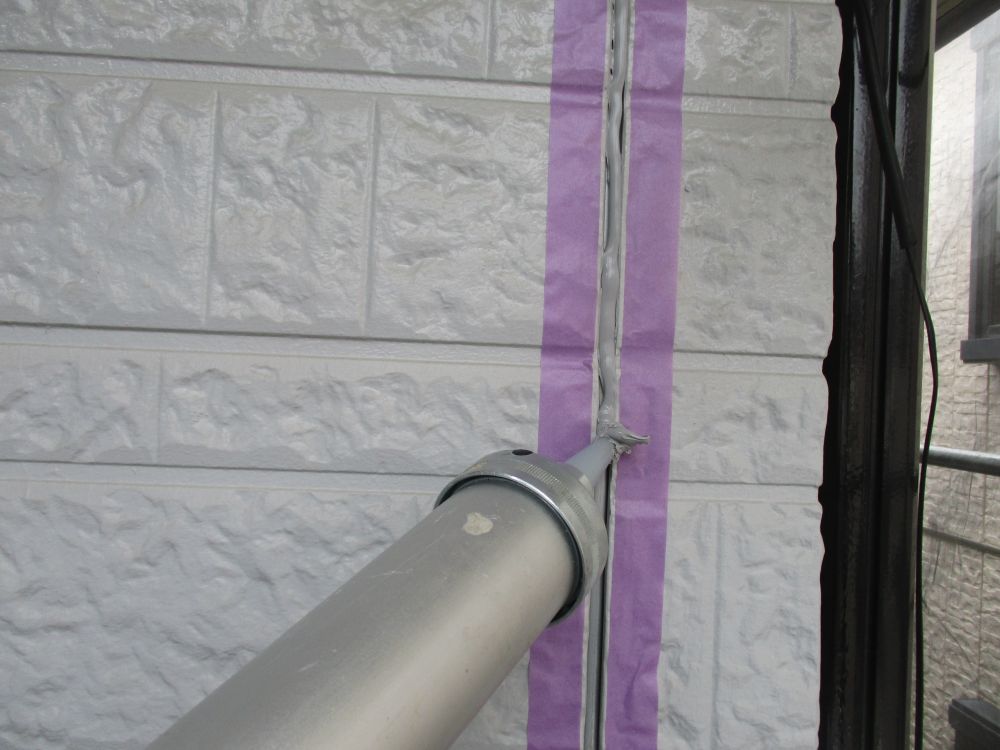

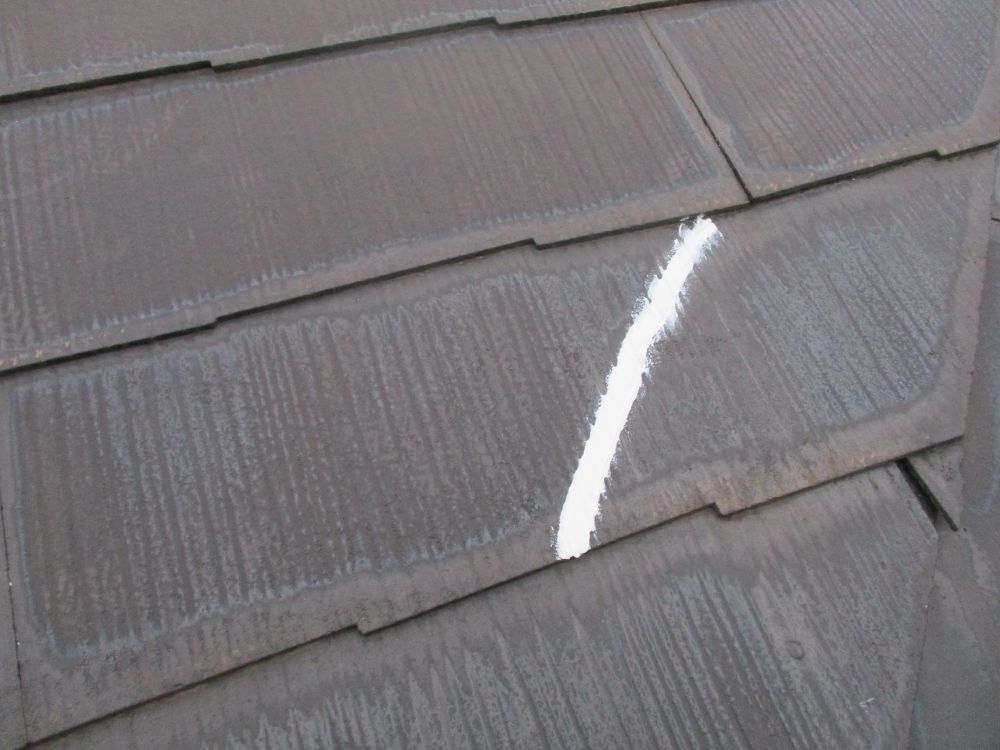

| [2026/03/13]工事3日目 サイディング目地工事、棟板金補修、スレート亀裂補修などを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

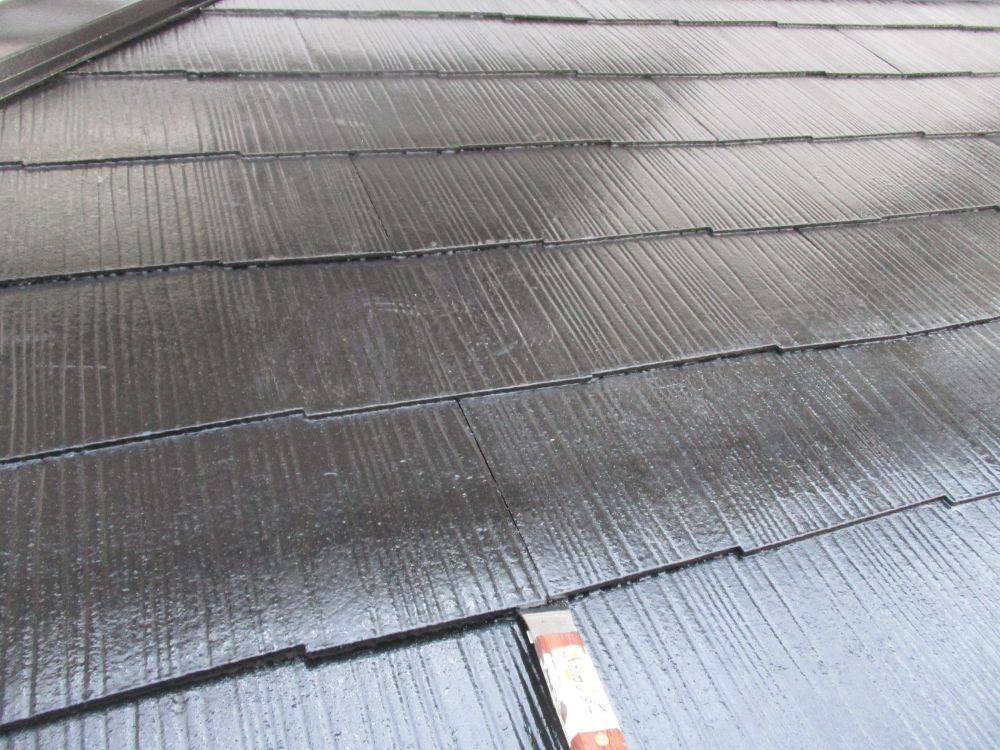

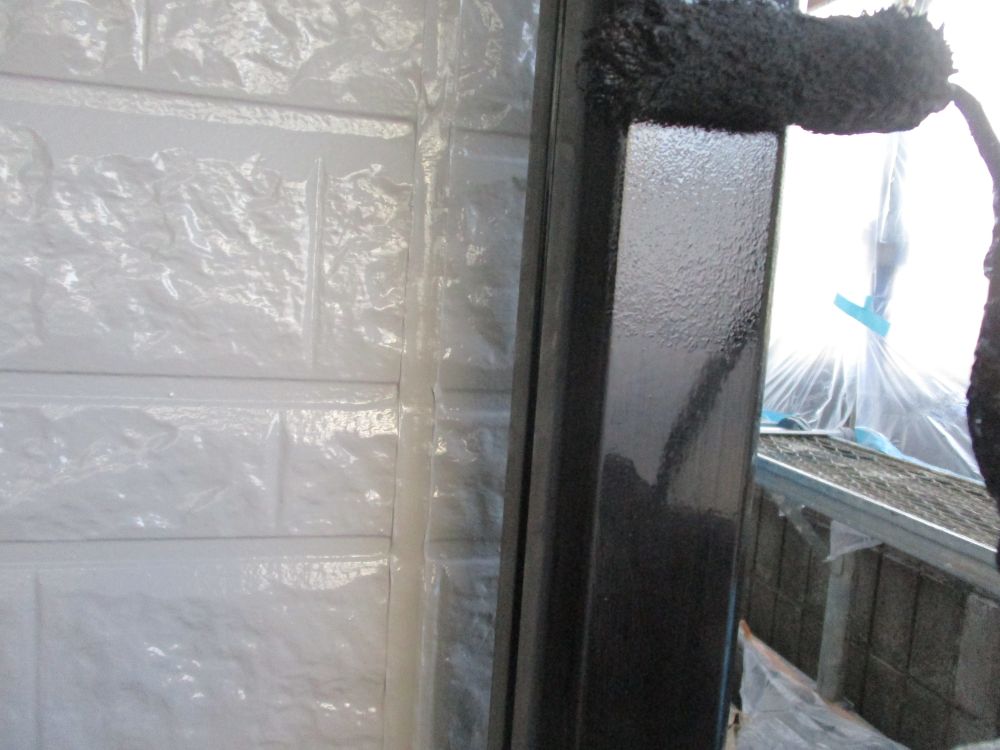

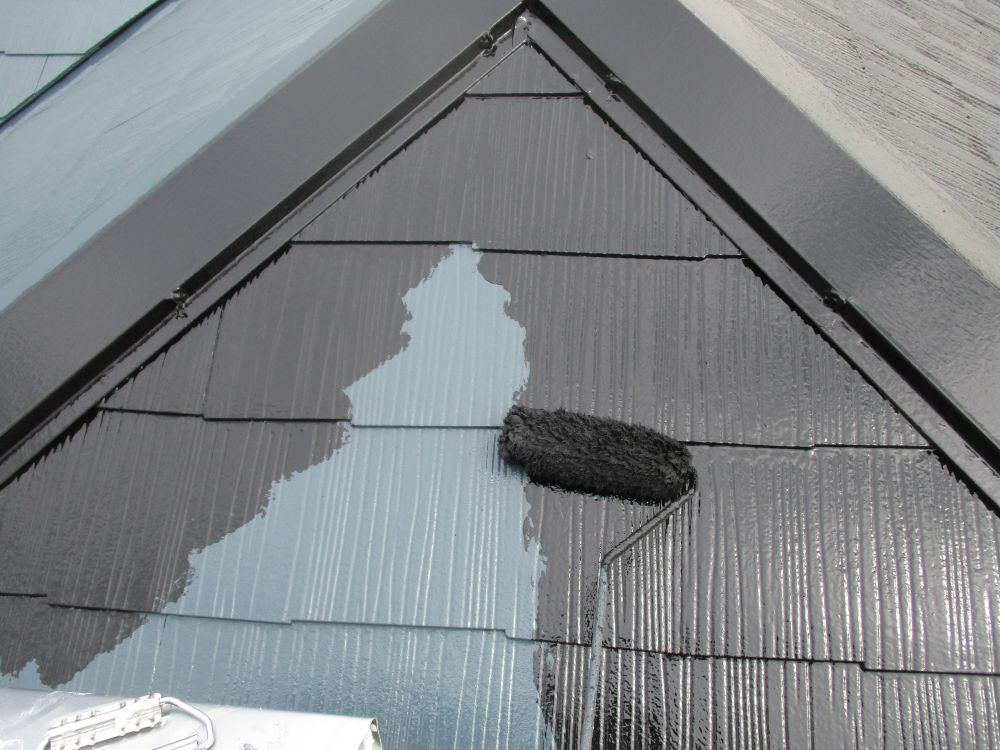

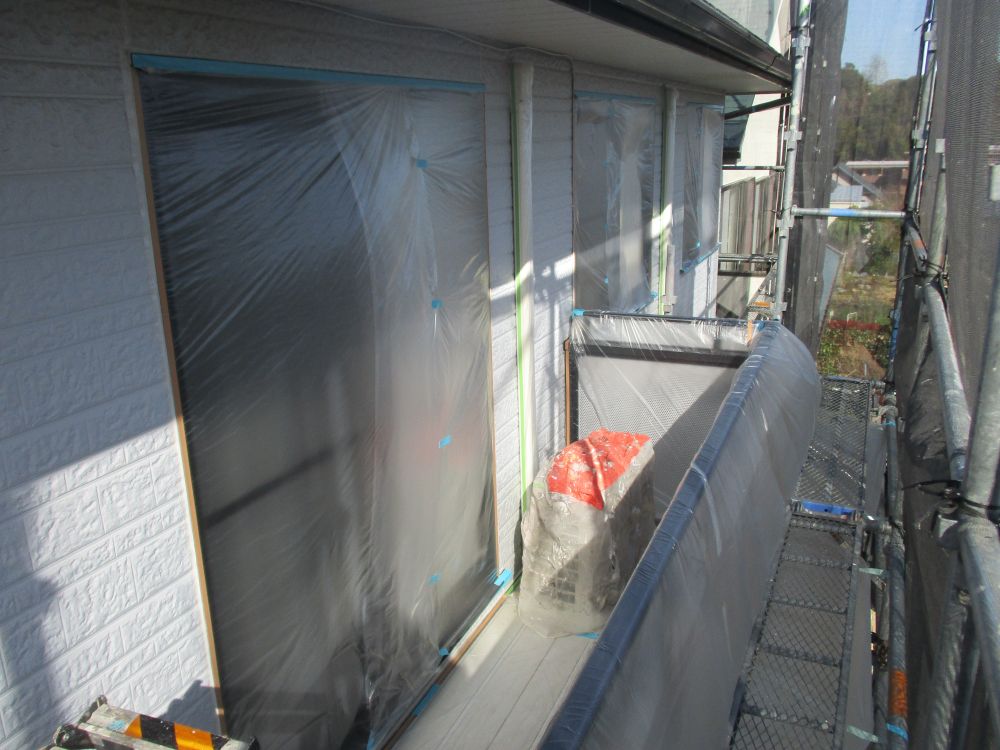

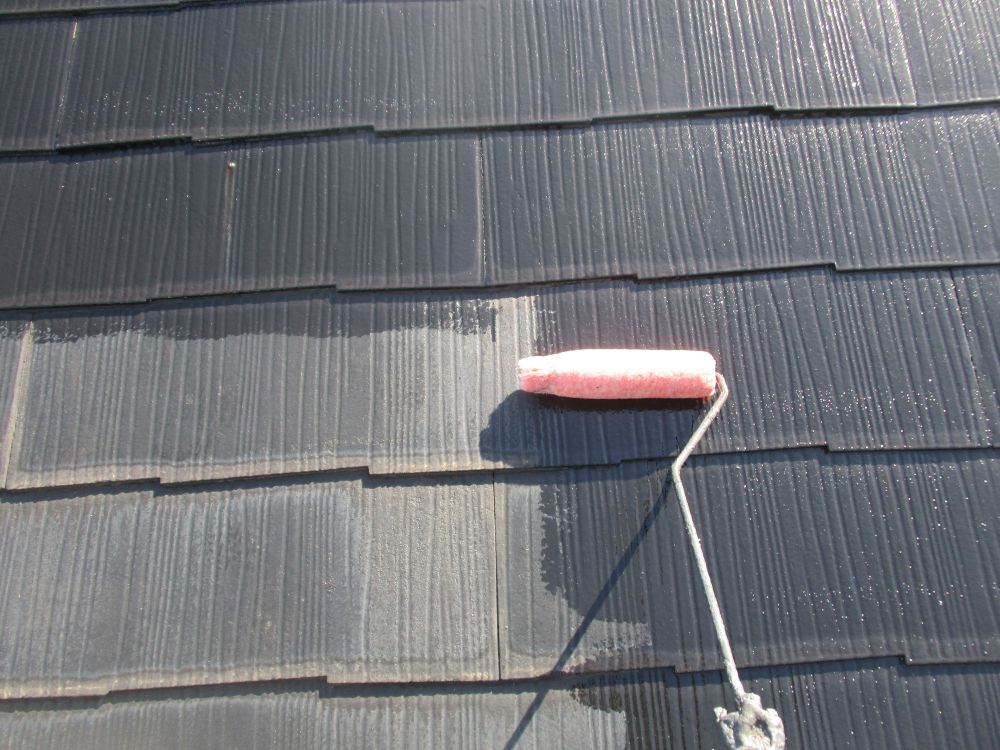

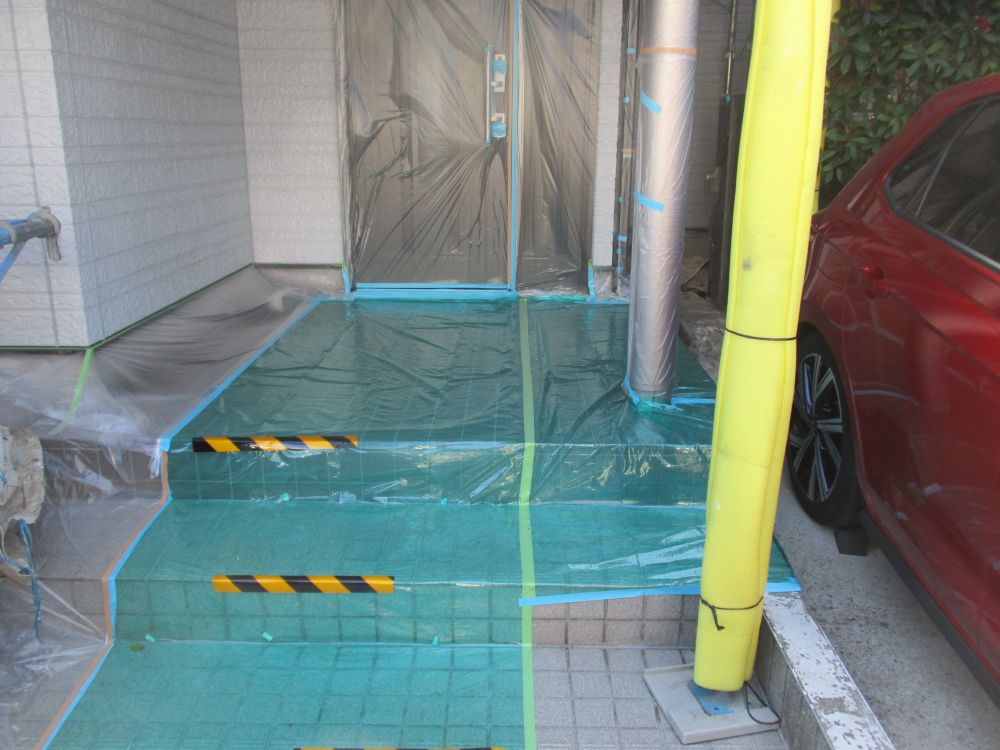

| [2026/03/14]工事4日目 各部の養生、棟板金の錆止め、屋根面の下塗りを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

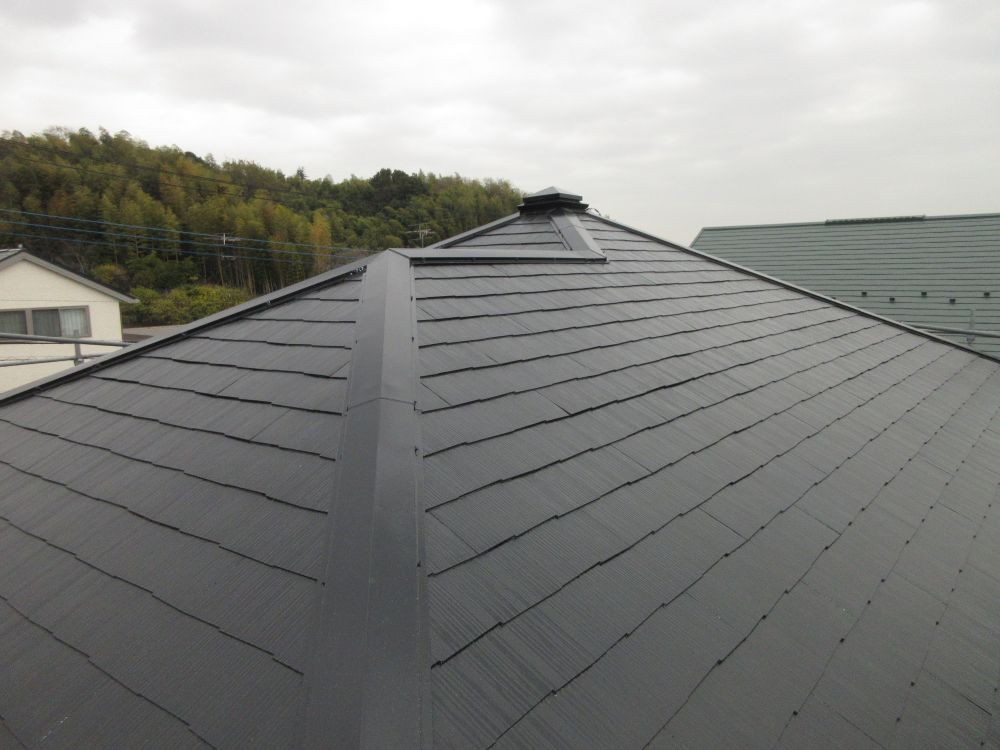

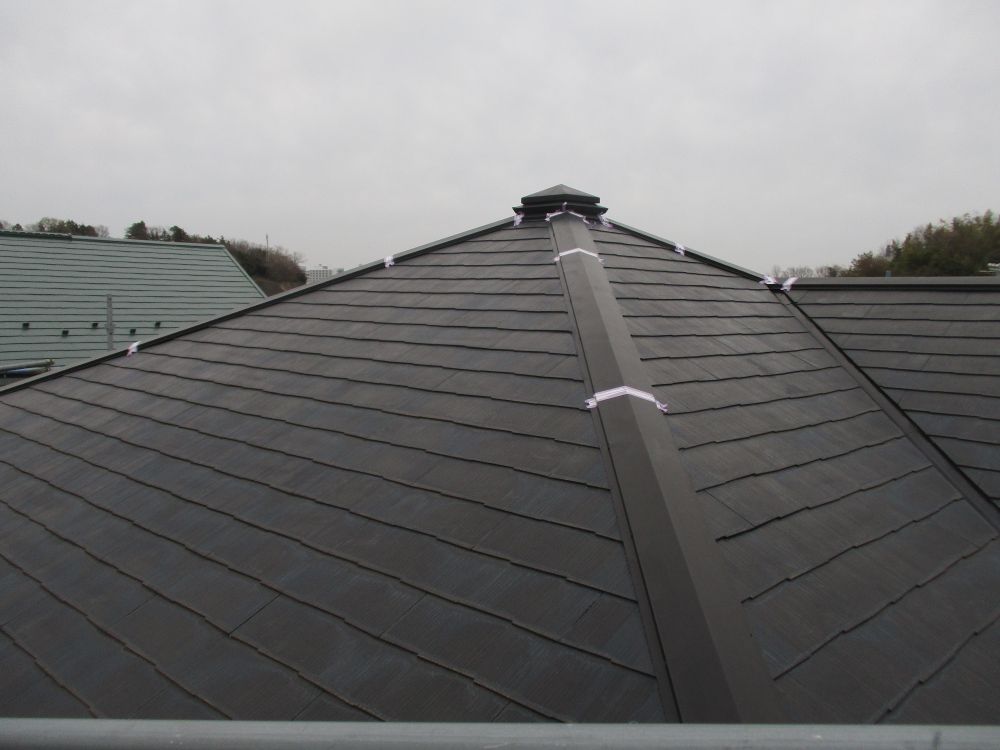

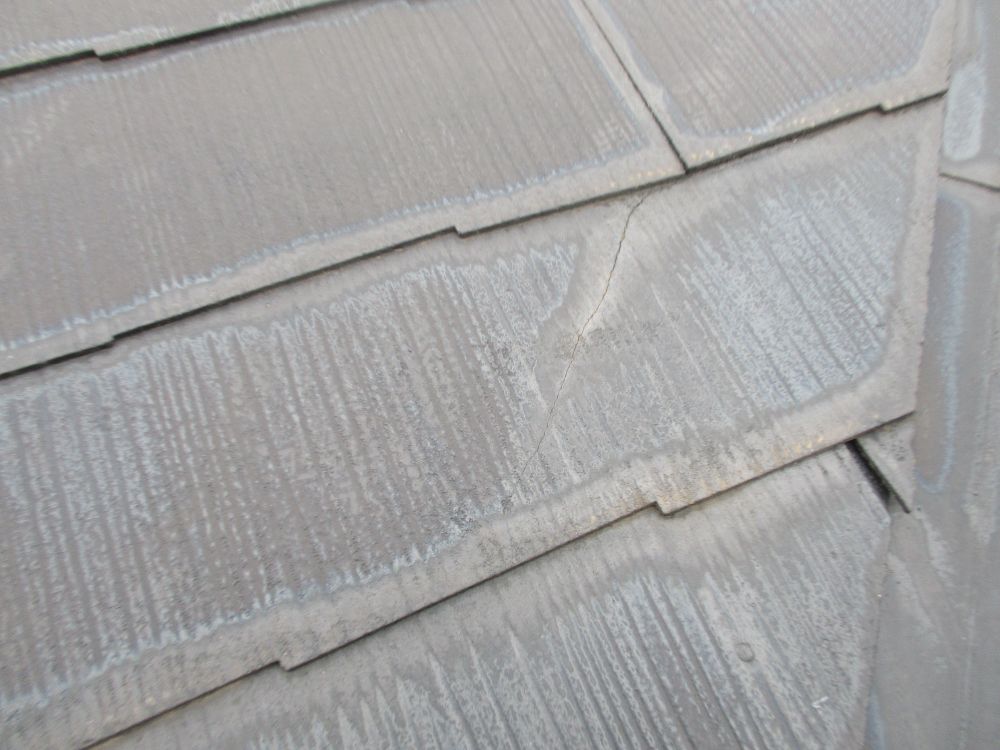

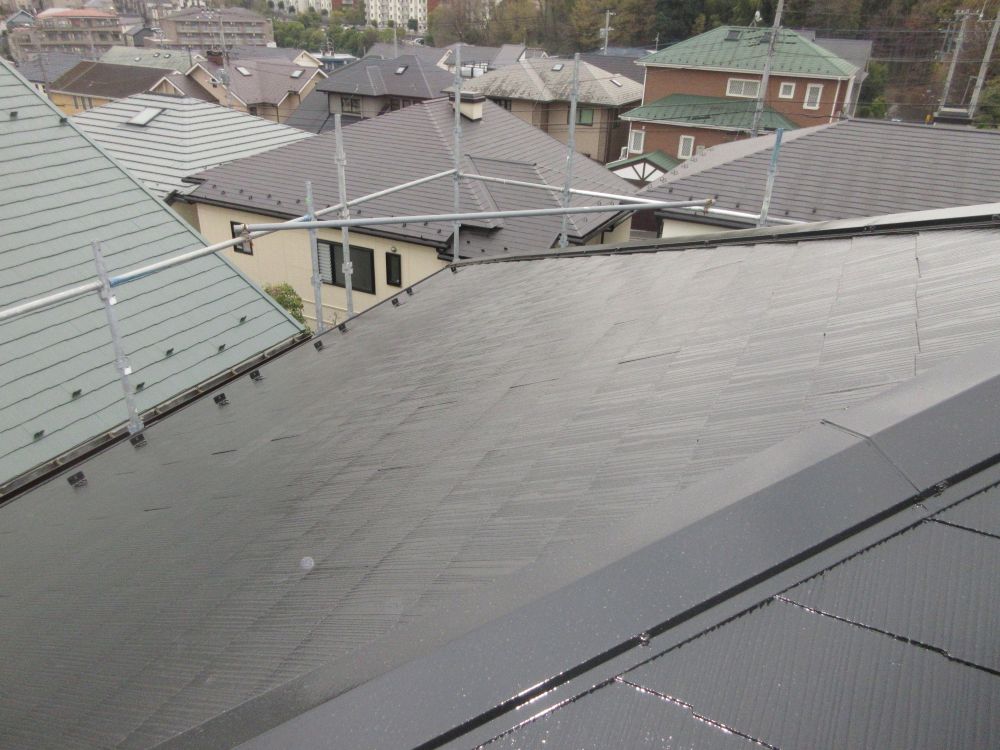

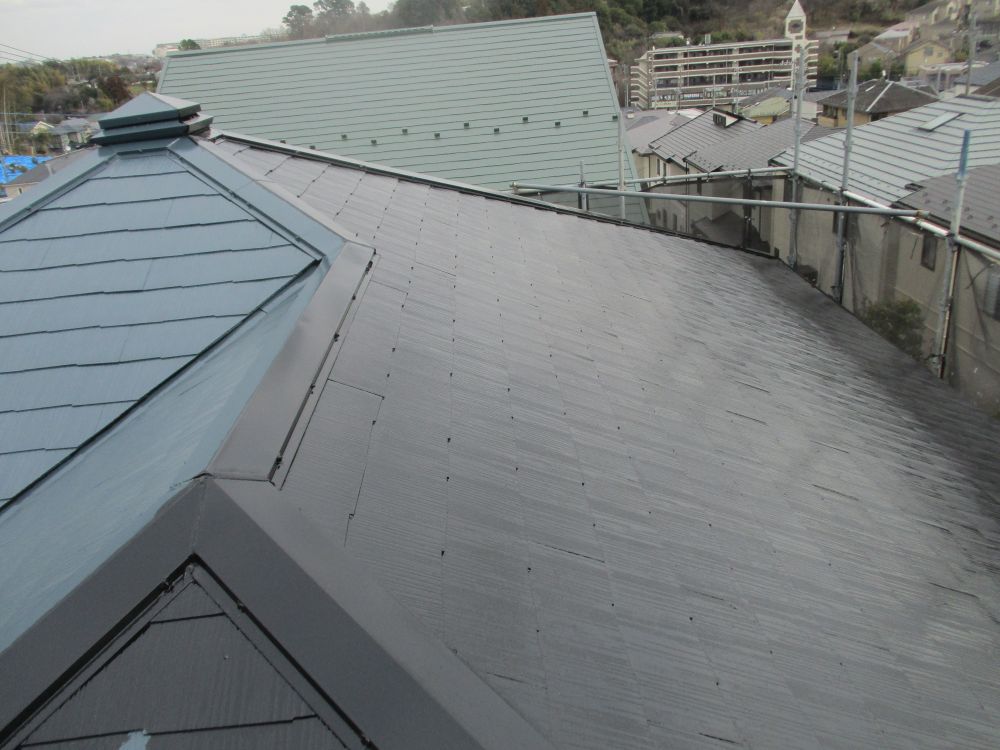

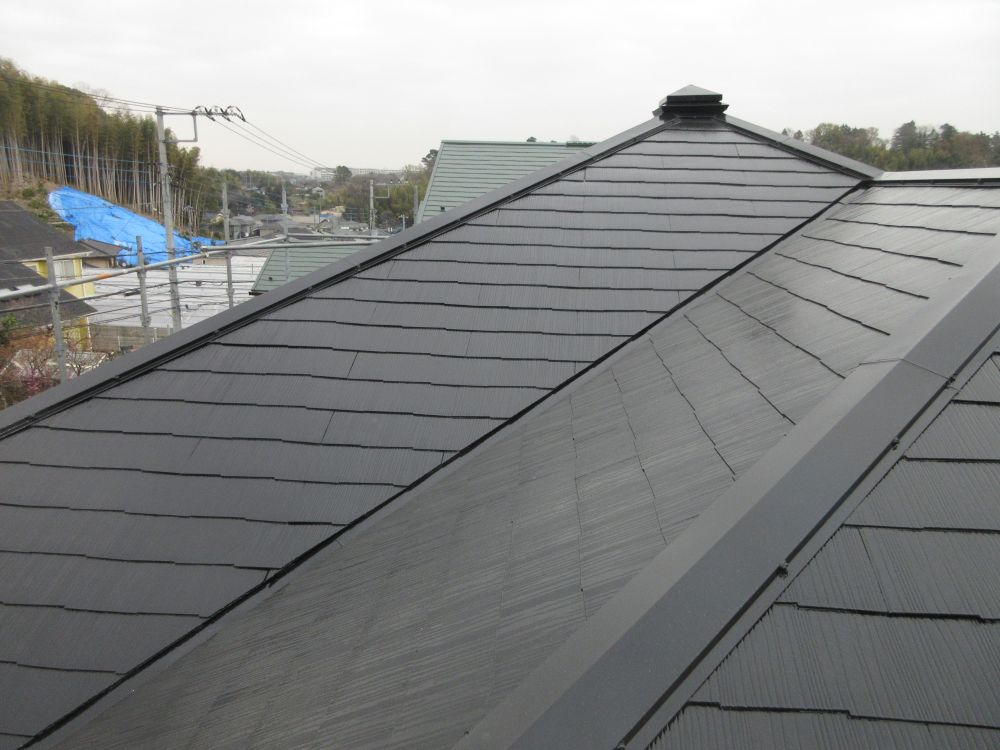

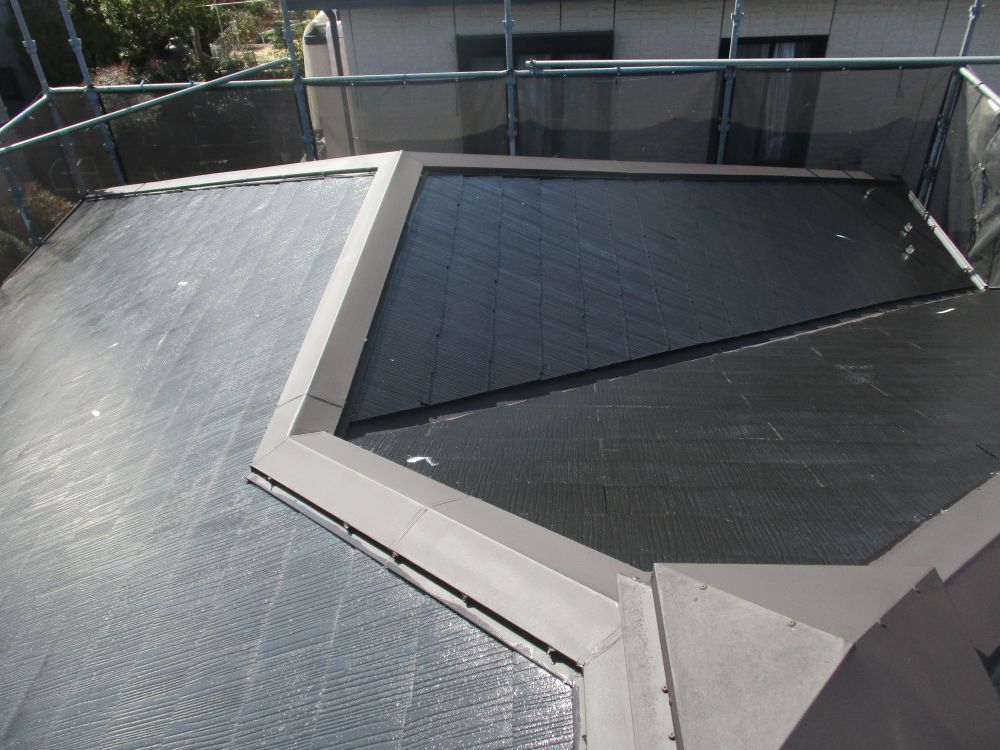

| [2026/03/16]工事5日目 塗装の方は、午前中の天候不順の為、中止 午後から屋根のスレート交換を行いました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

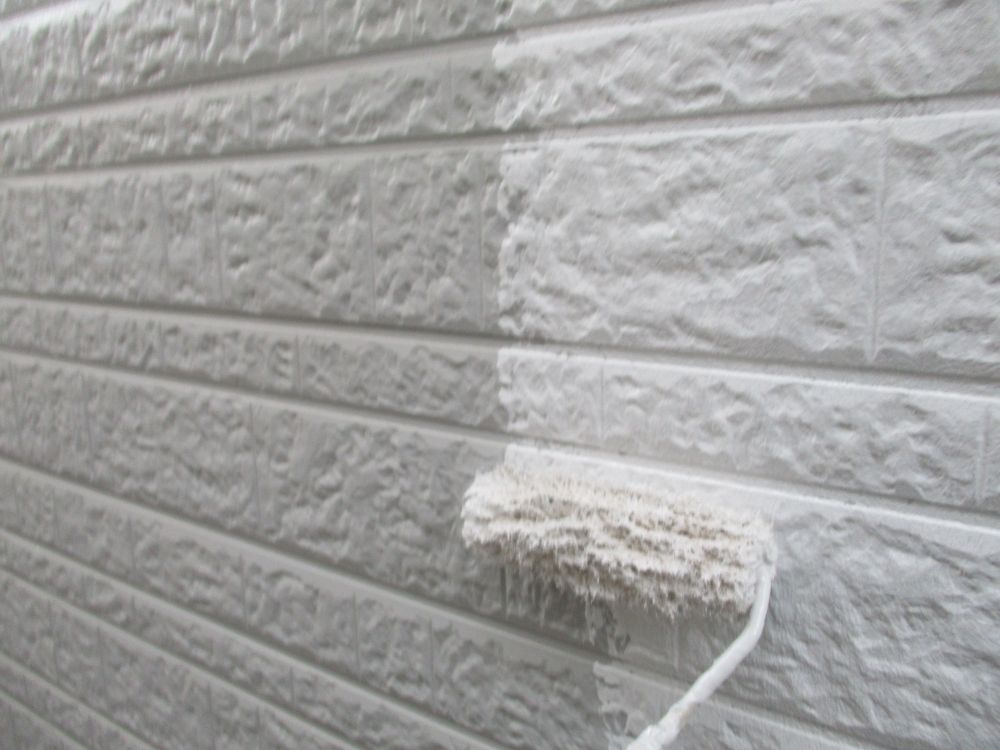

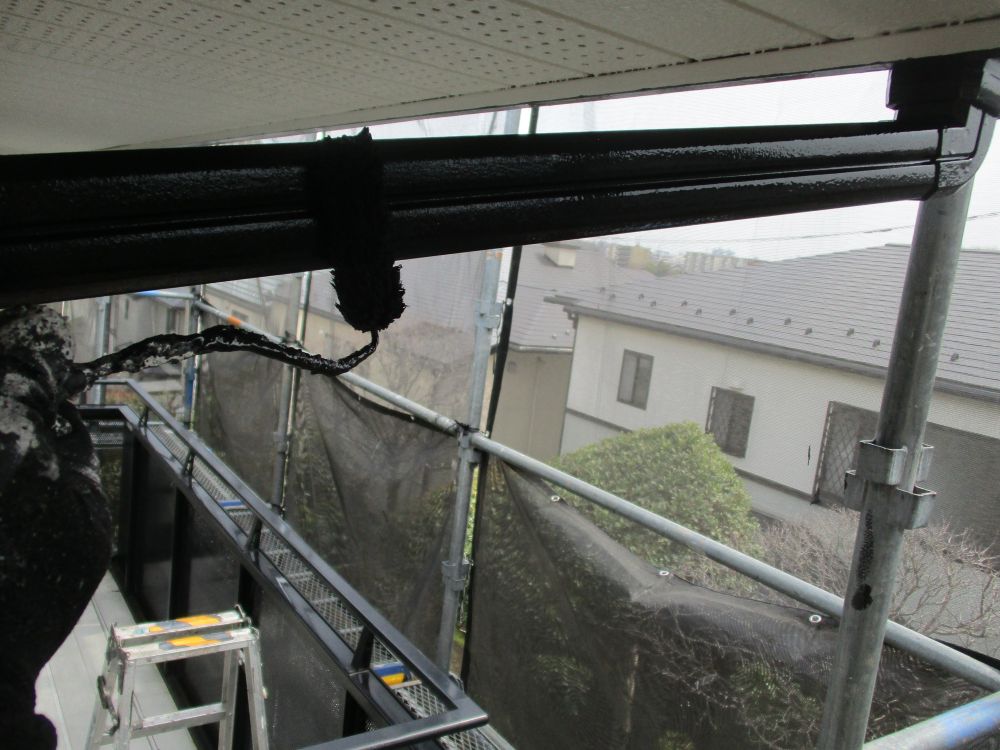

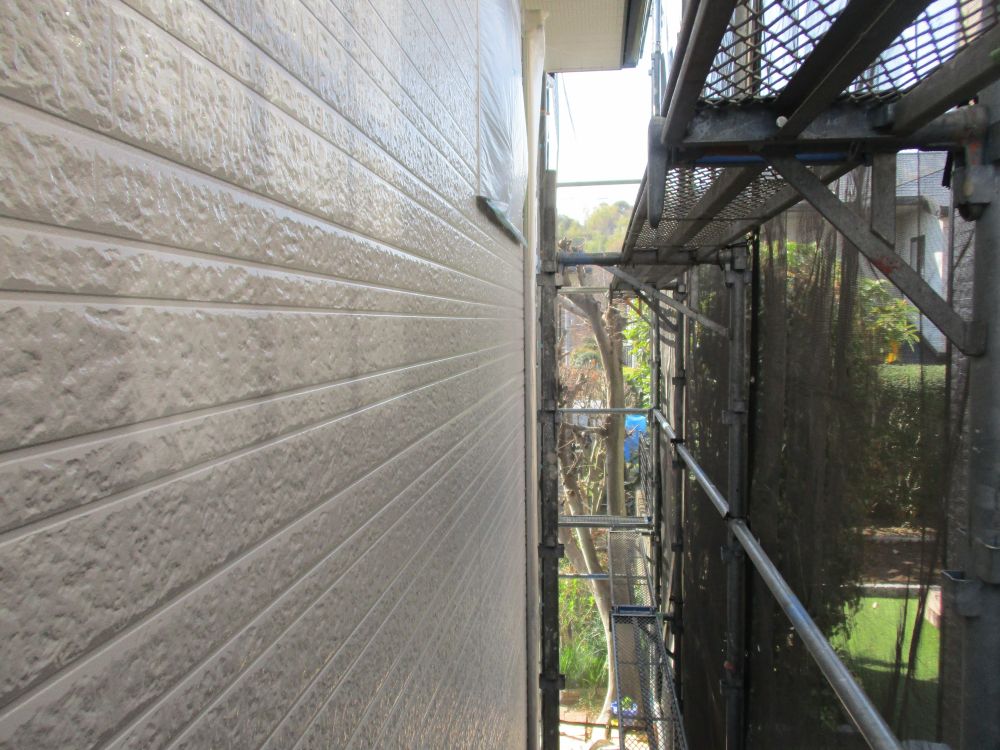

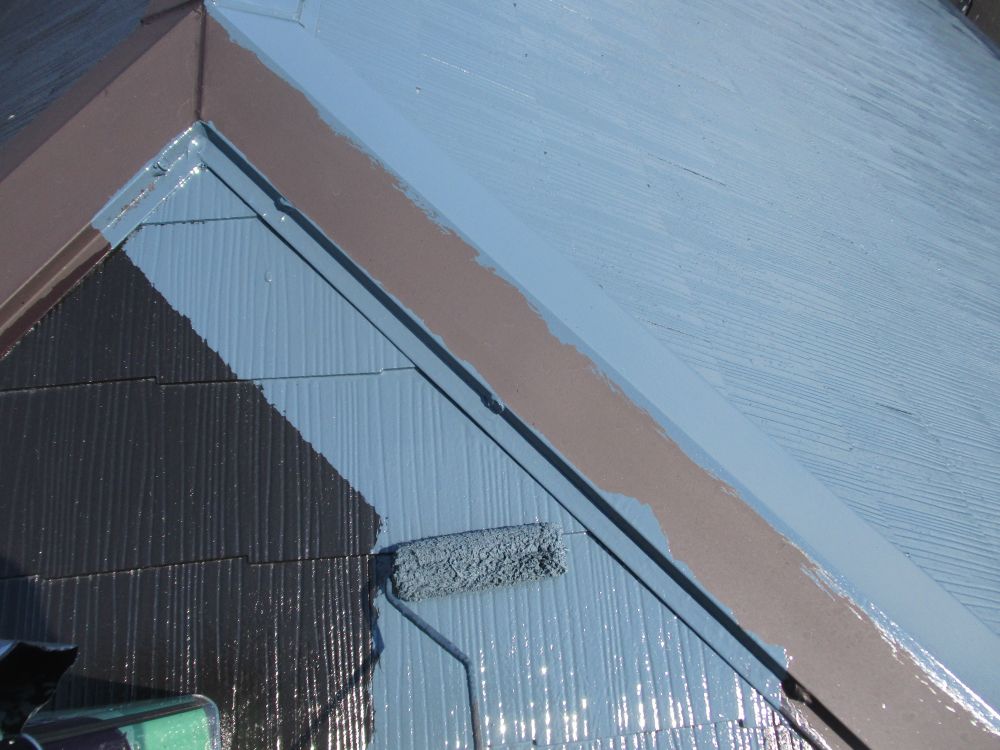

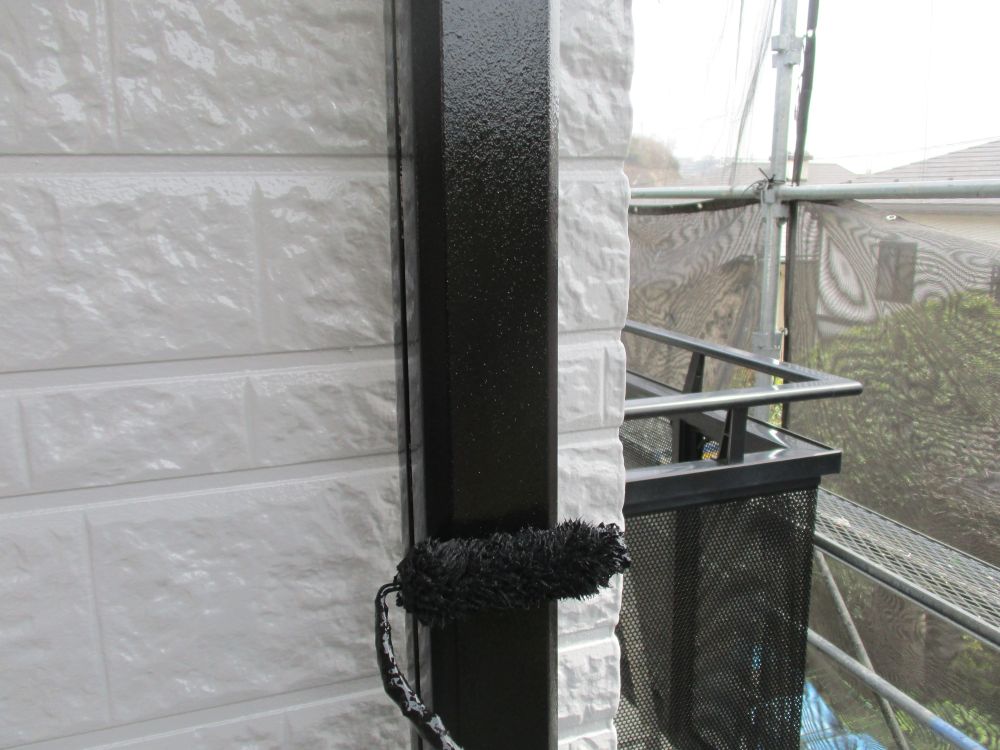

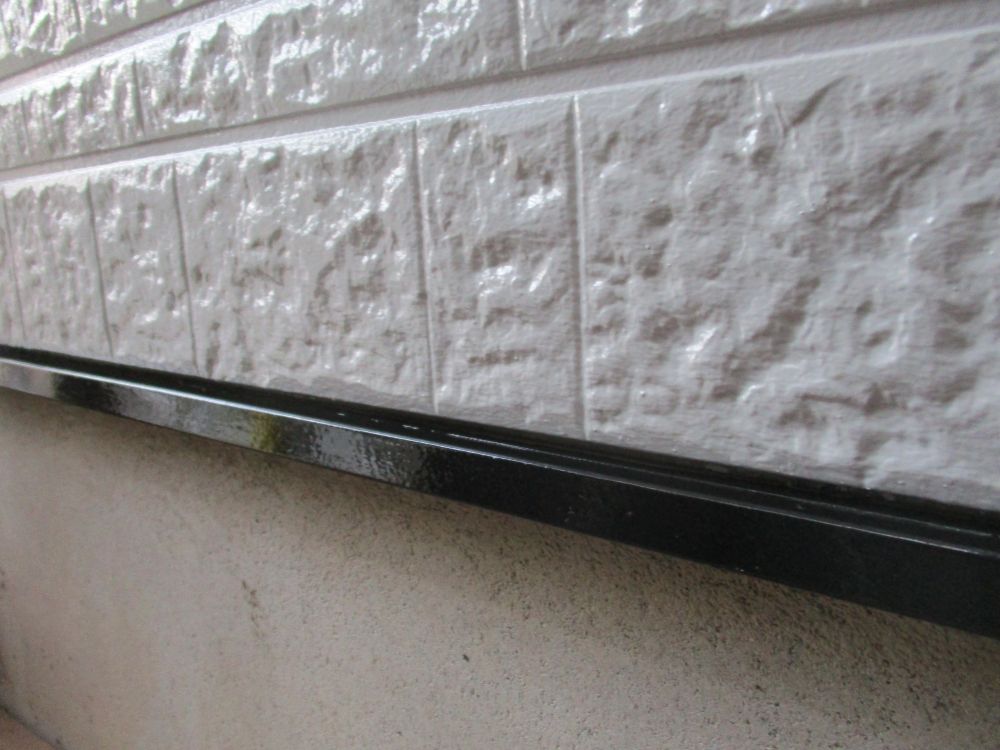

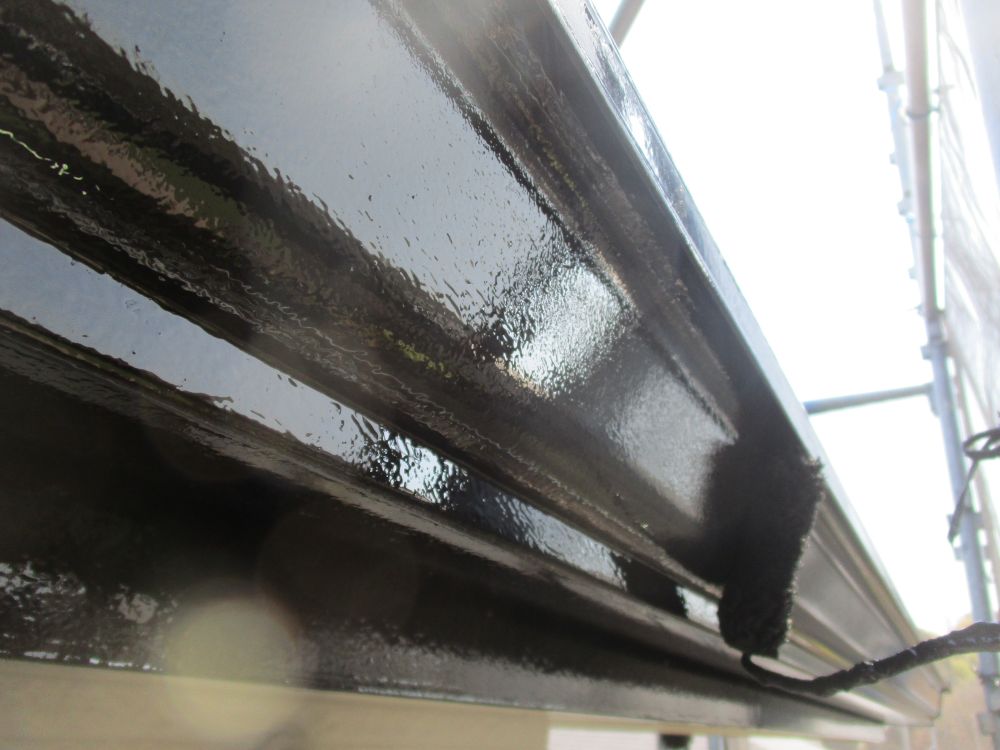

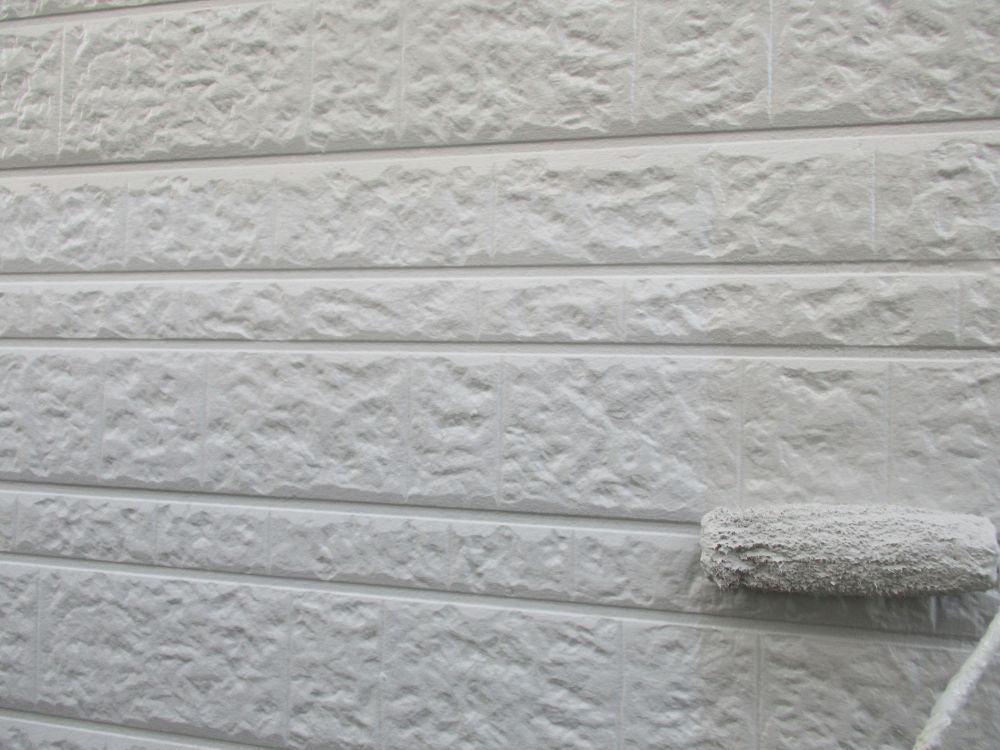

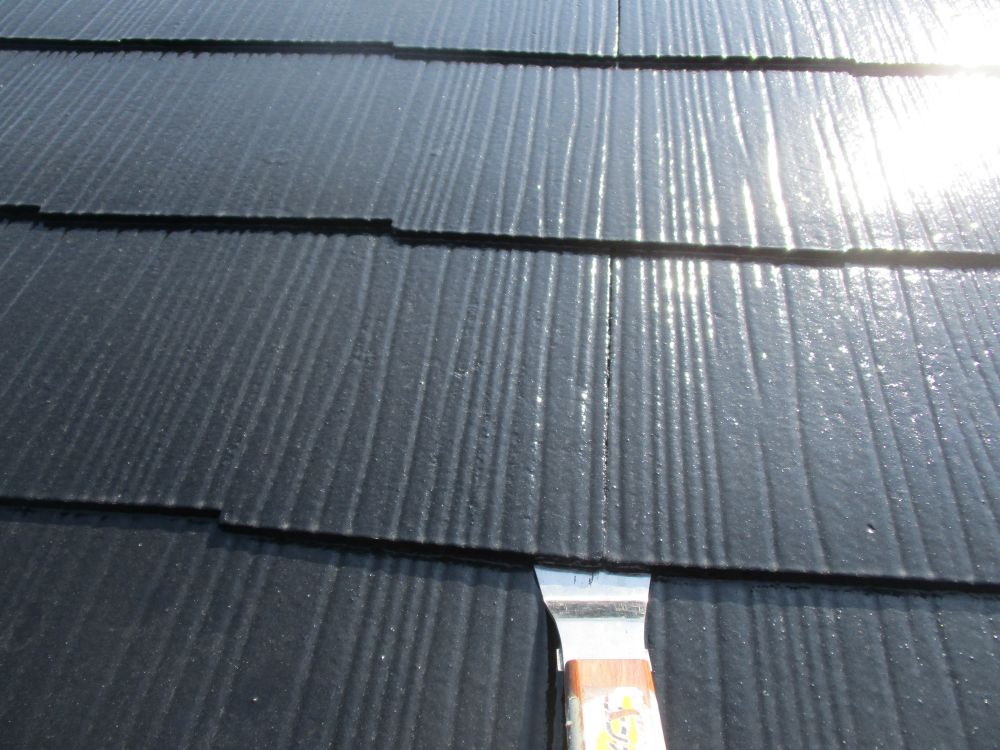

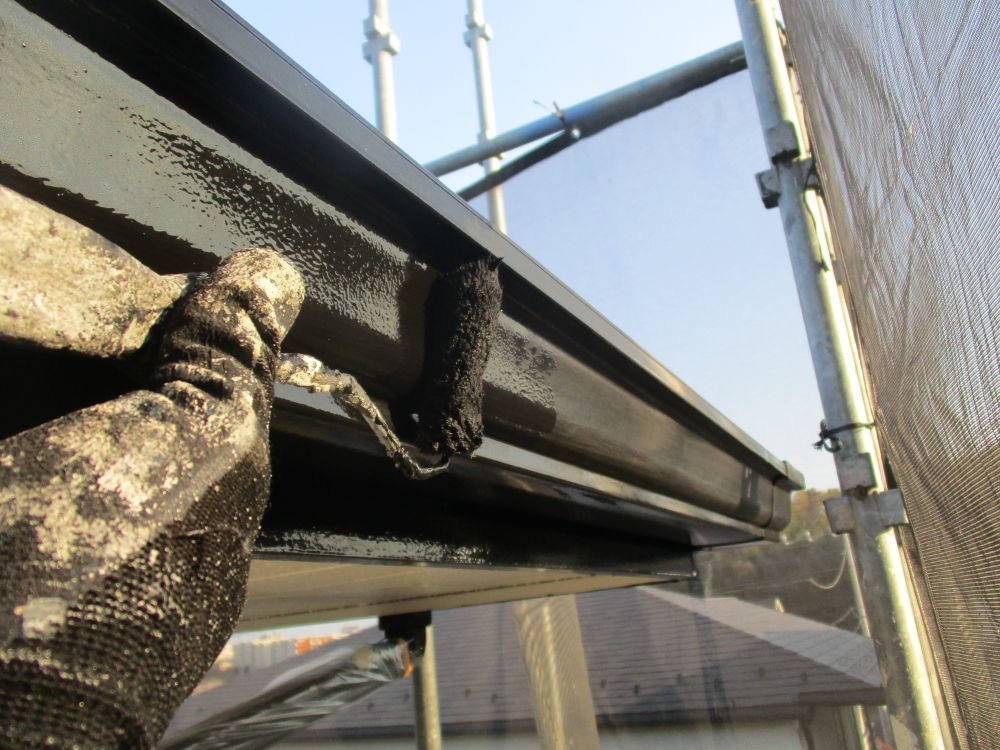

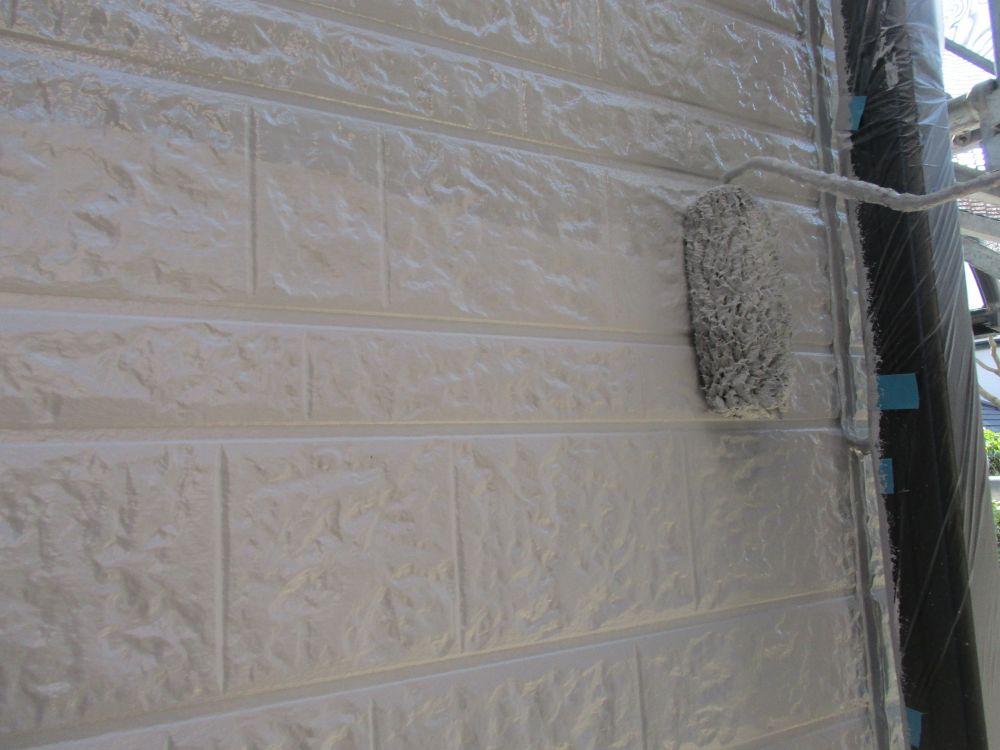

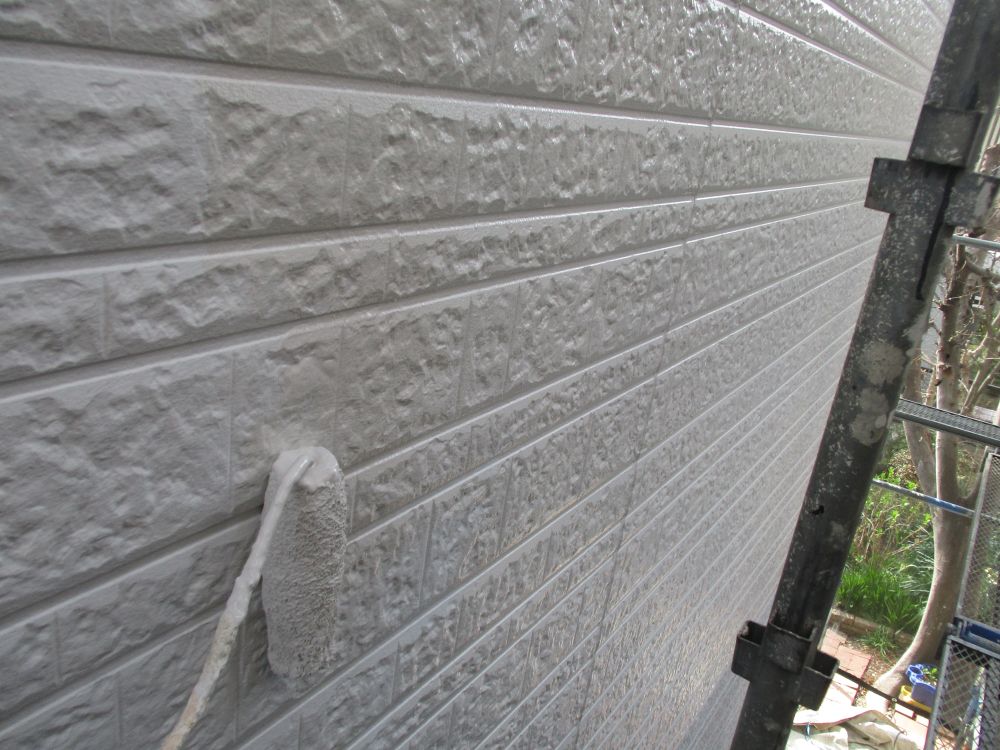

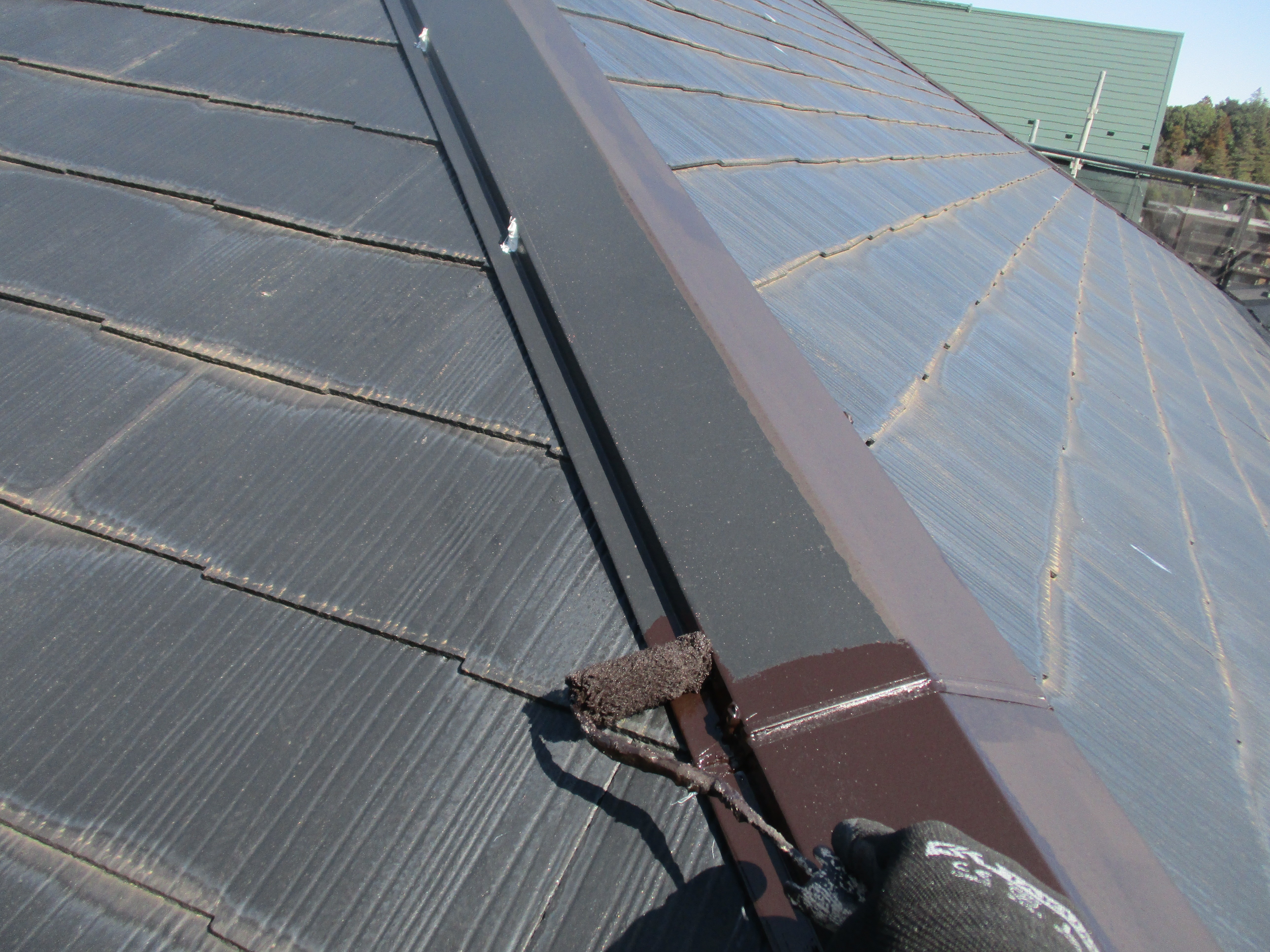

| [2026/03/17]工事6日目 外壁面の下塗り、屋根面の中塗り、雨樋・破風板の下塗りを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

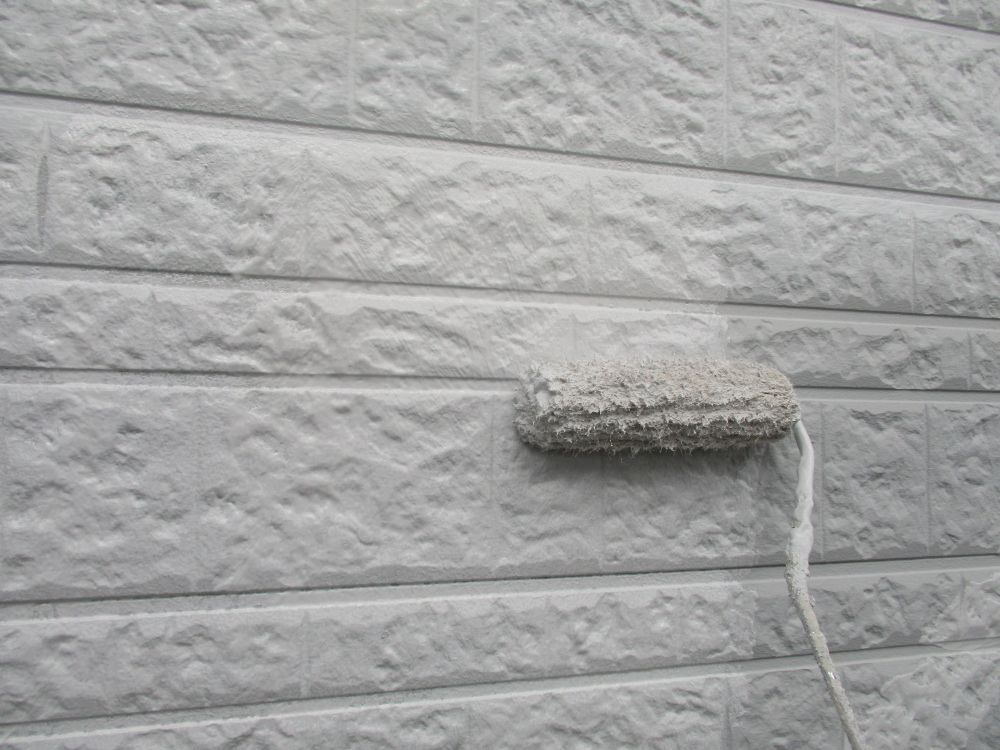

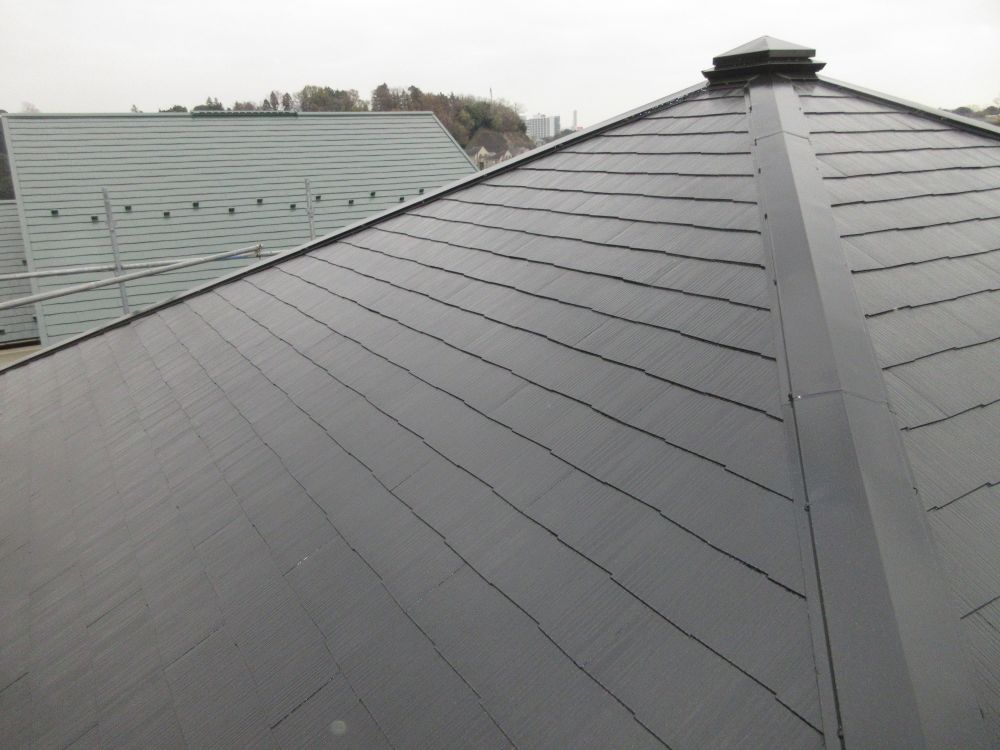

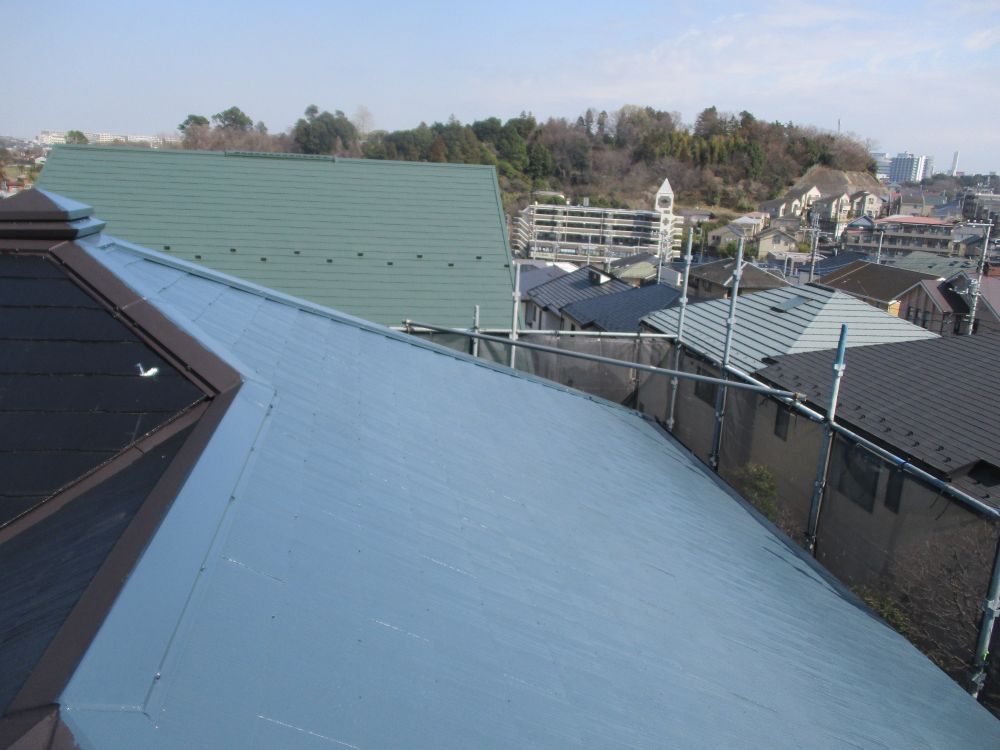

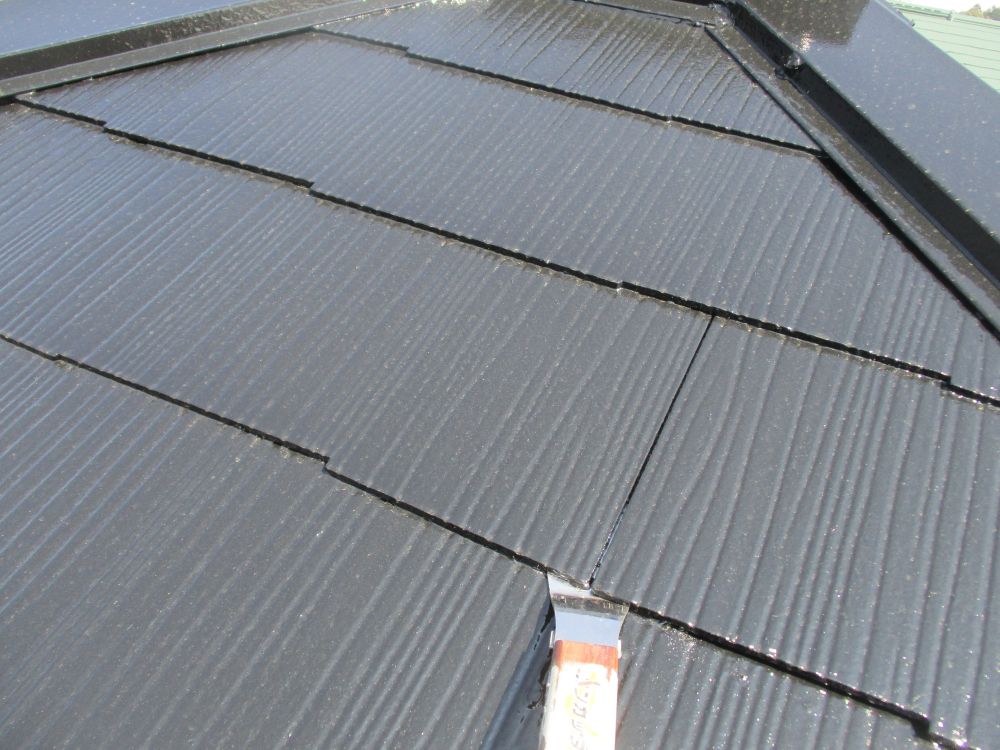

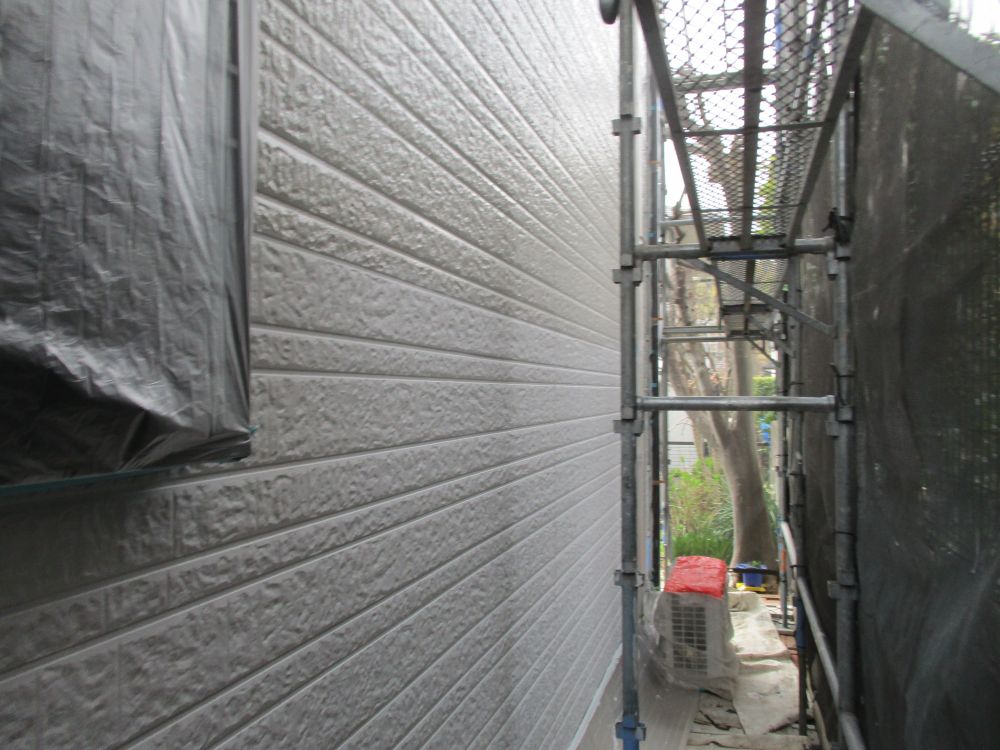

| [2026/03/18]工事7日目 外壁面の中塗り、屋根面の仕上げ塗りなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

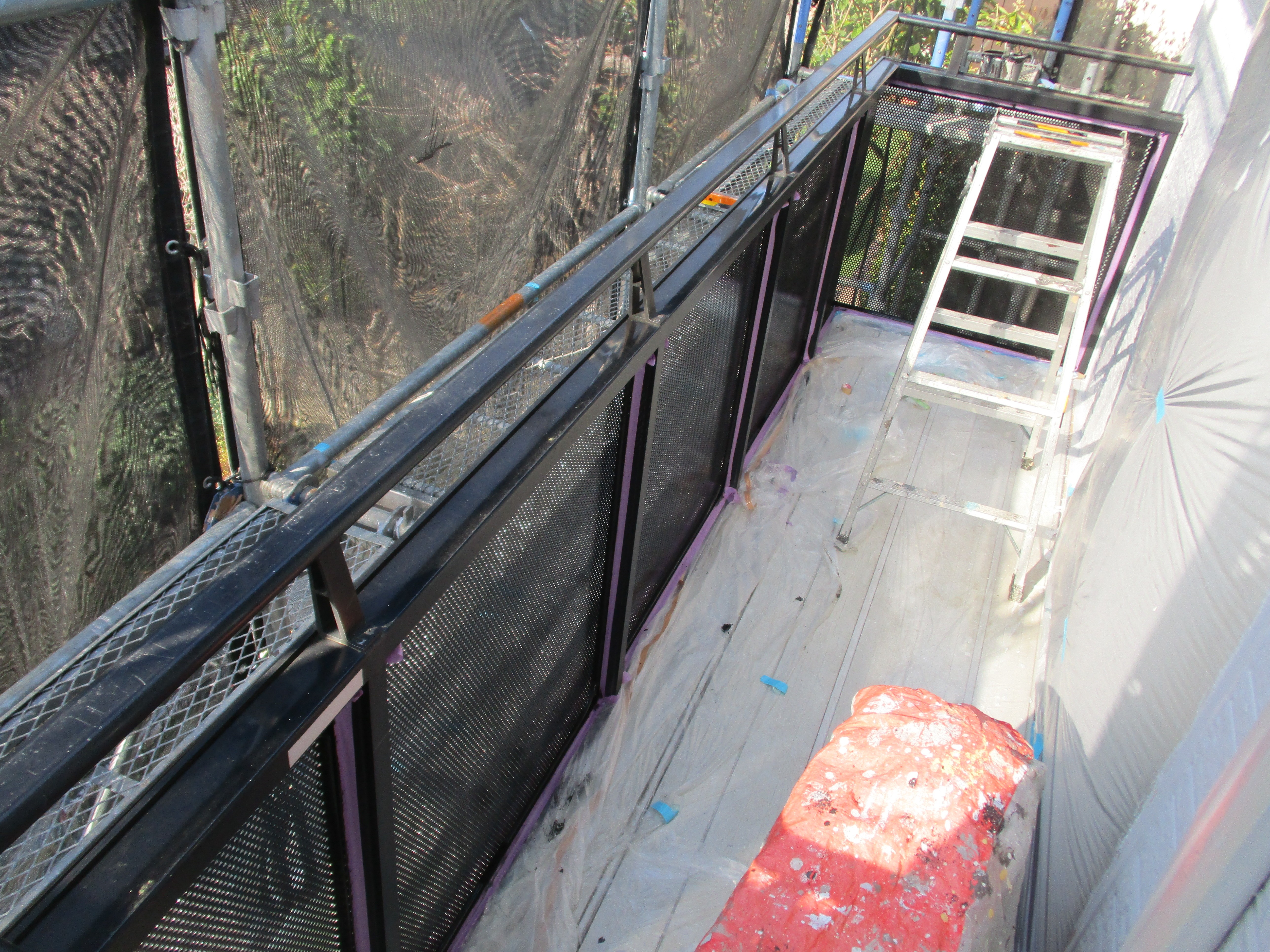

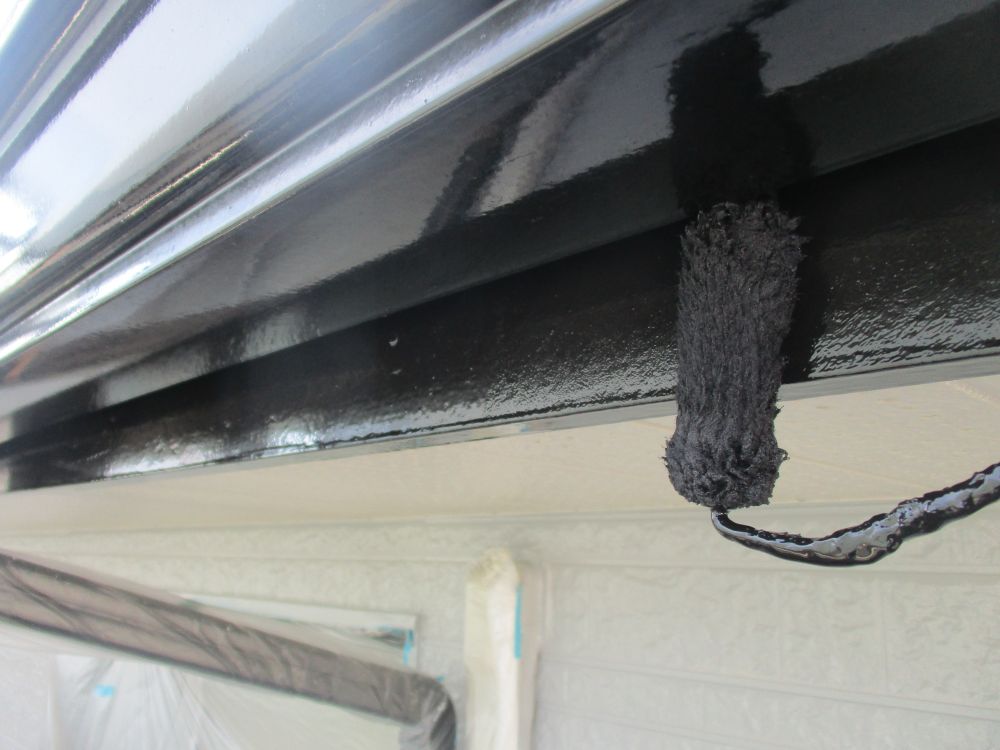

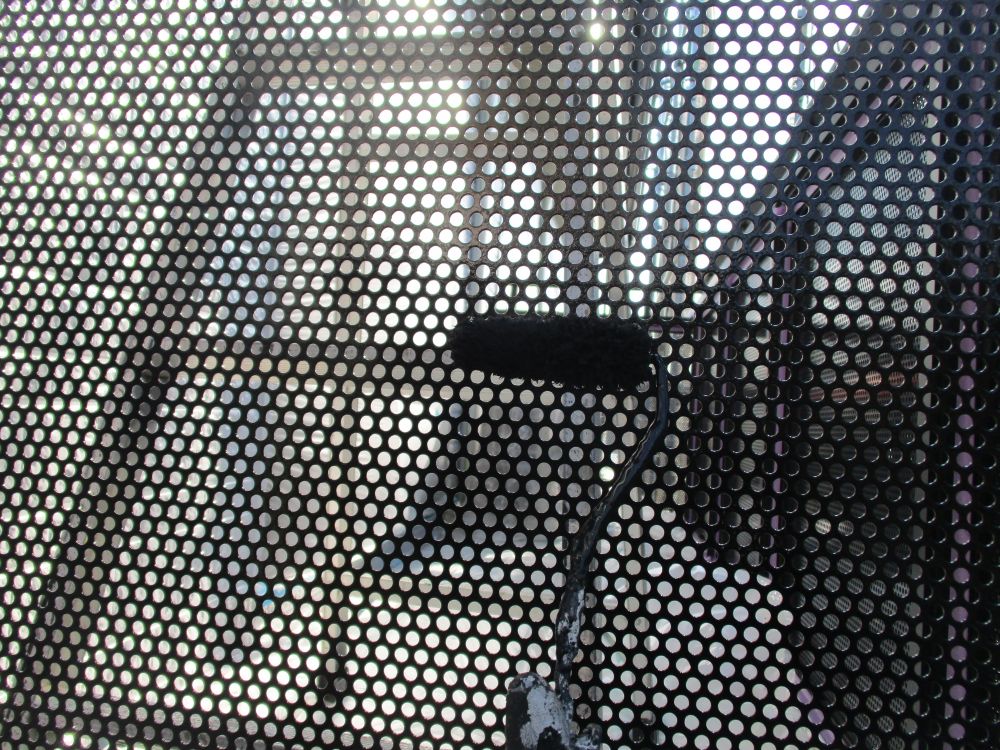

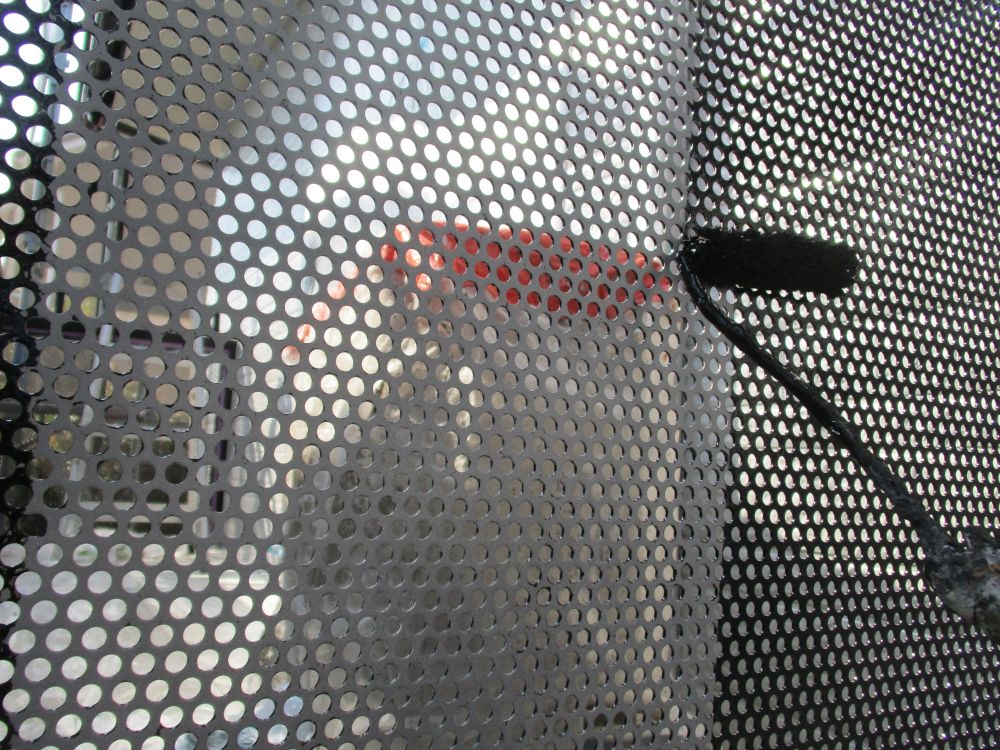

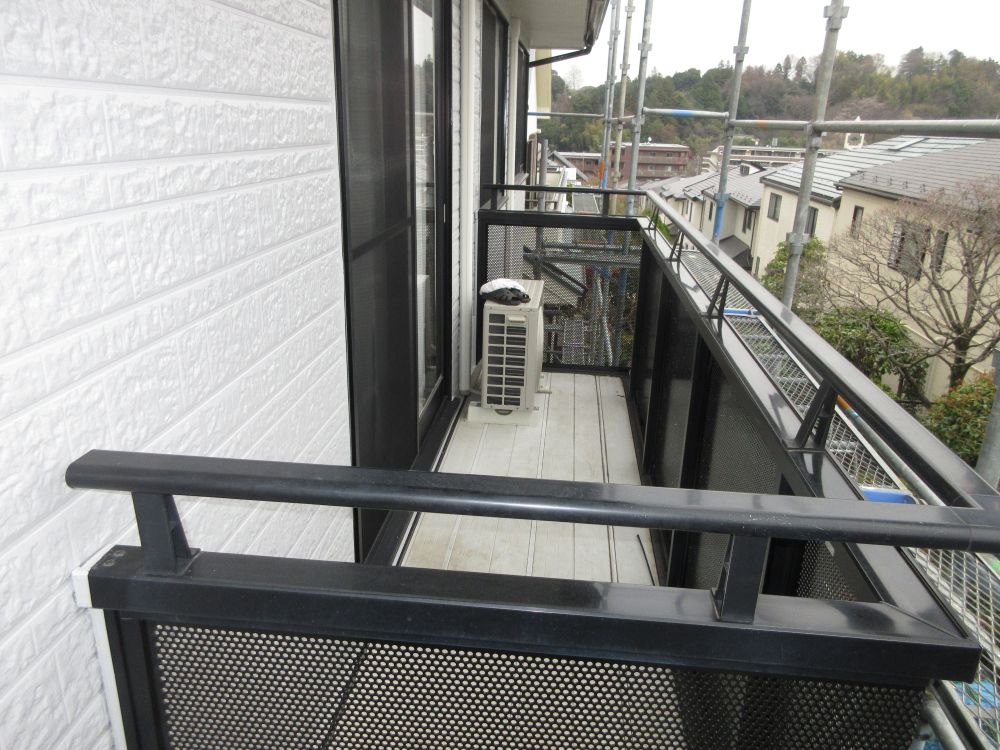

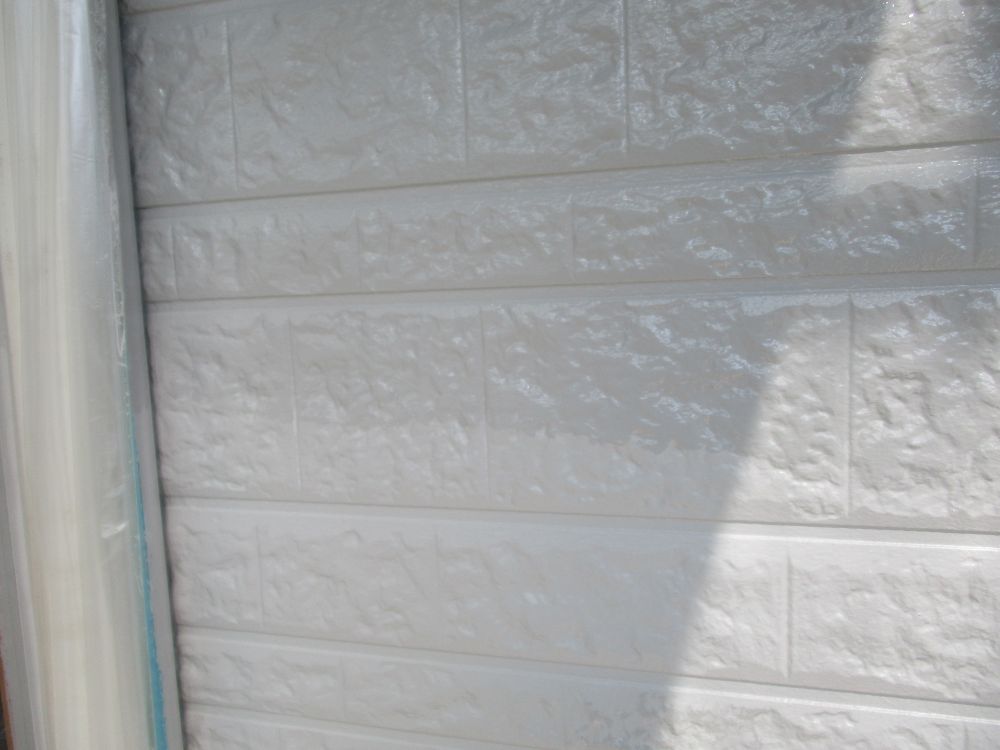

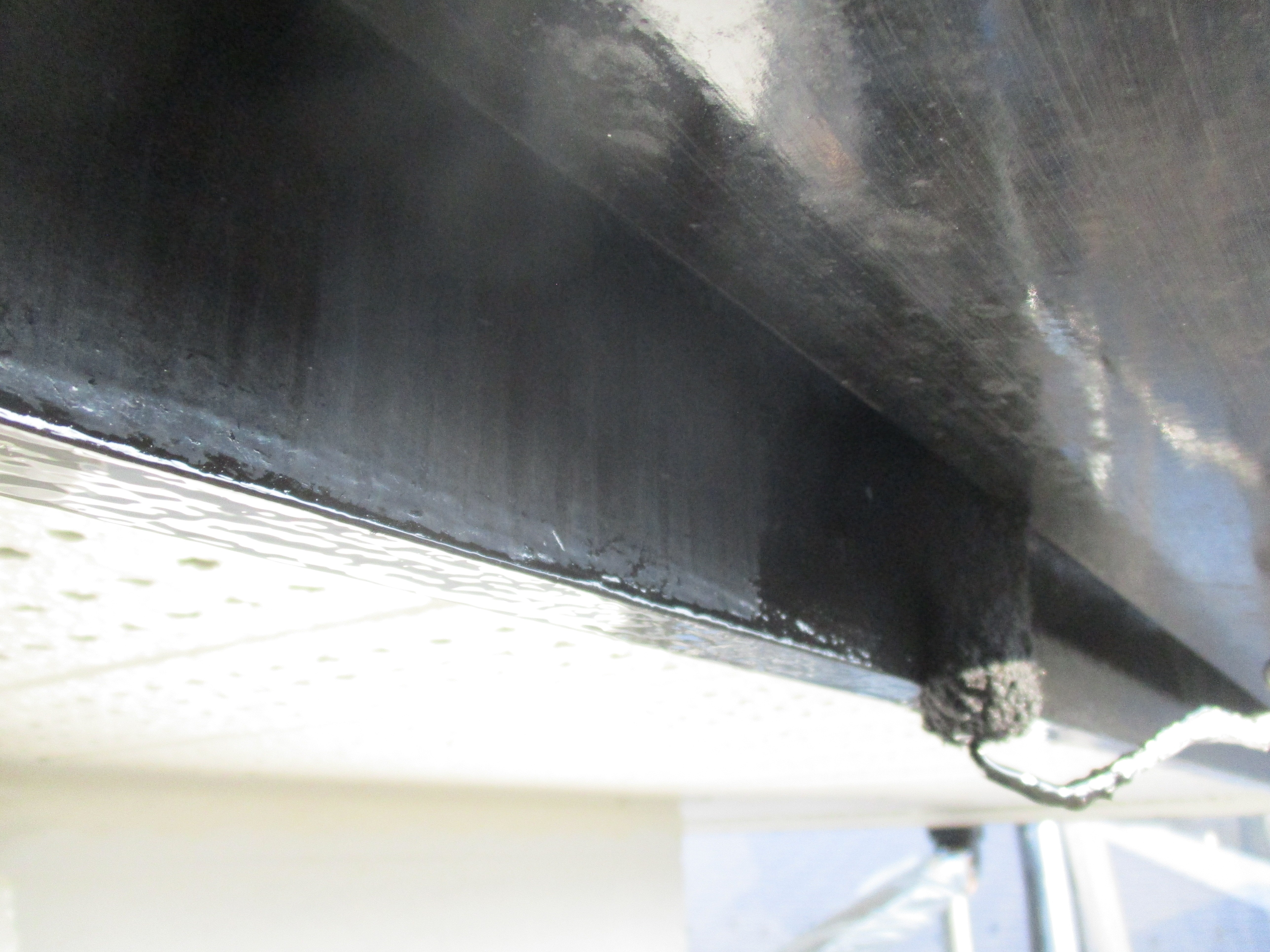

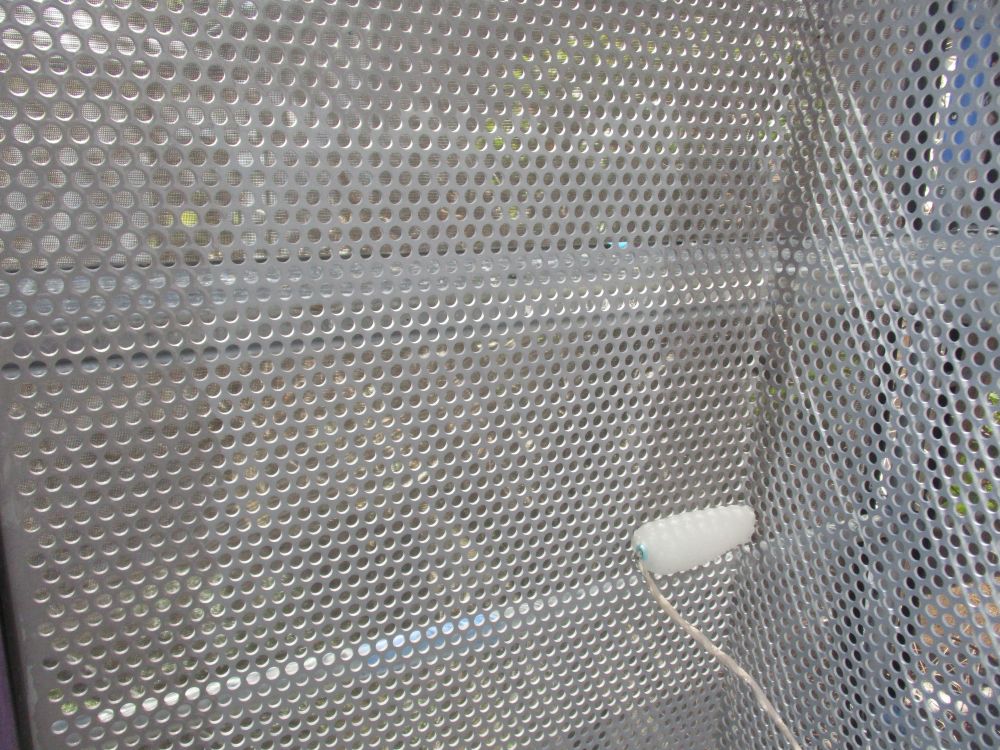

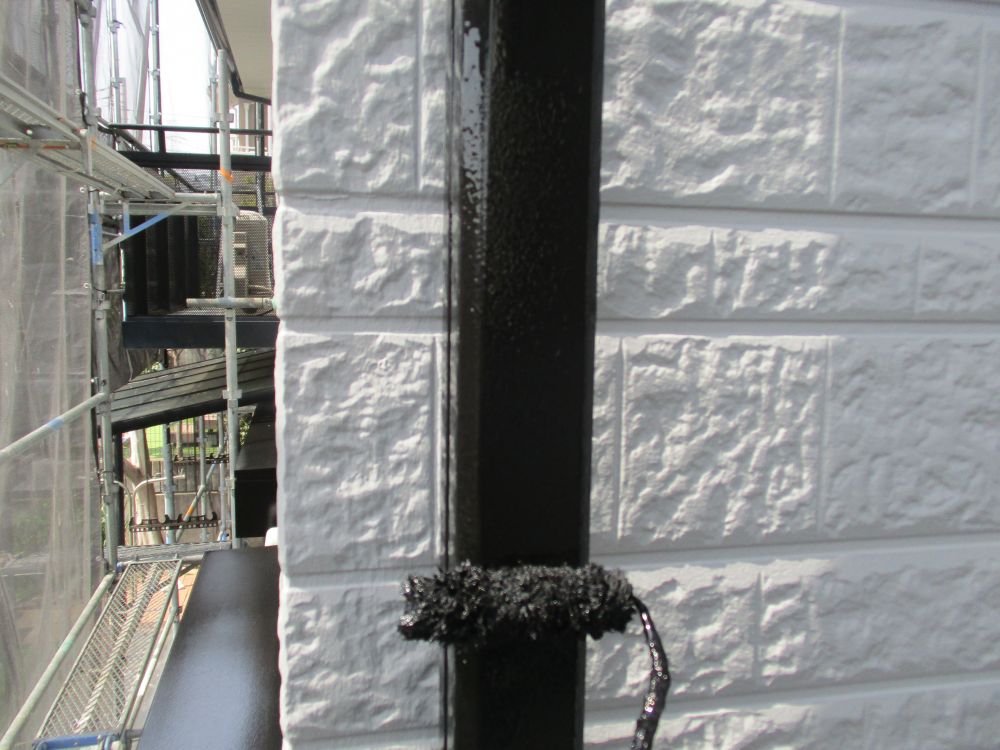

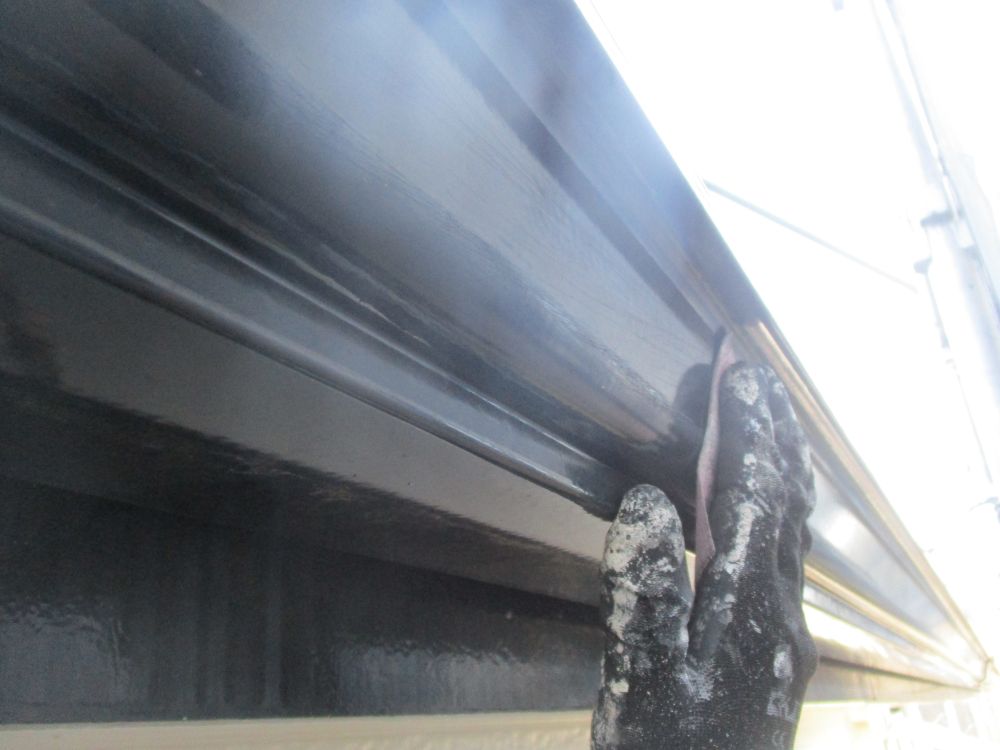

| [2026/03/21]工事8日目 外壁面の仕上げ塗り、ベランダのパンチング部プライマー下塗り・中塗り 雨樋・破風板の上塗り、縦樋の下塗りなどを行いました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| [2026/03/22]工事9日目 ベランダのパンチング部仕上げ塗り、縦樋の上塗り、水切りの下塗りなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

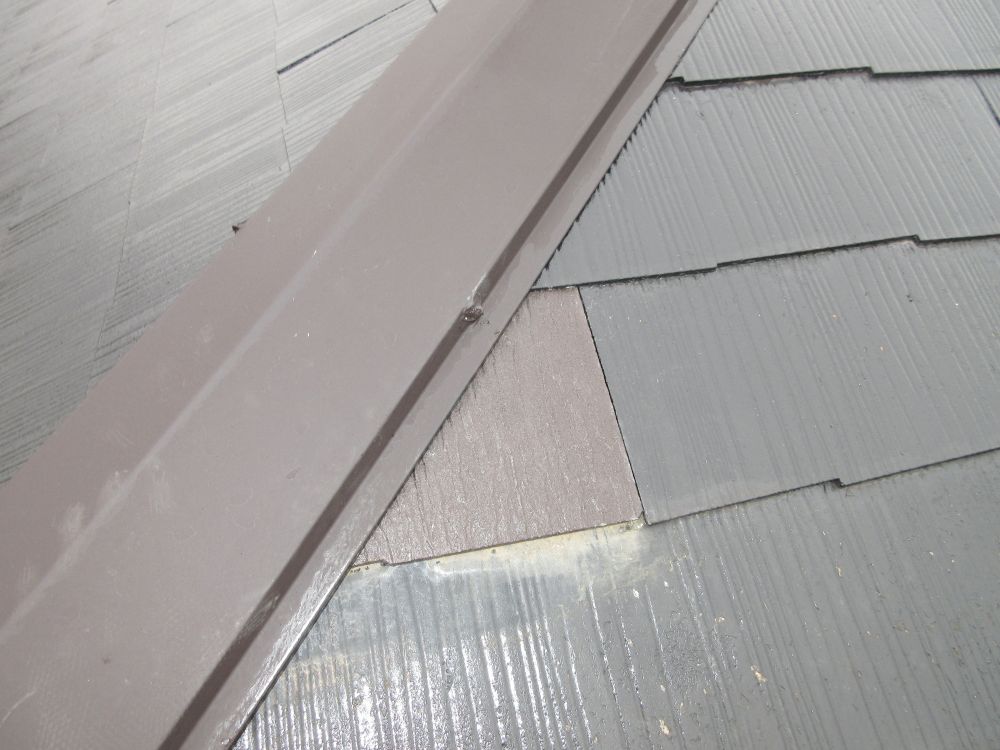

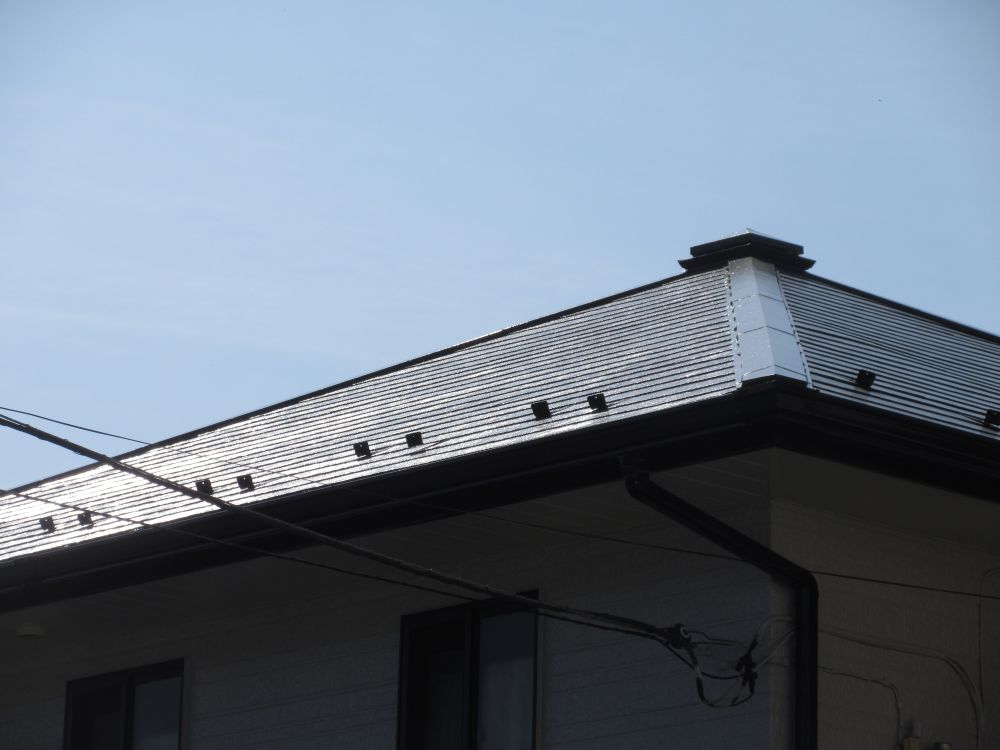

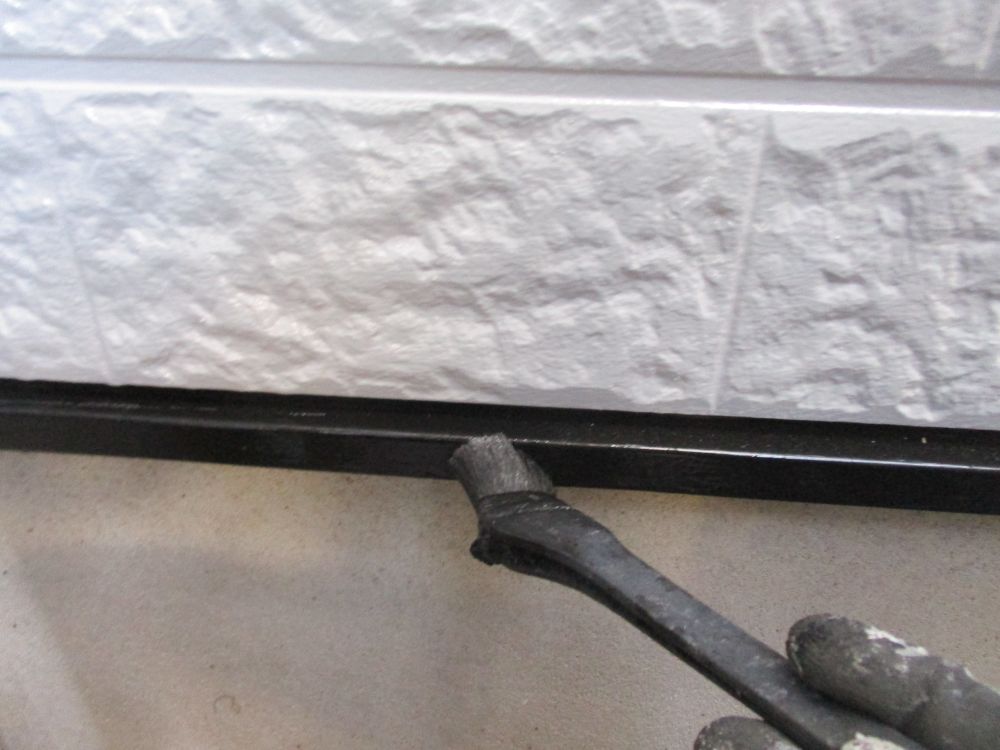

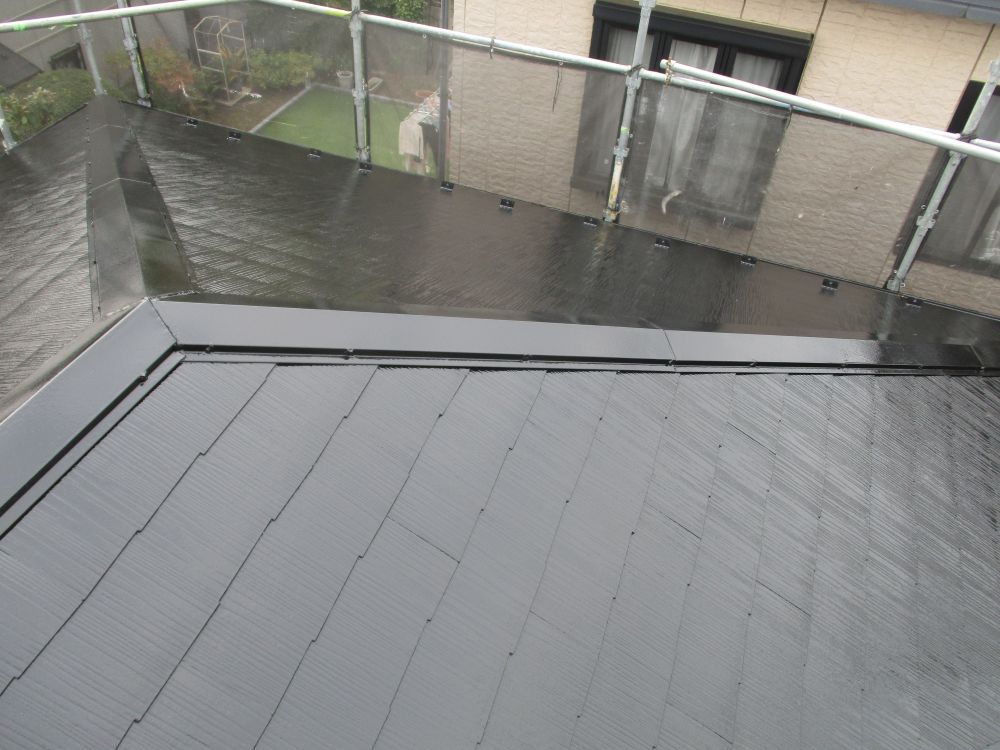

| [2026/03/24]工事10日目 屋根の縁切り、水切りの塗装、シャッターBOXの塗装を行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| [2026/03/25]工事11日目 各部見直し、タッチアップ及び掃除後、最終検査を行い残すは足場解体のみとなりました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| [2026/04/01]工事12日目 足場の解体を行い全ての工事が終了しました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
