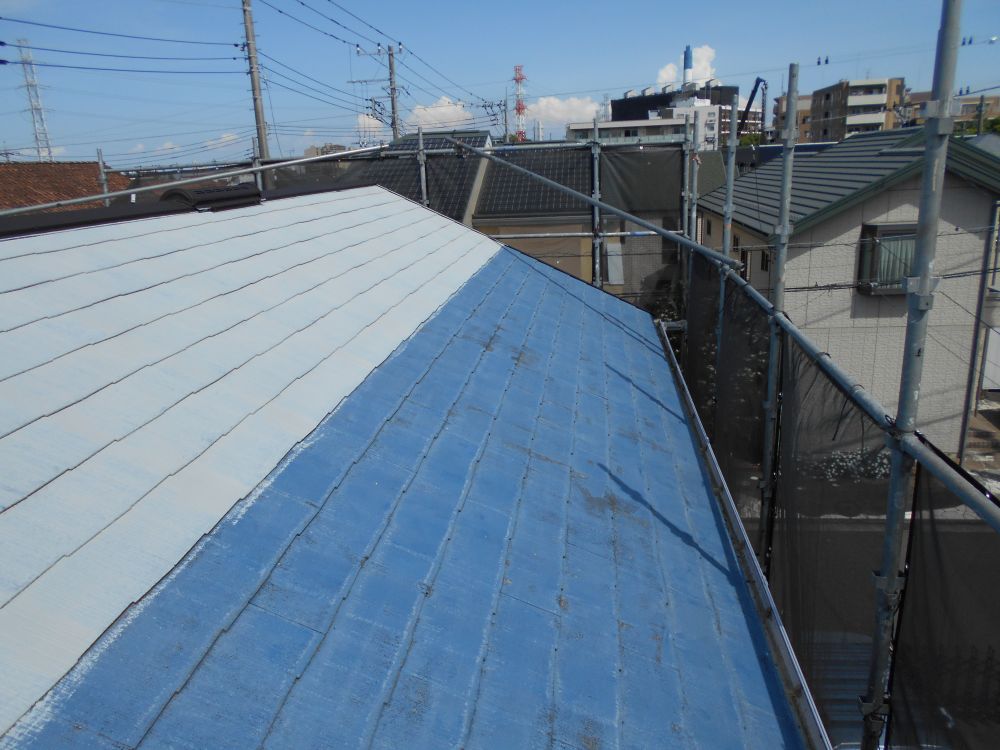

| 都筑区某所I様邸塗替え工事 施工中 |
| 施工概要 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 工事基本情報 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 施工の流れ | ||||||||||||||||||||||||||||||||||||

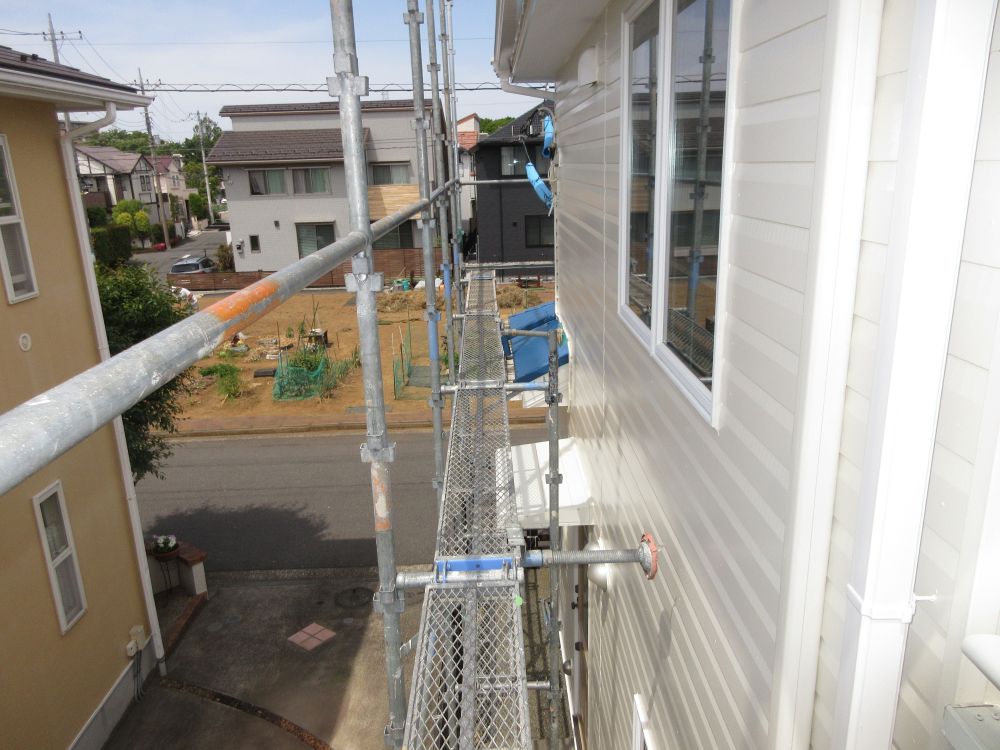

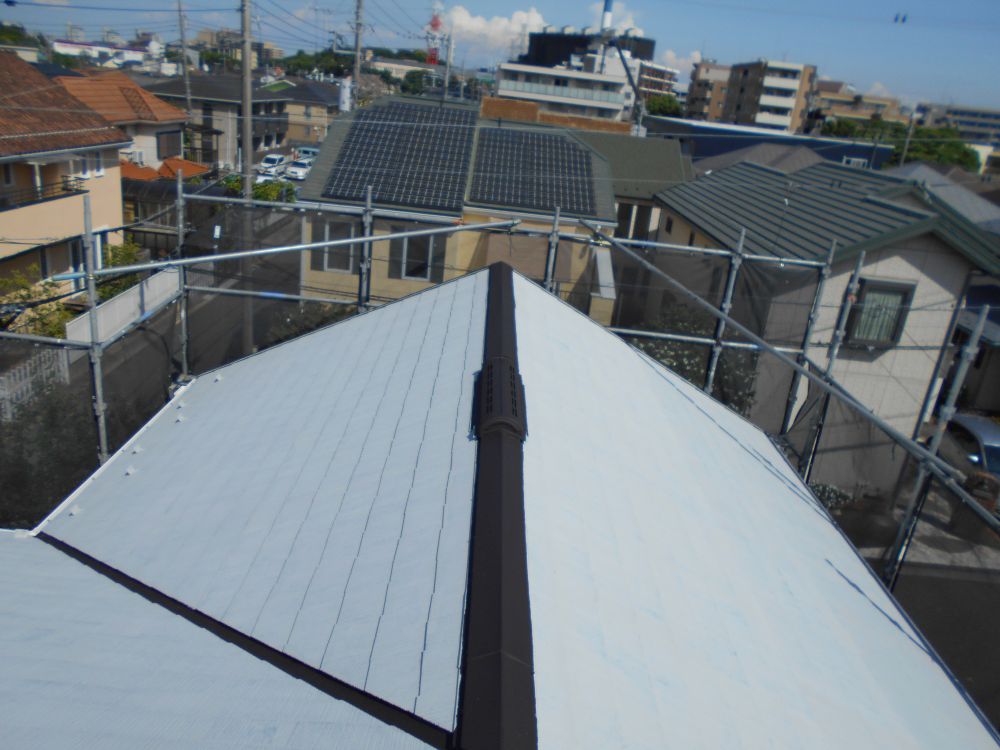

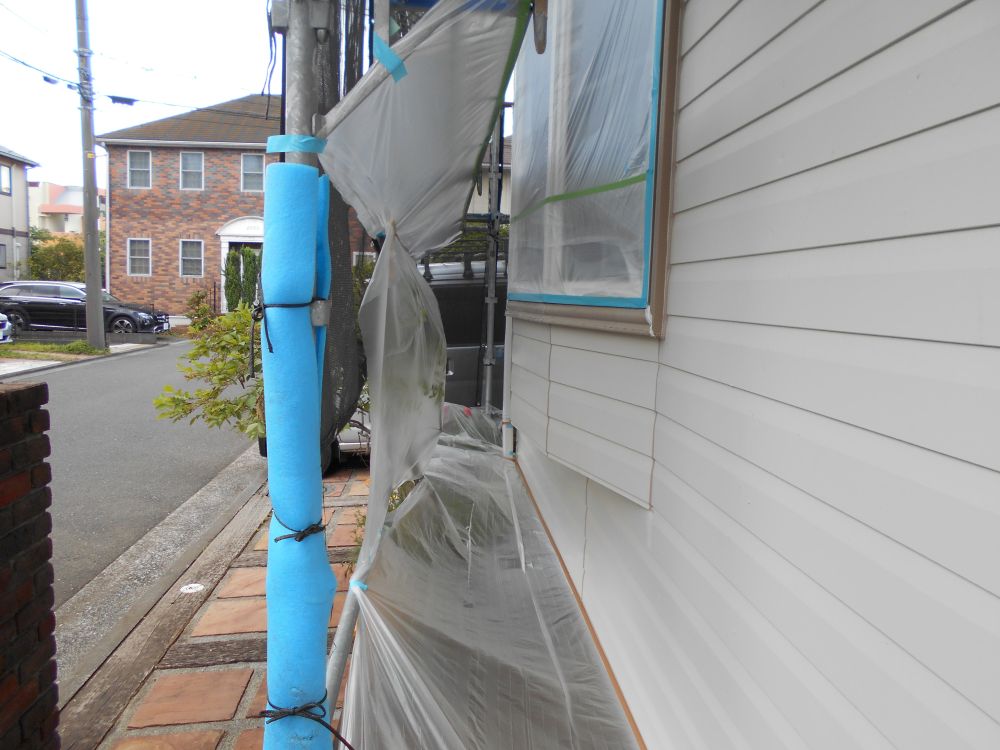

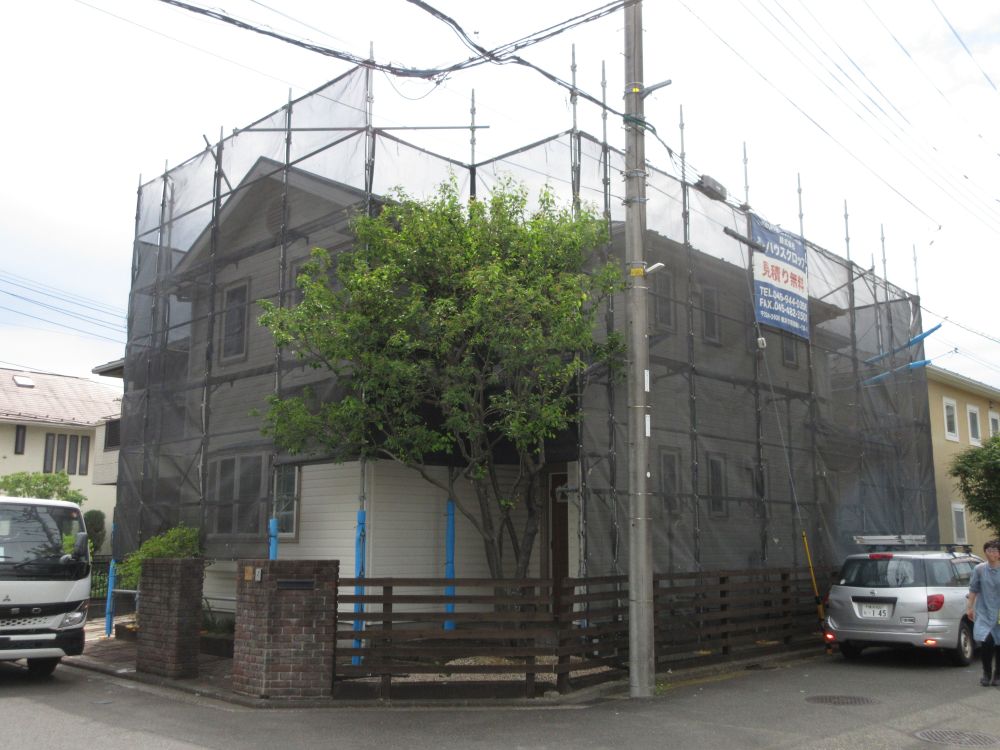

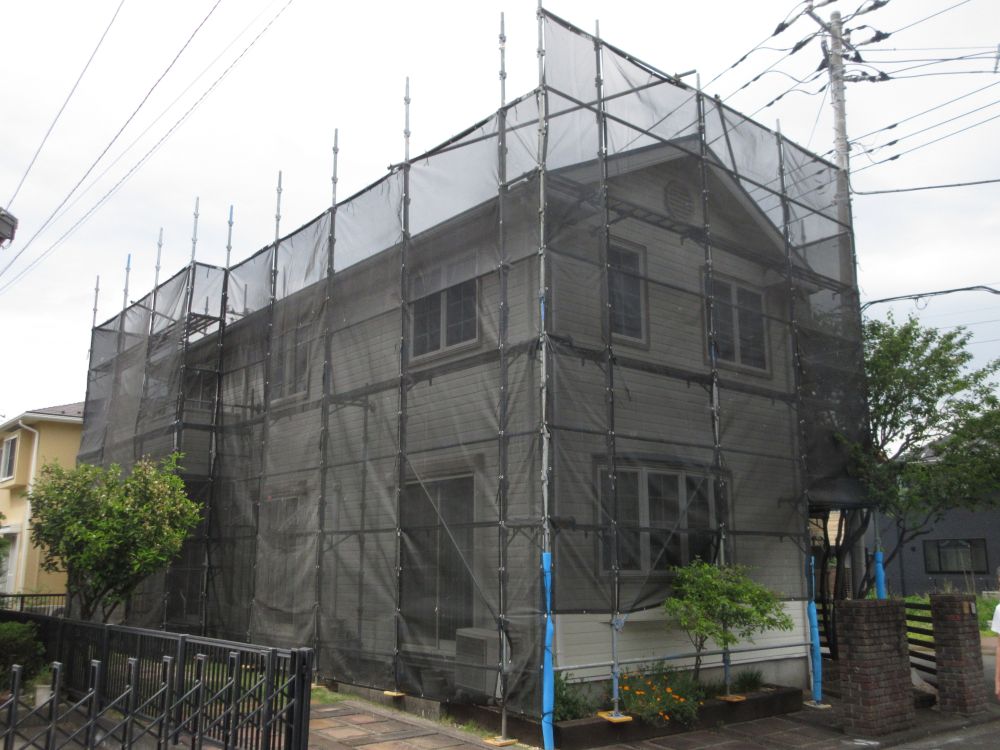

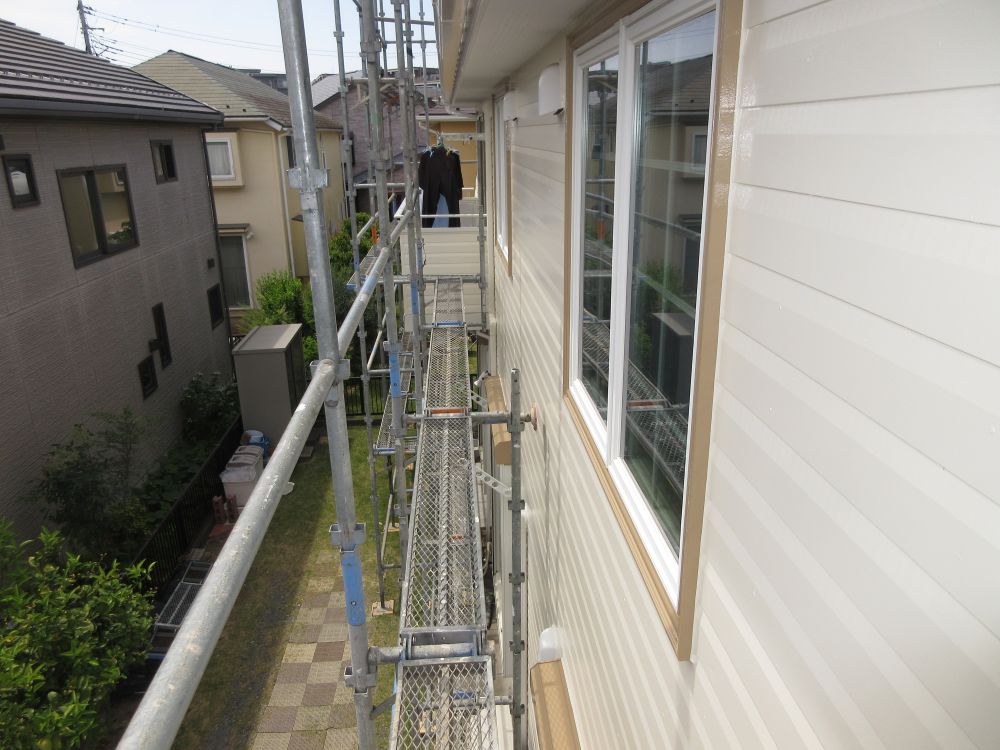

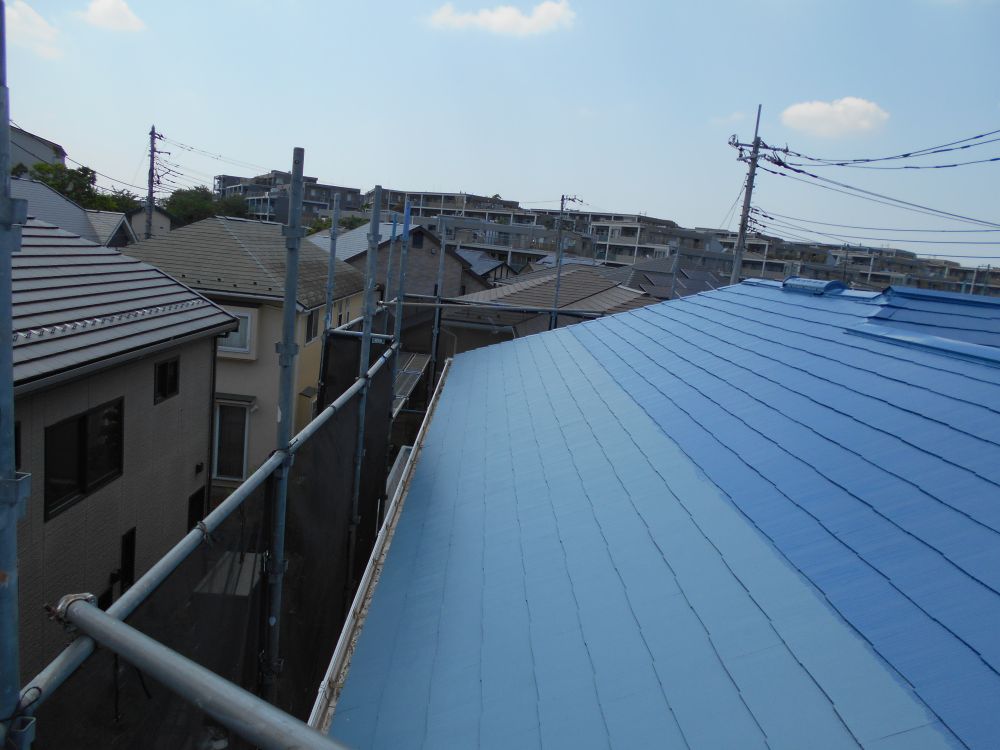

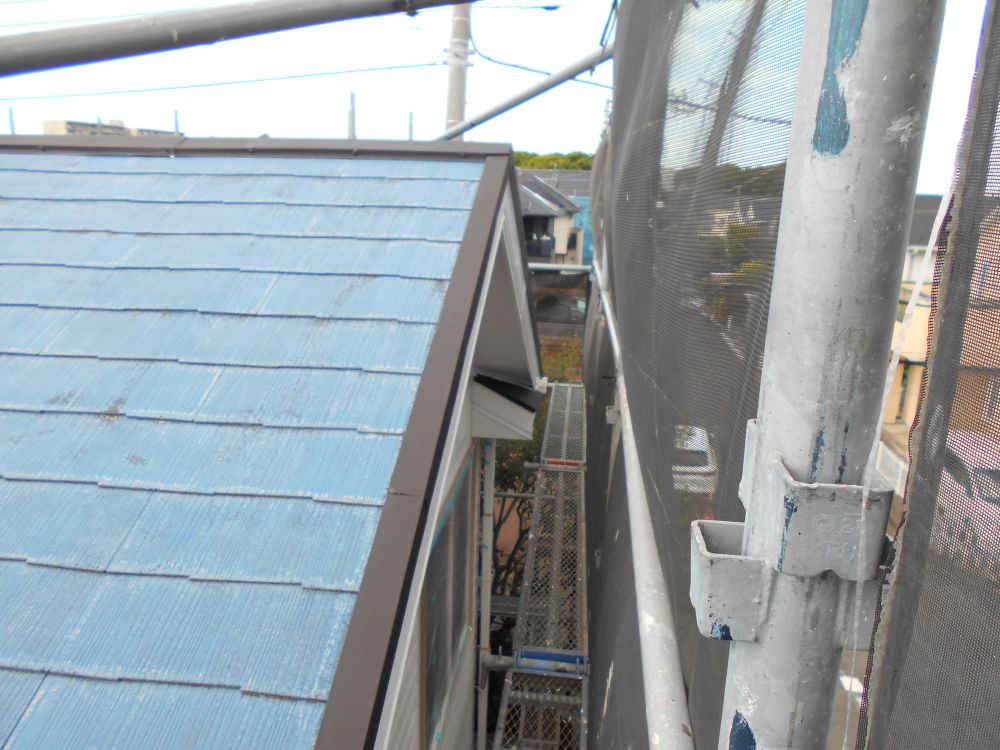

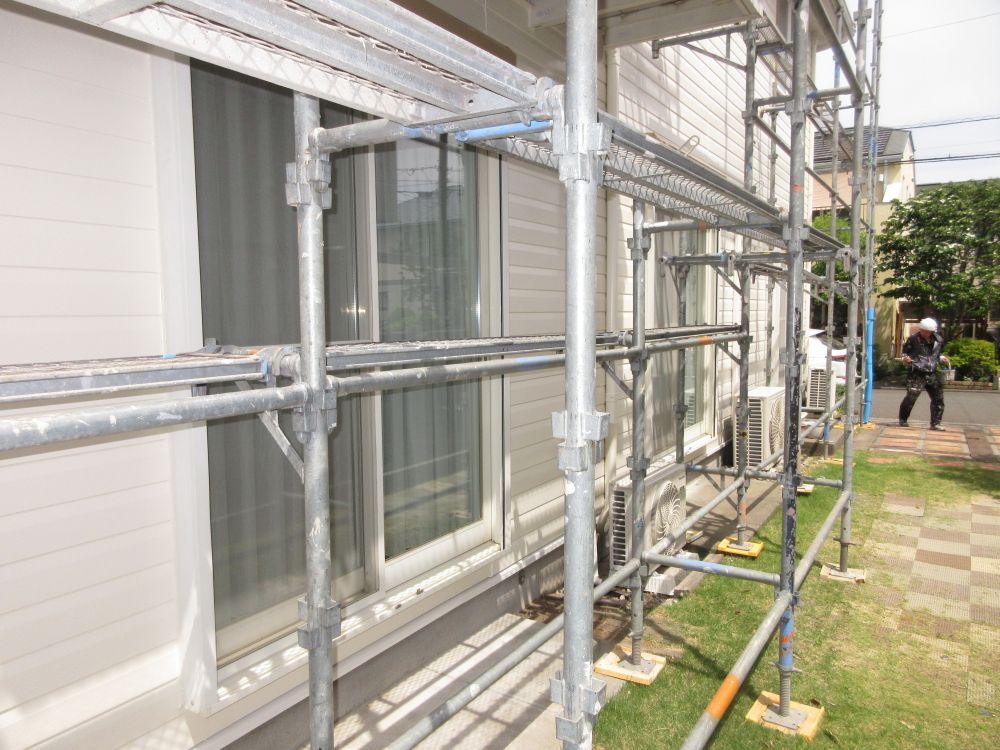

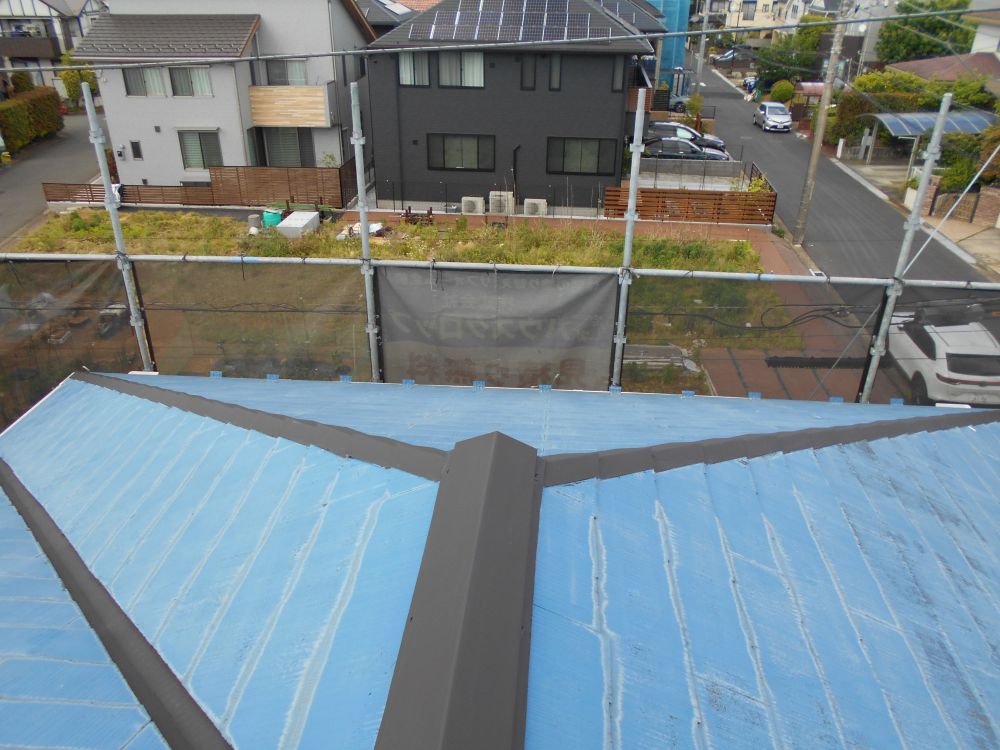

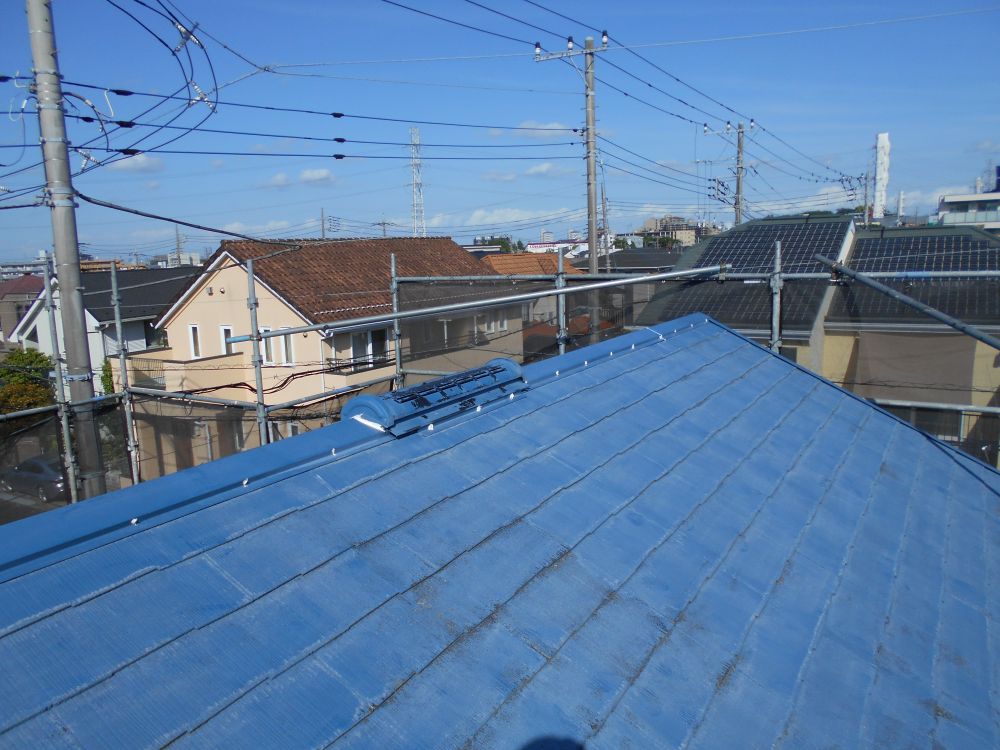

| [2026/05/08]工事1日目 新たな工事が始まり足場組を行いました。こちらのお宅は、 以前当社でお世話になったリピーター様で今回で2回目の塗替え工事になります。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

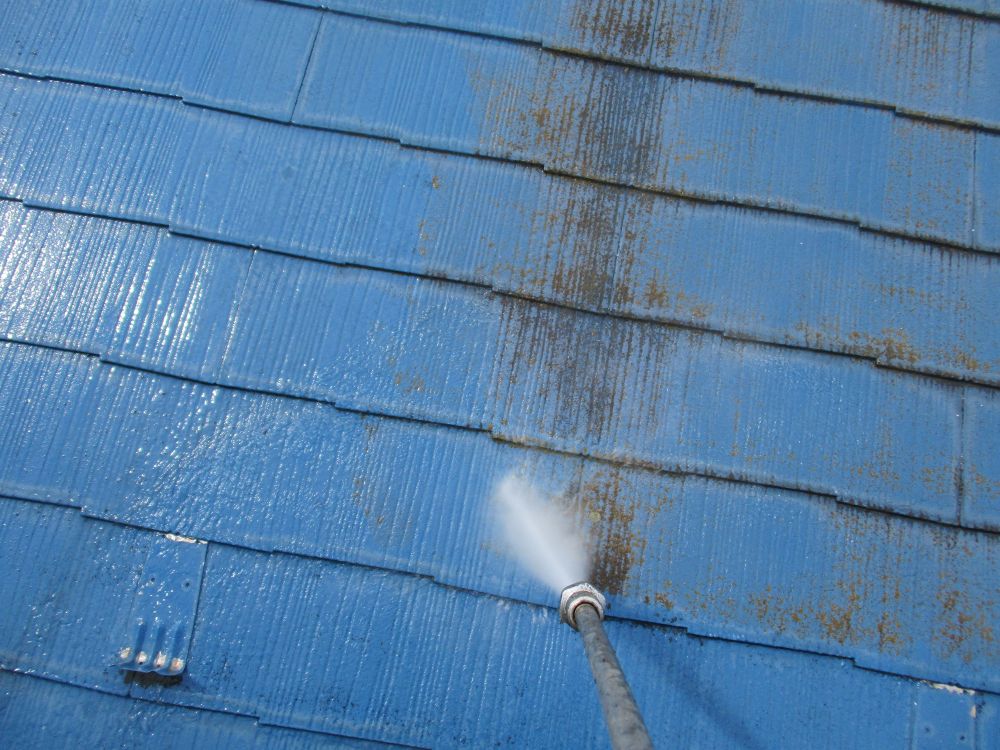

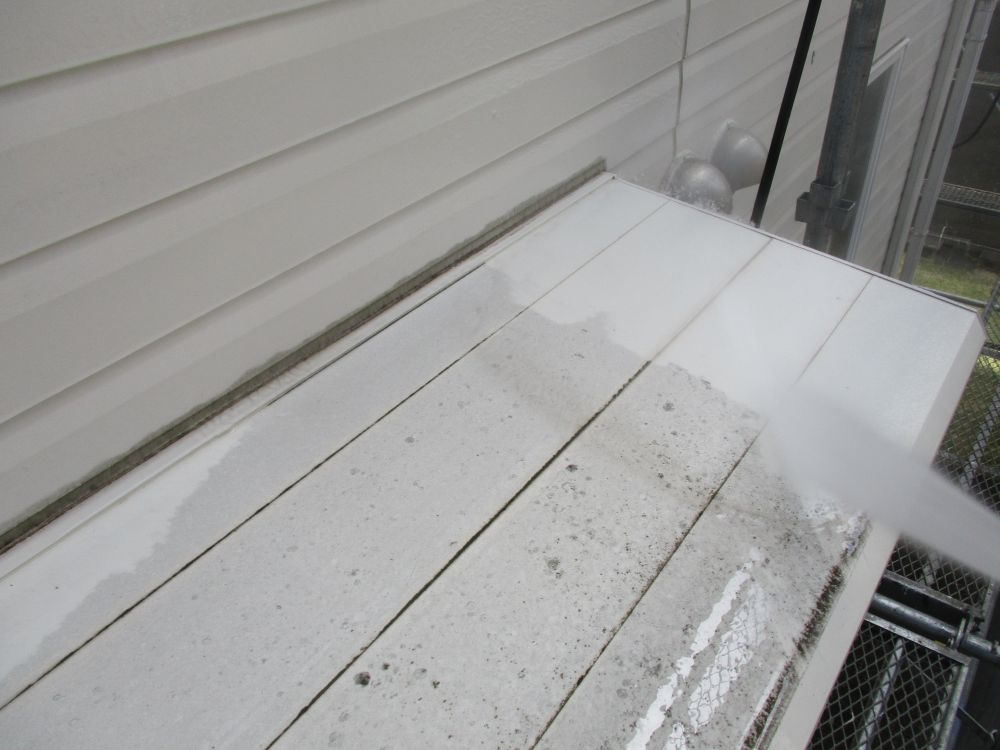

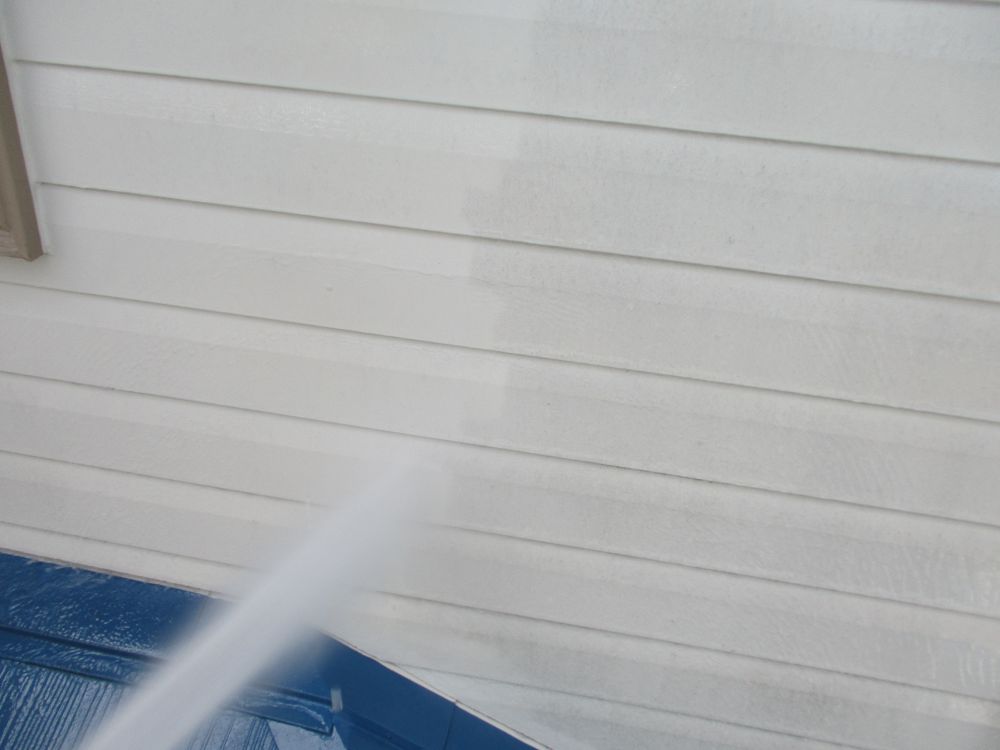

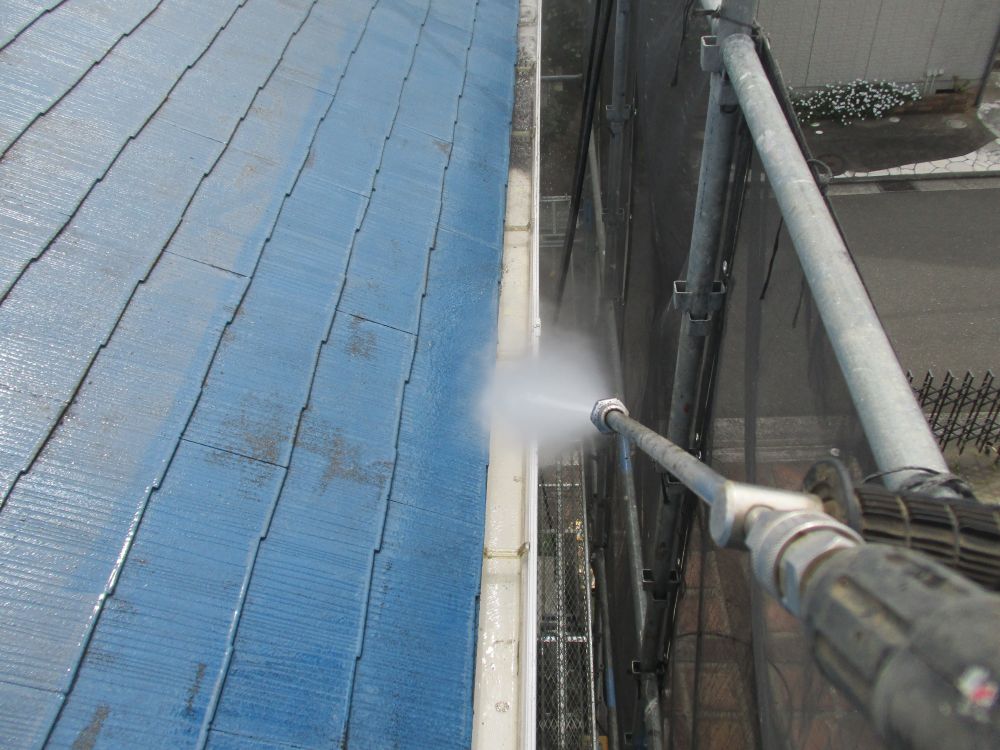

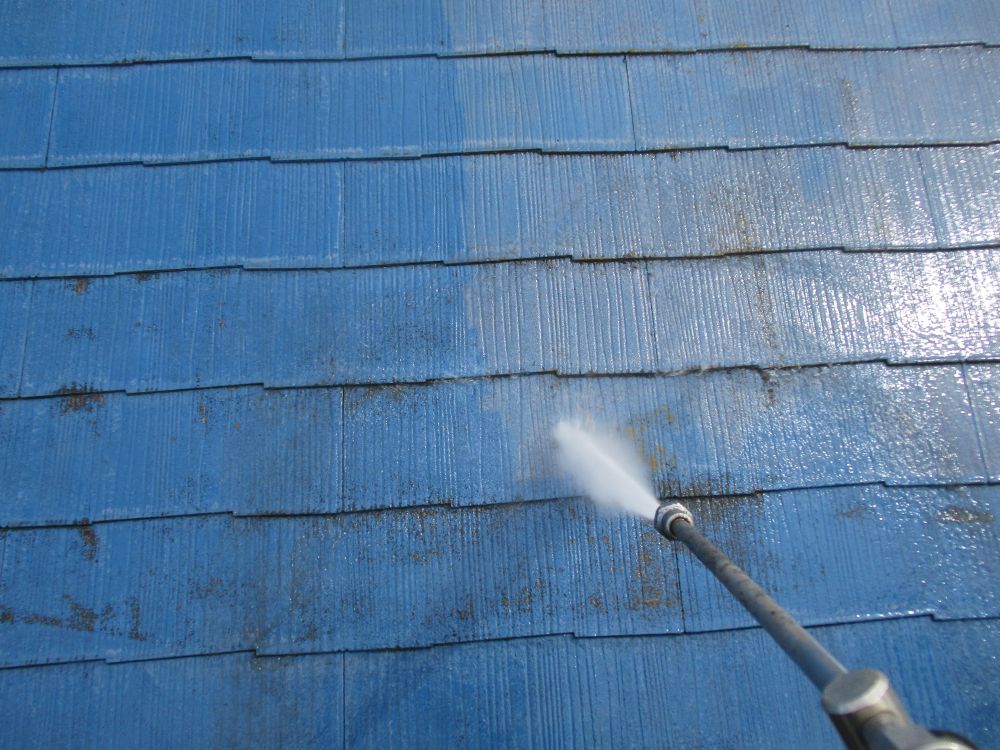

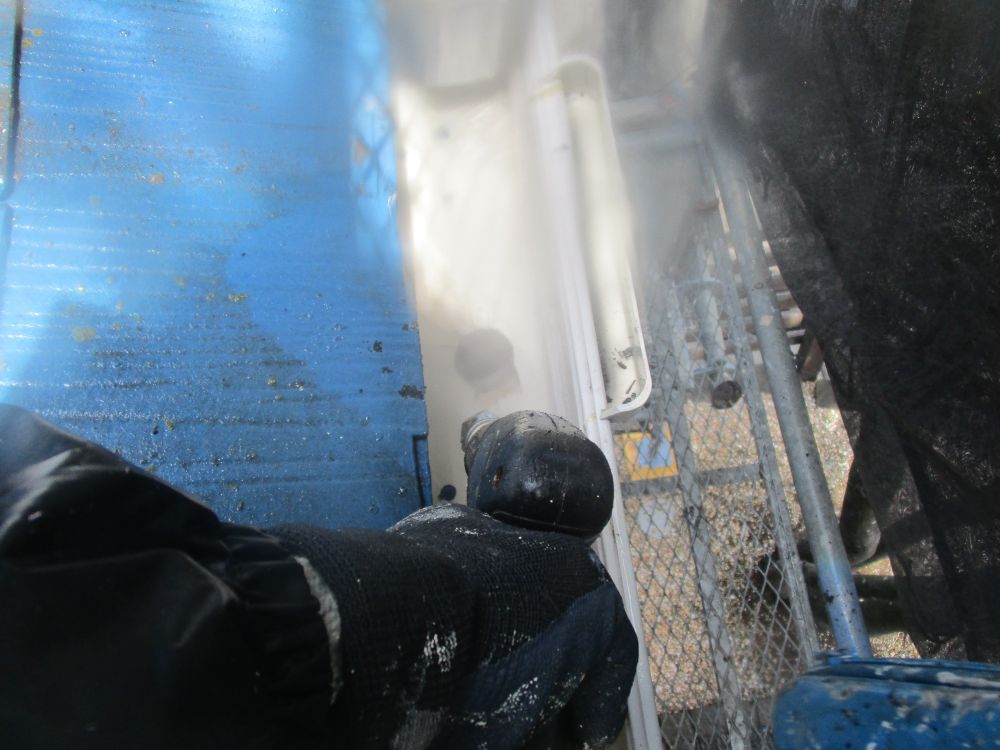

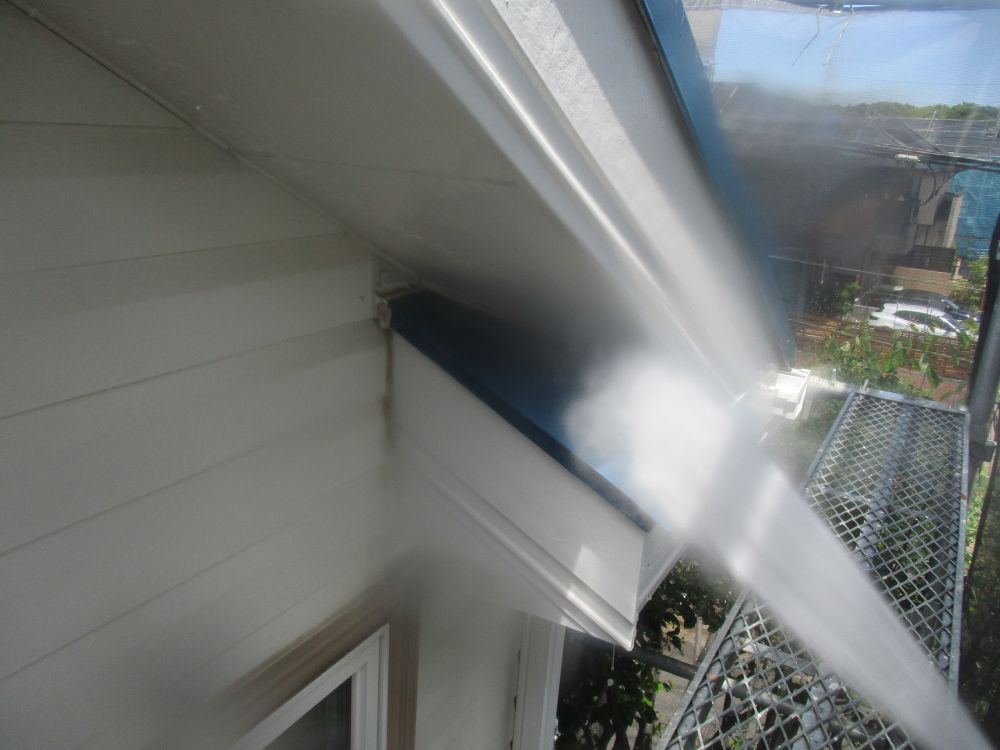

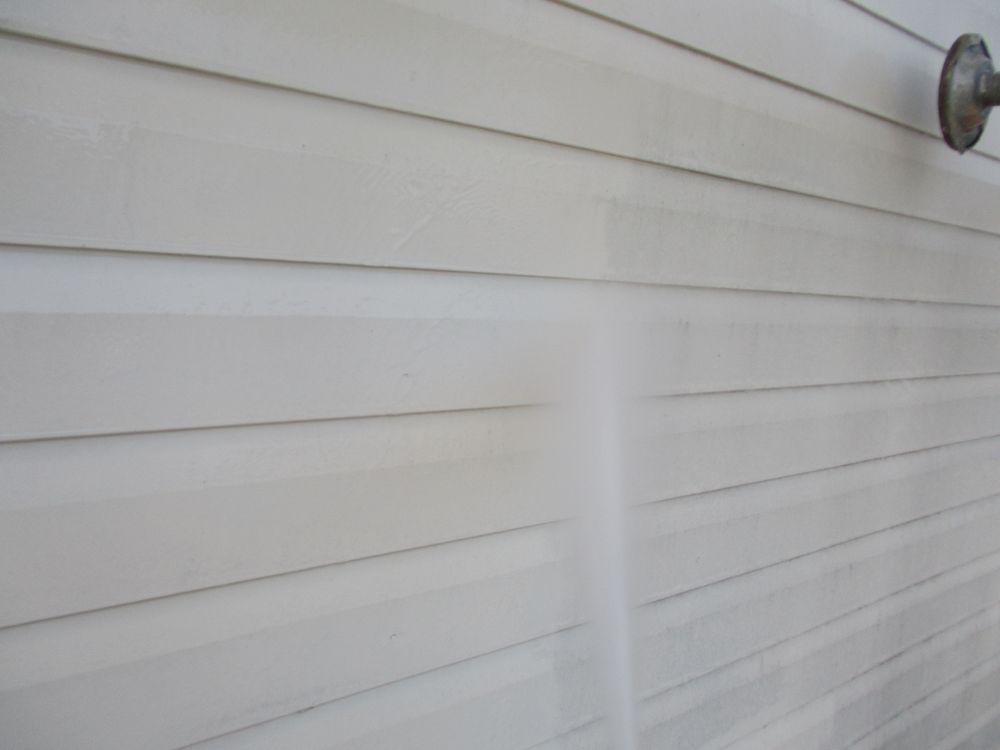

| [2026/05/09]工事2日目 高圧洗浄を行い建物全体を、洗い流しました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

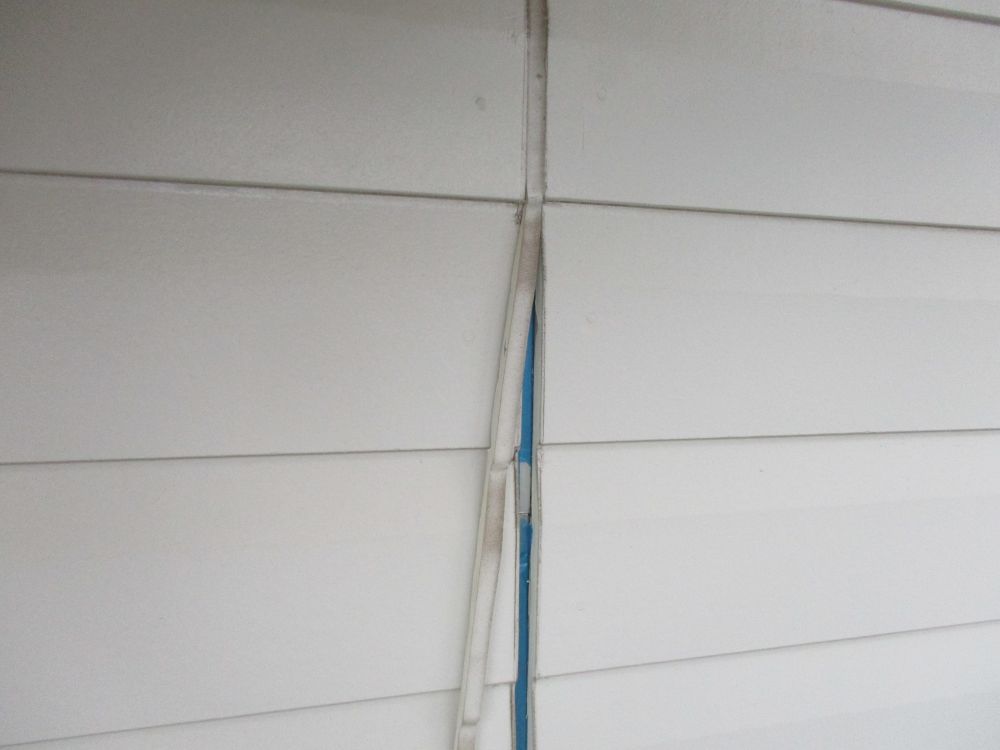

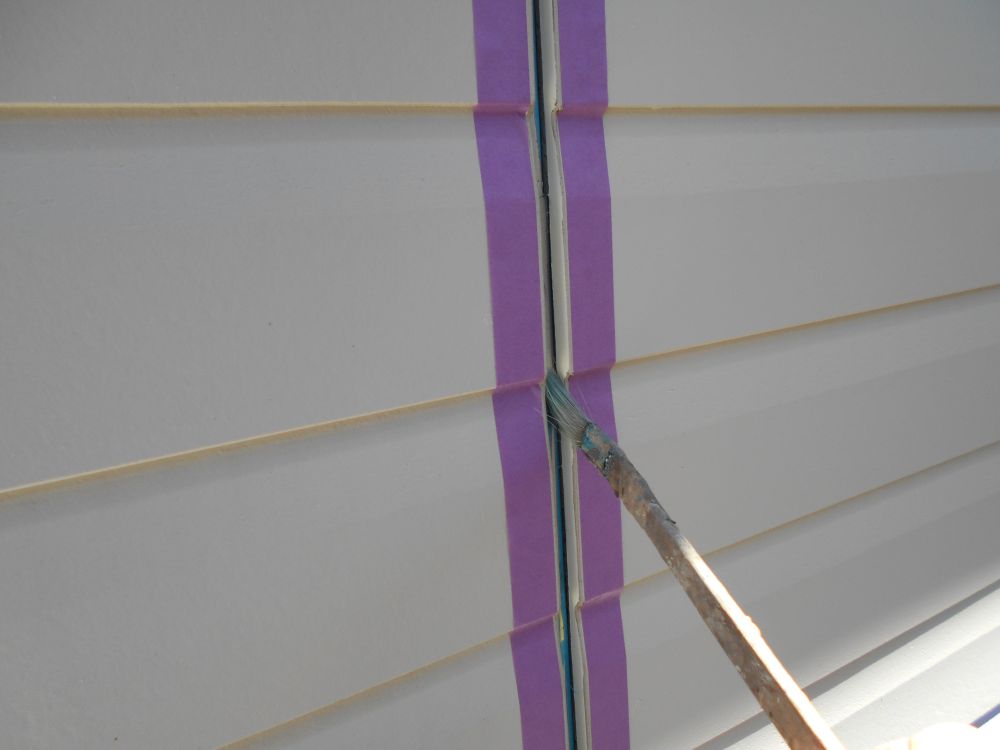

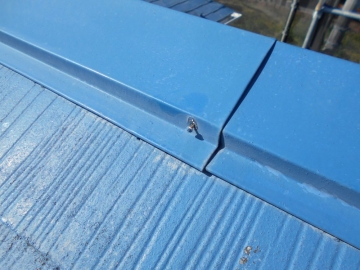

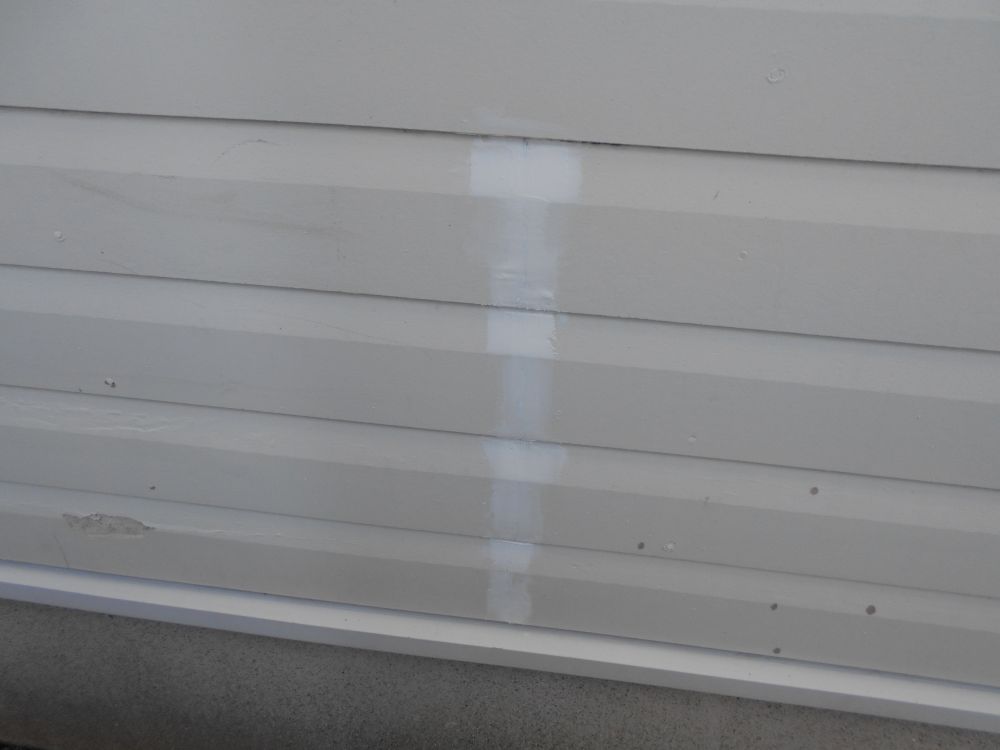

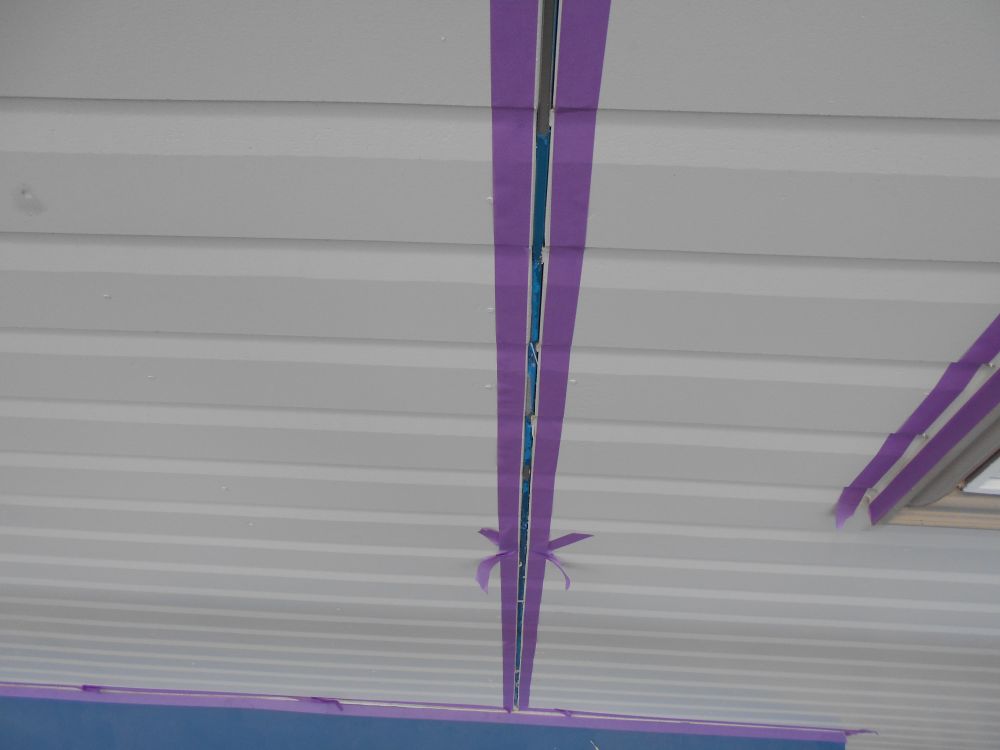

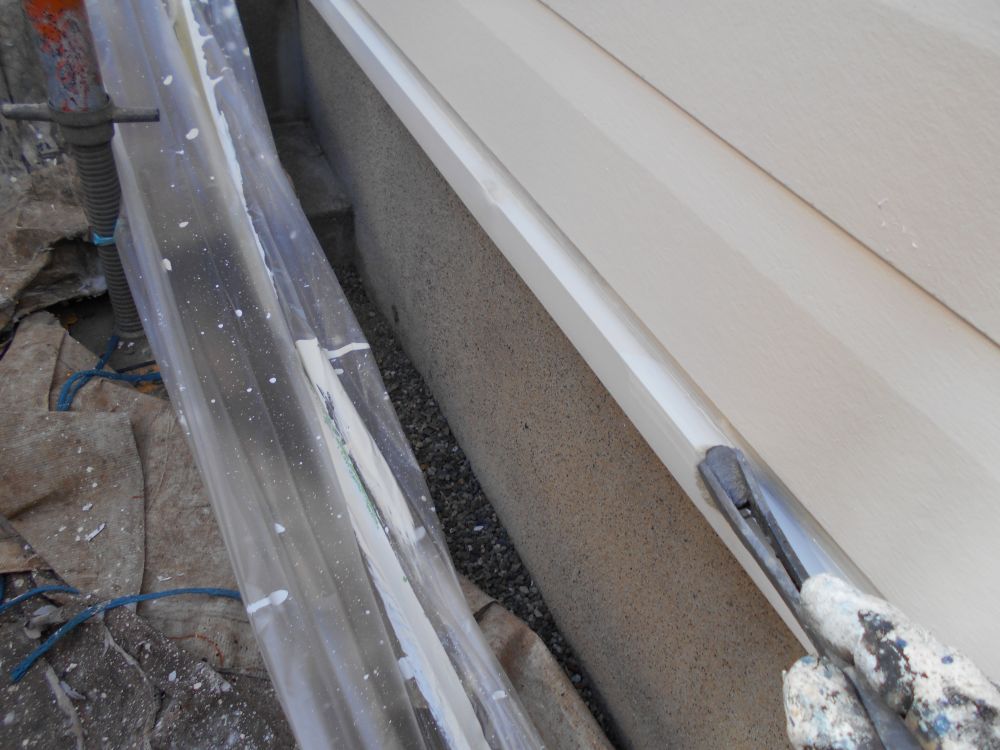

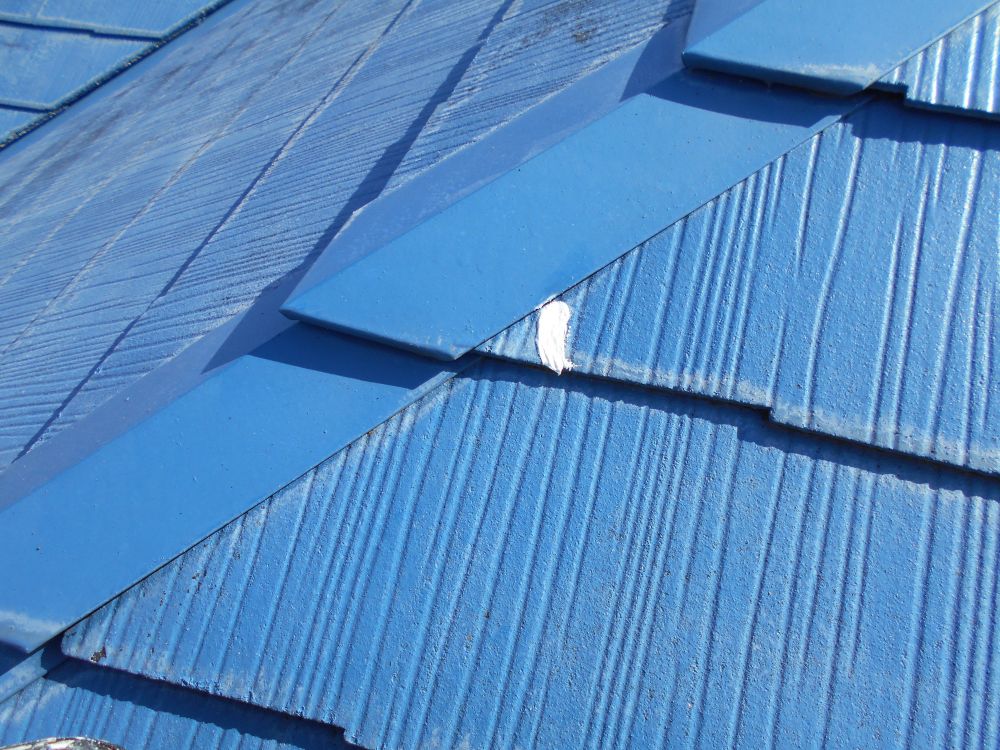

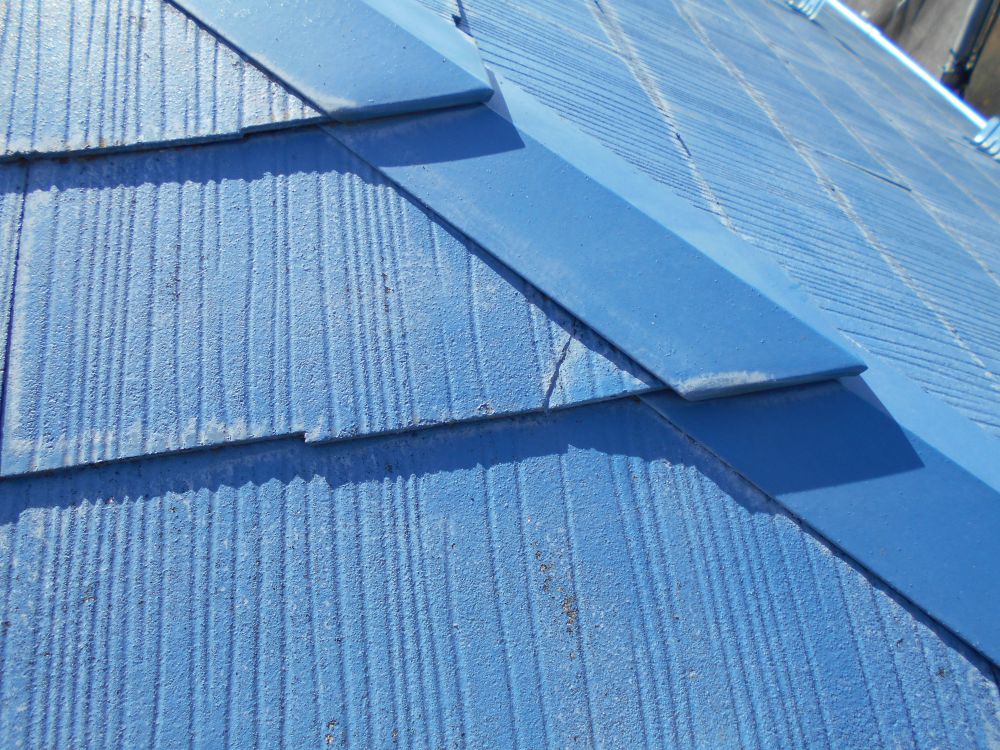

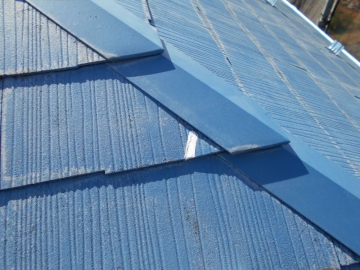

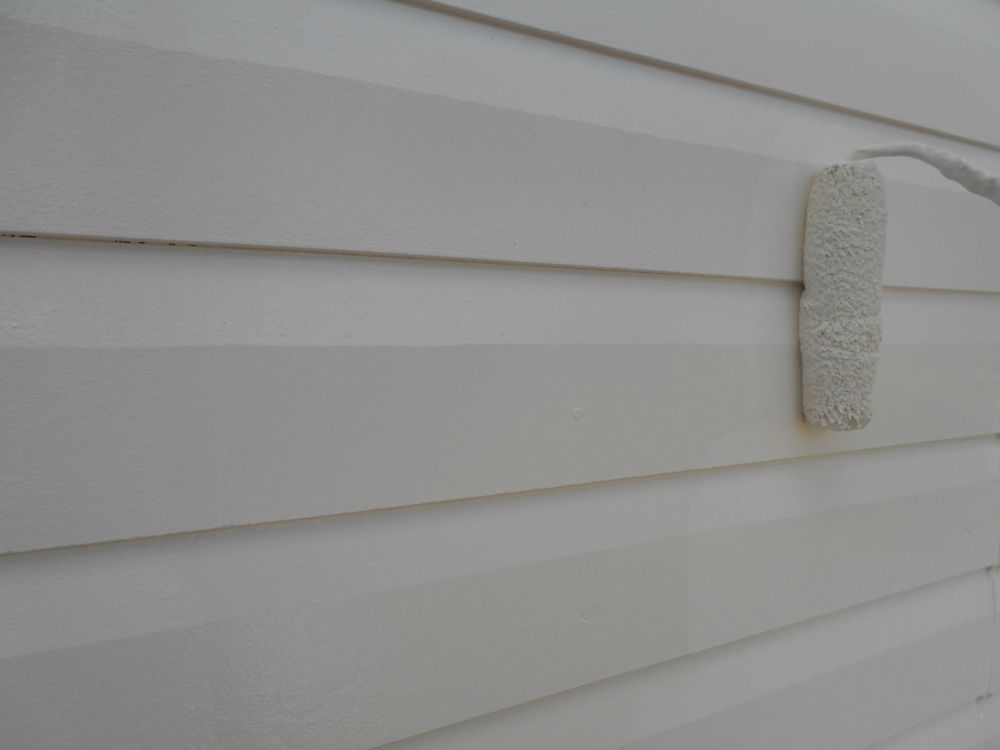

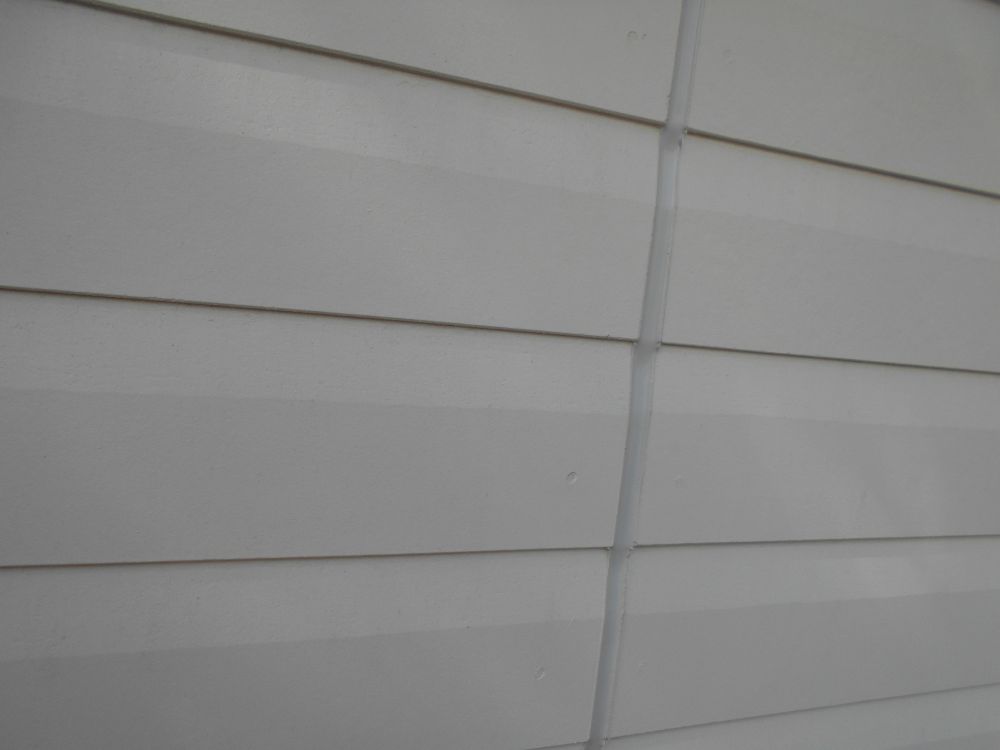

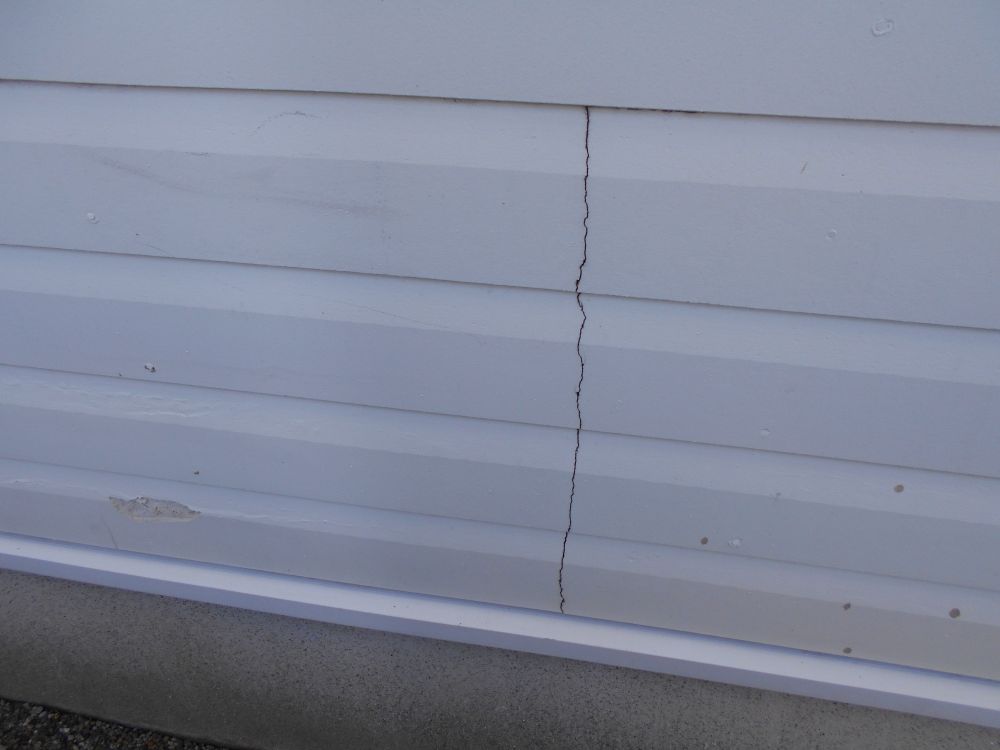

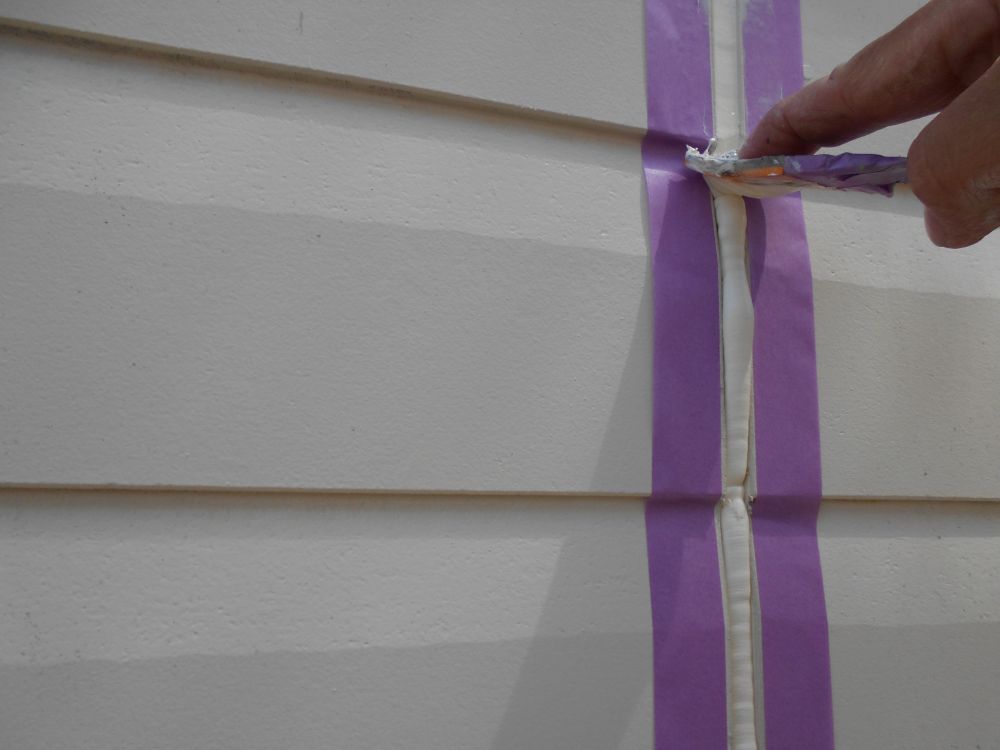

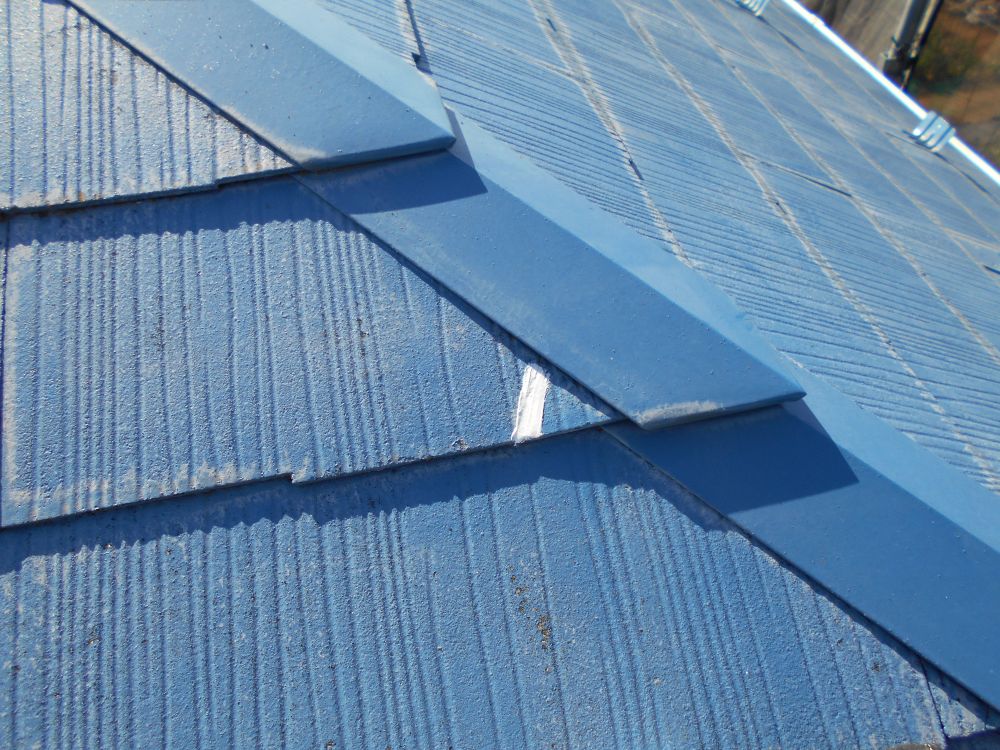

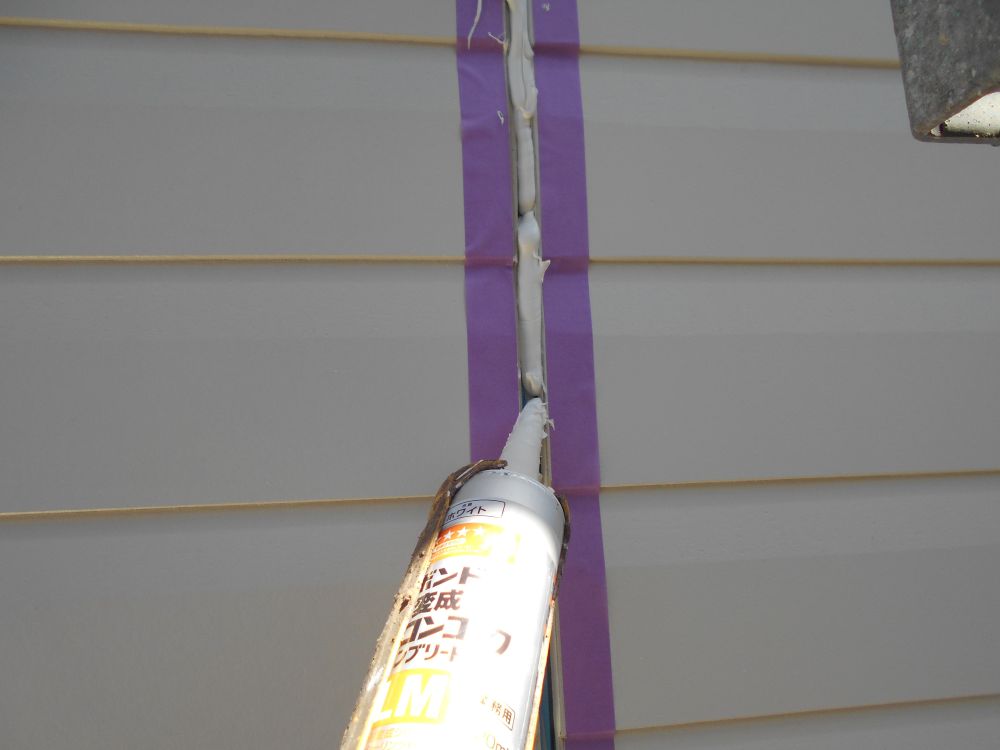

| [2026/05/11]工事3日目その① サイディングの目地工事、各部の下地処理を行っております。 その②へ続く |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| その② 屋根廻り等の下地処理を行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

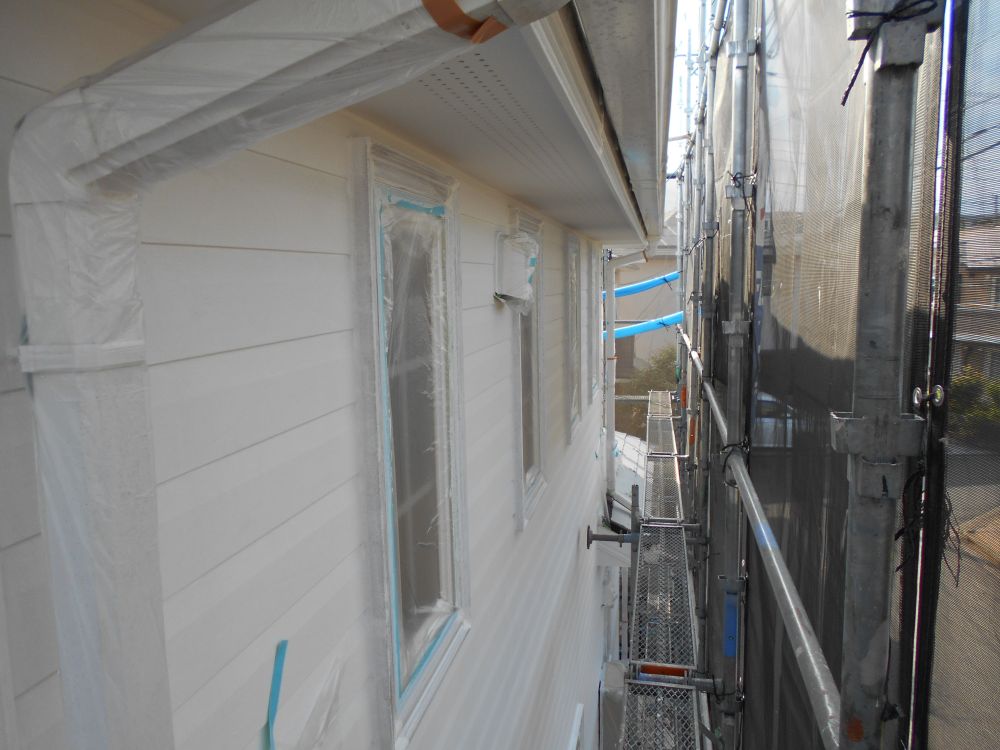

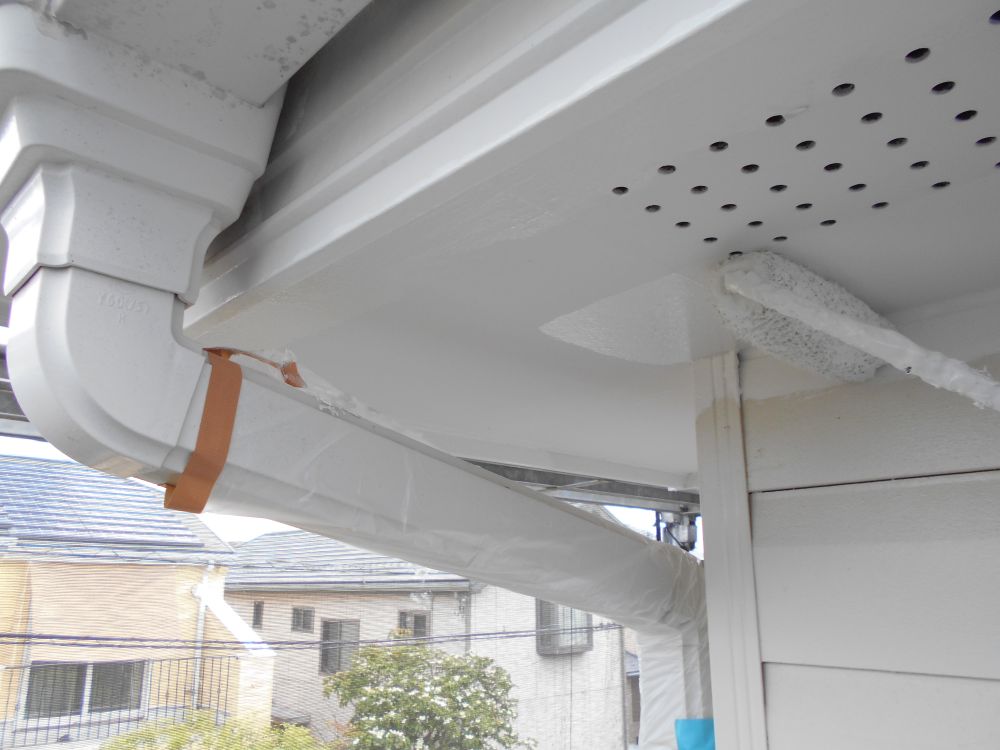

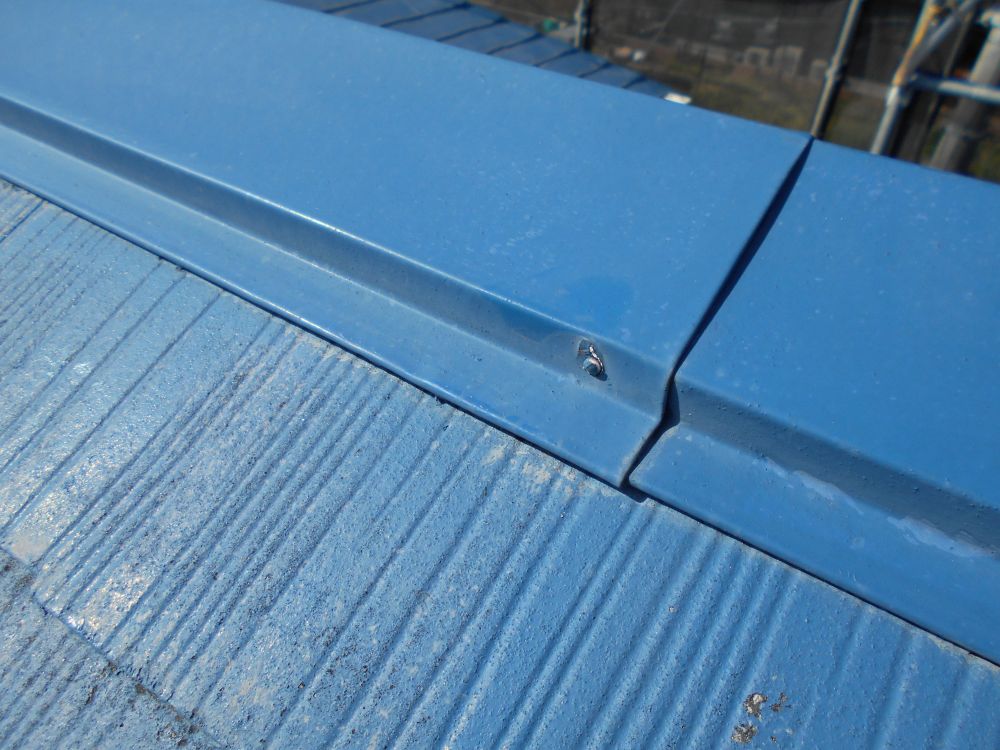

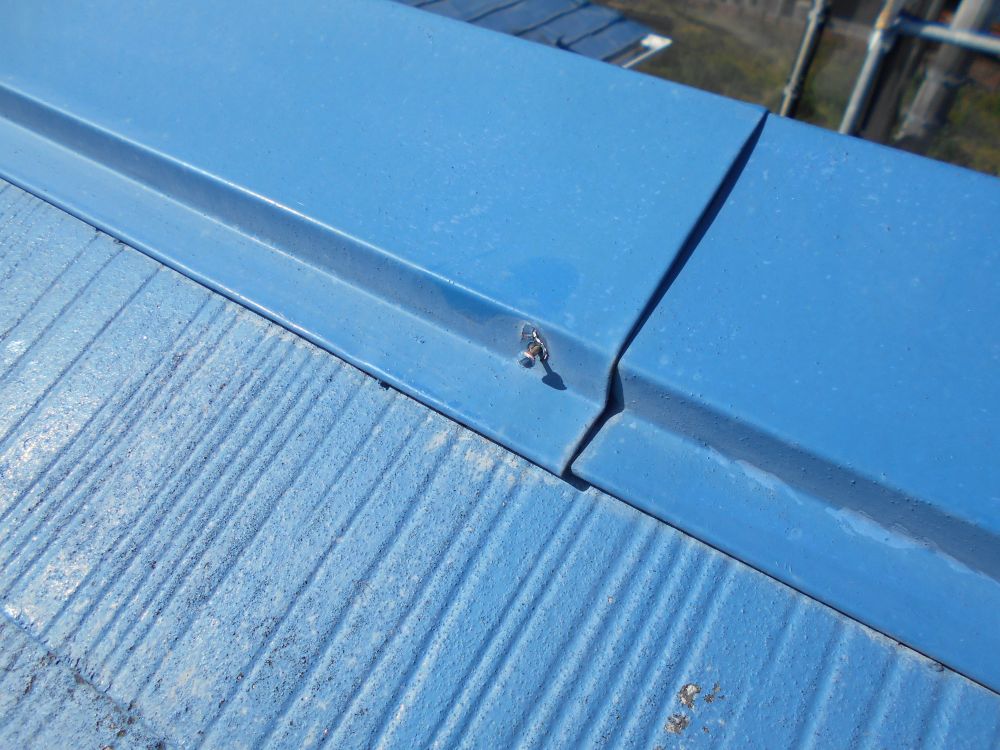

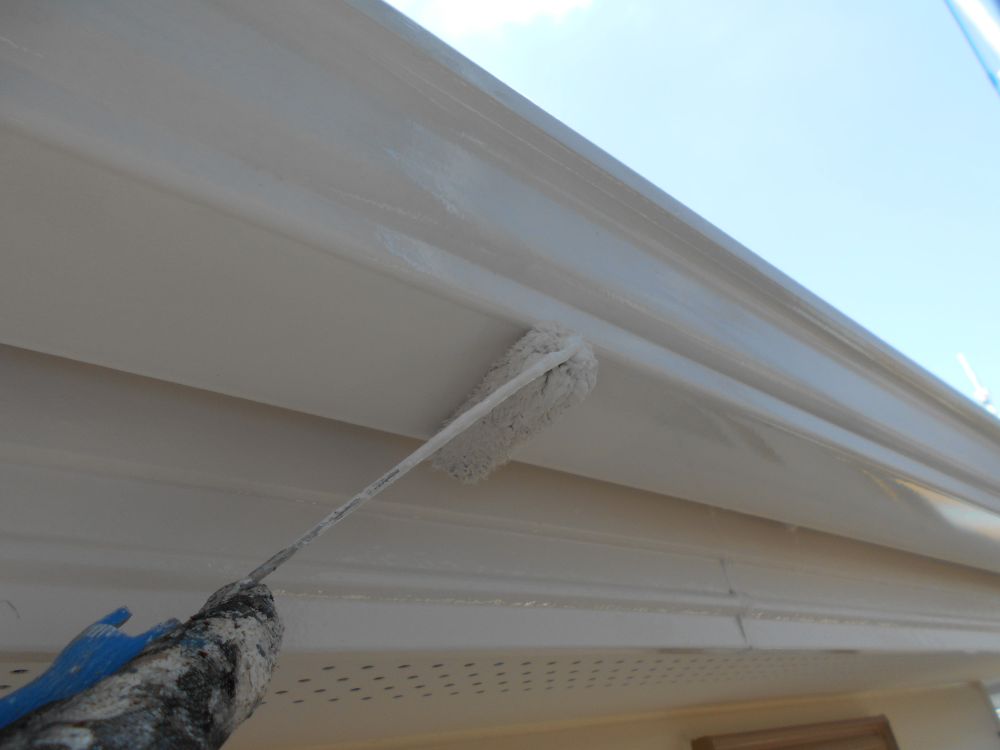

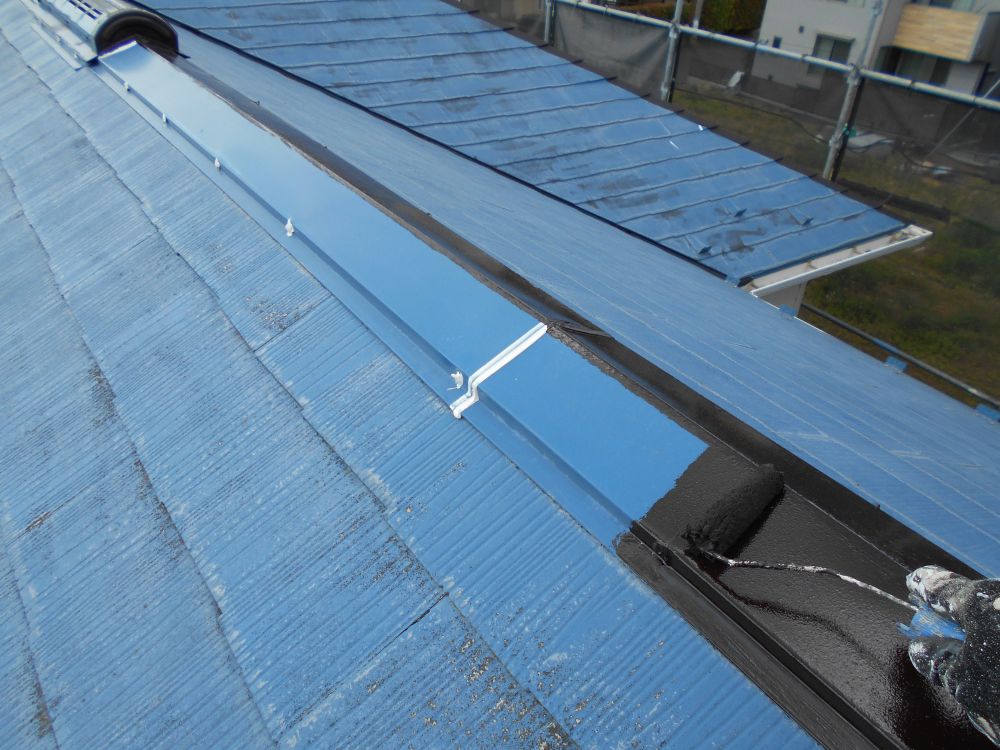

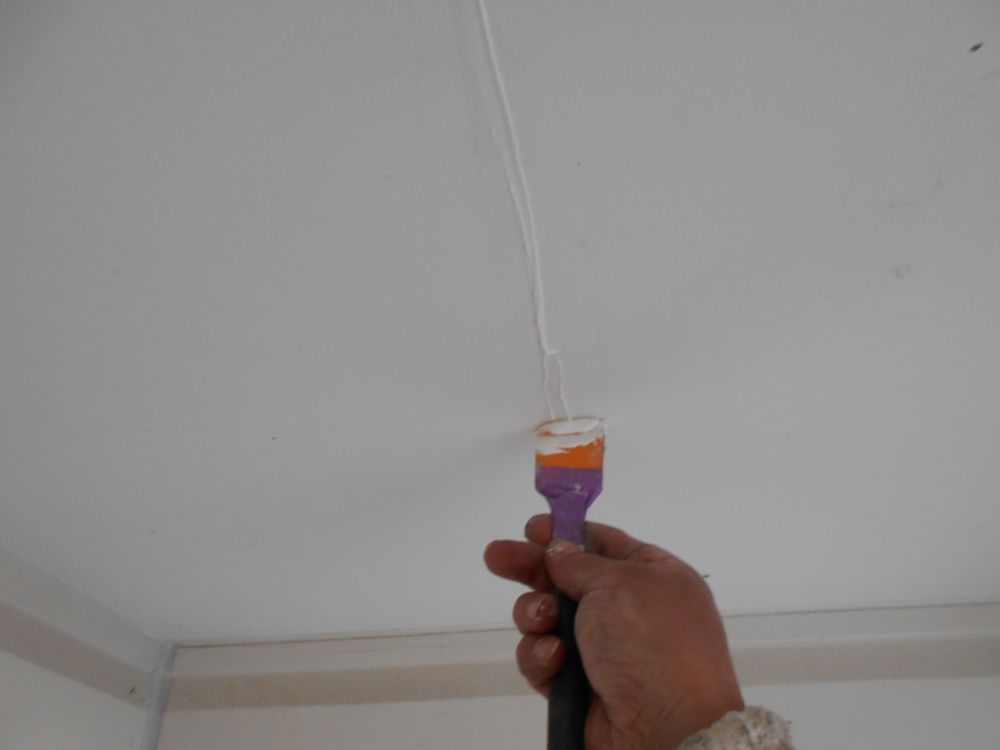

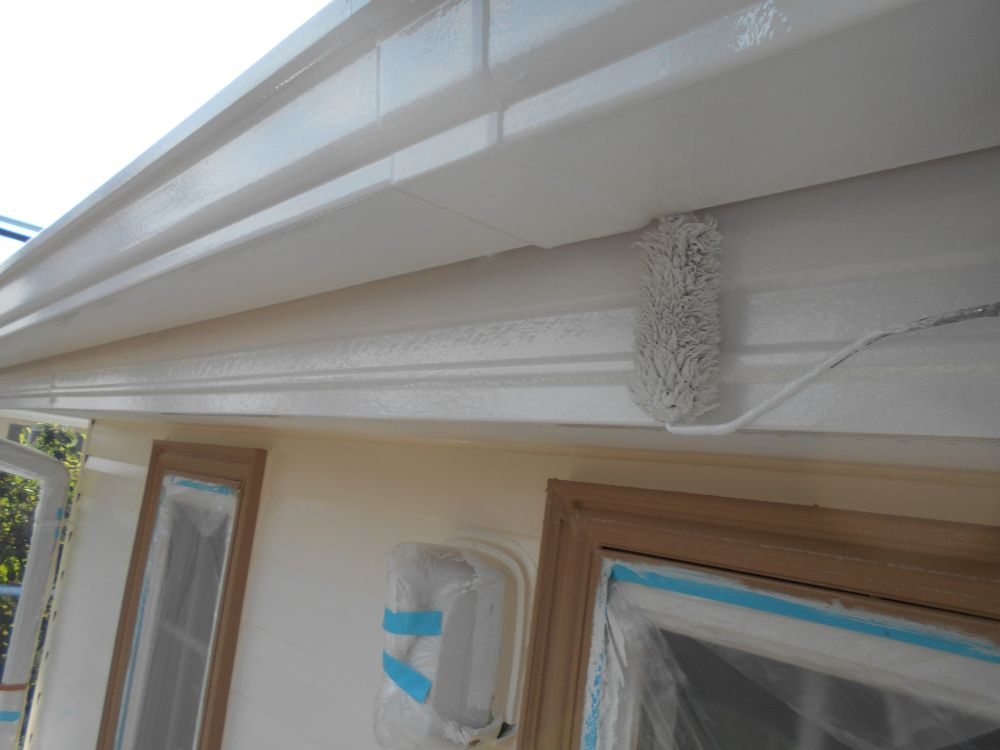

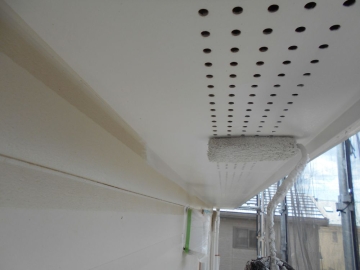

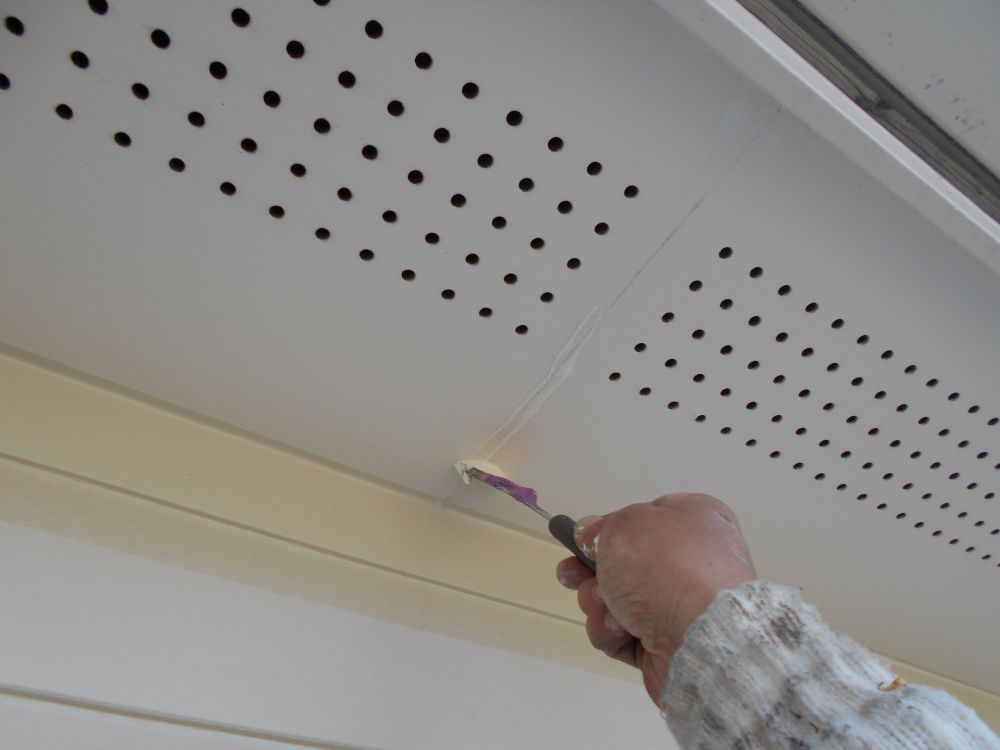

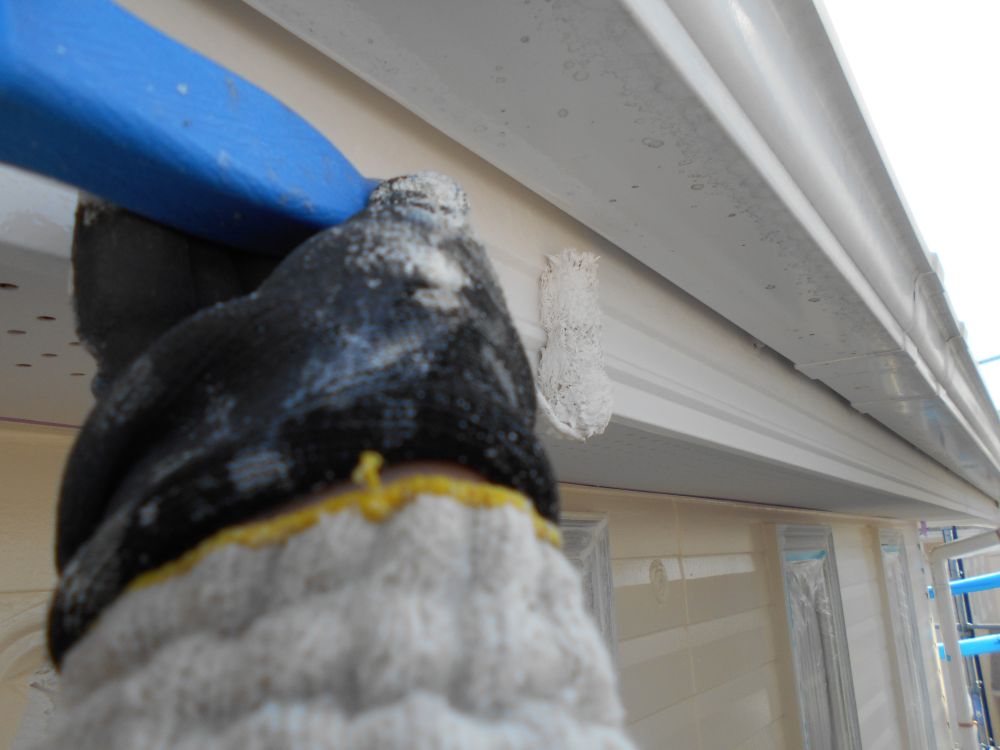

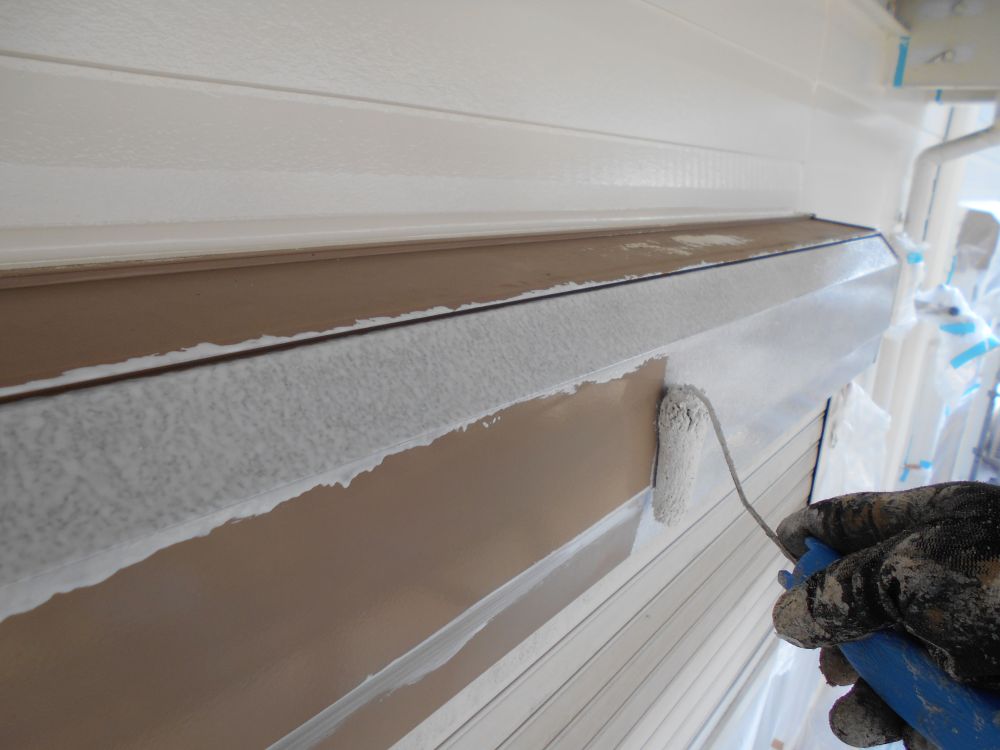

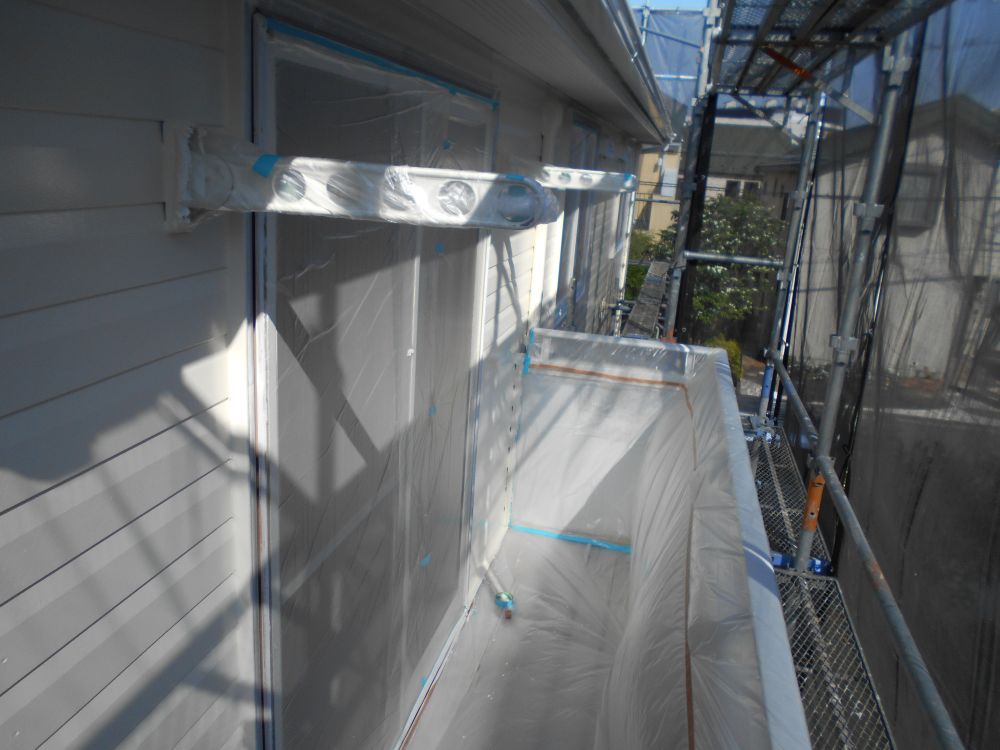

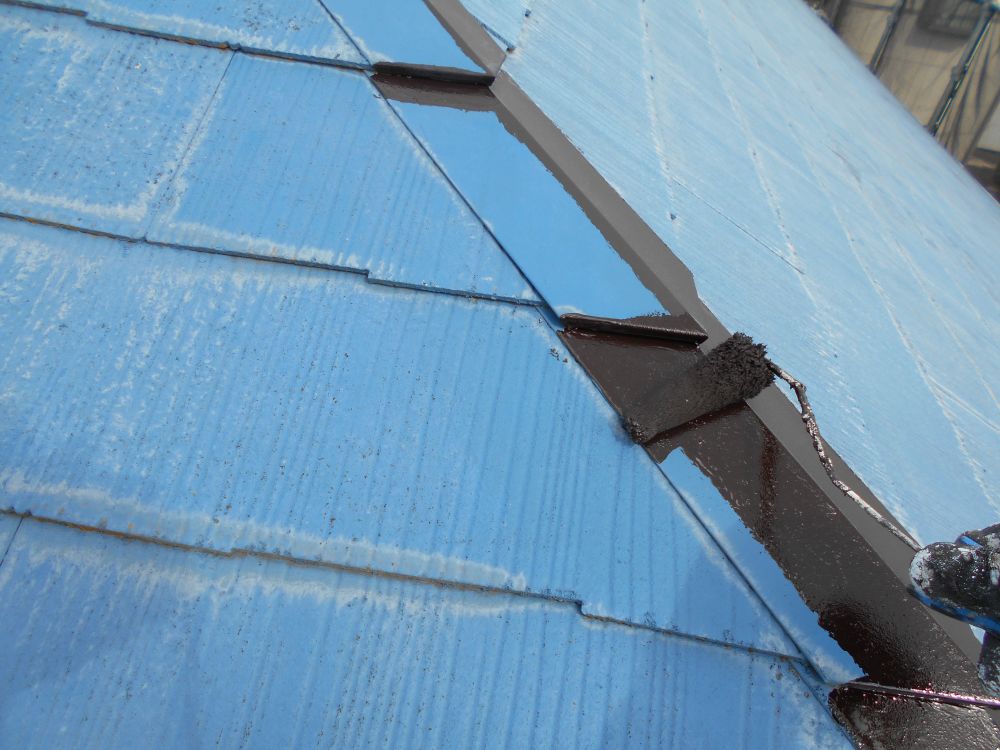

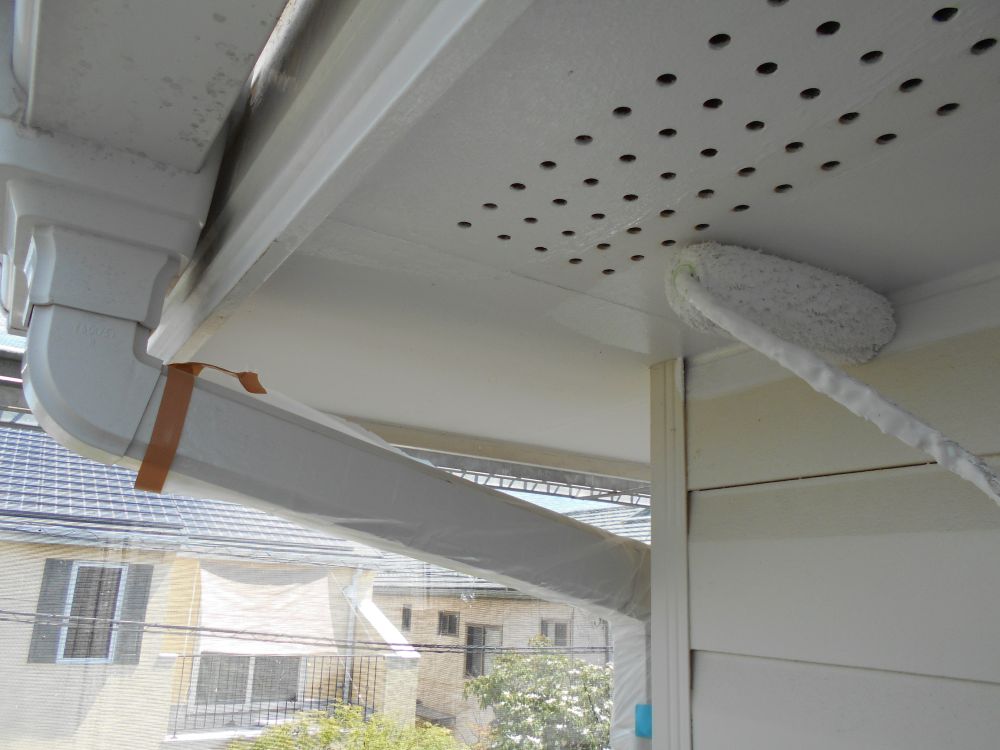

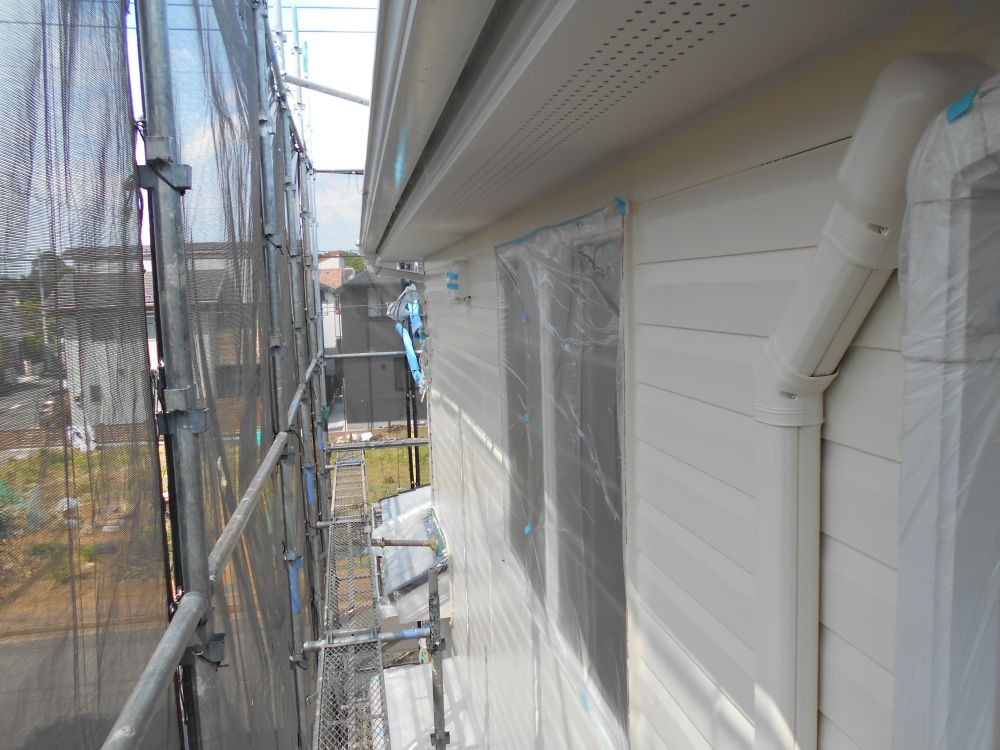

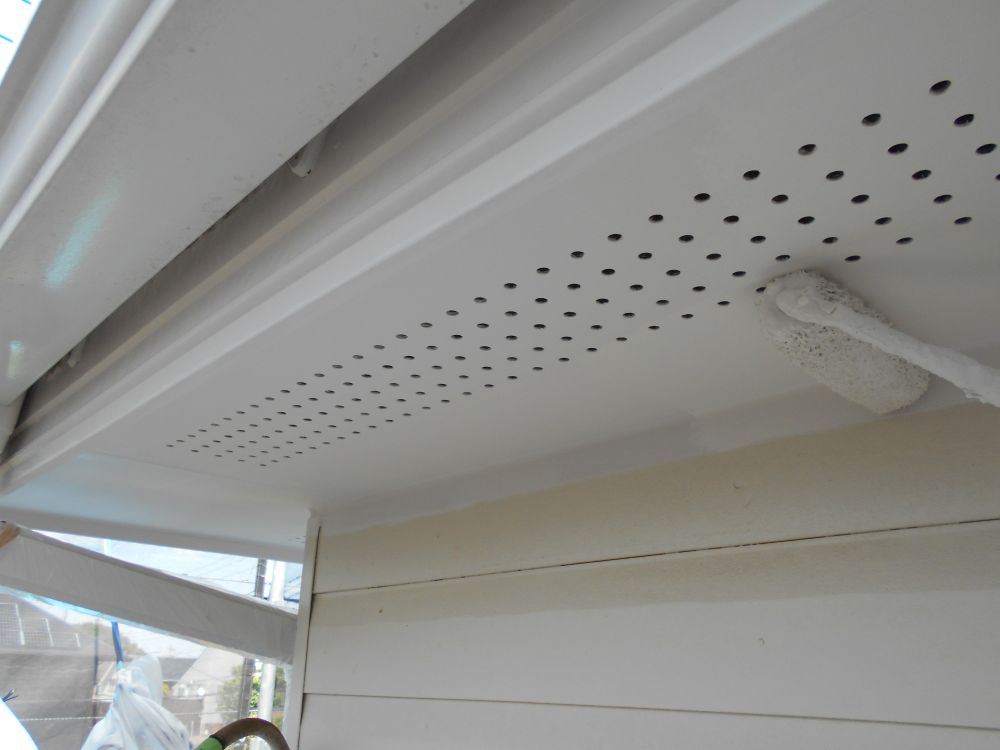

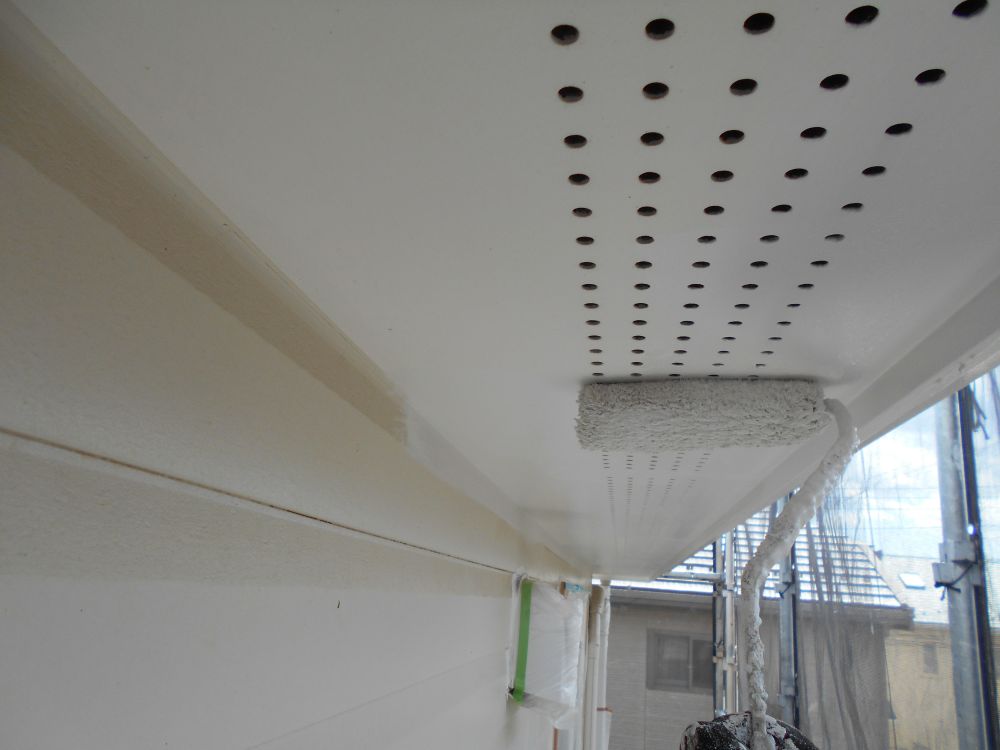

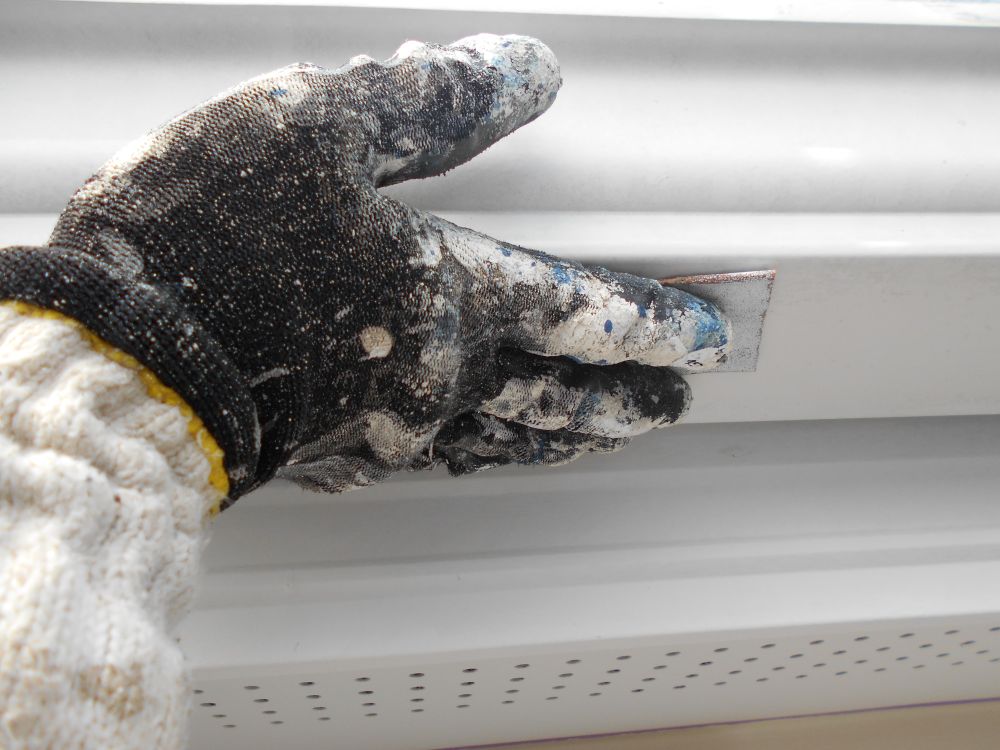

| [2026/05/12]工事4日目 各部の養生、軒天の下塗り・上塗り、屋根部の棟板金錆止めなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

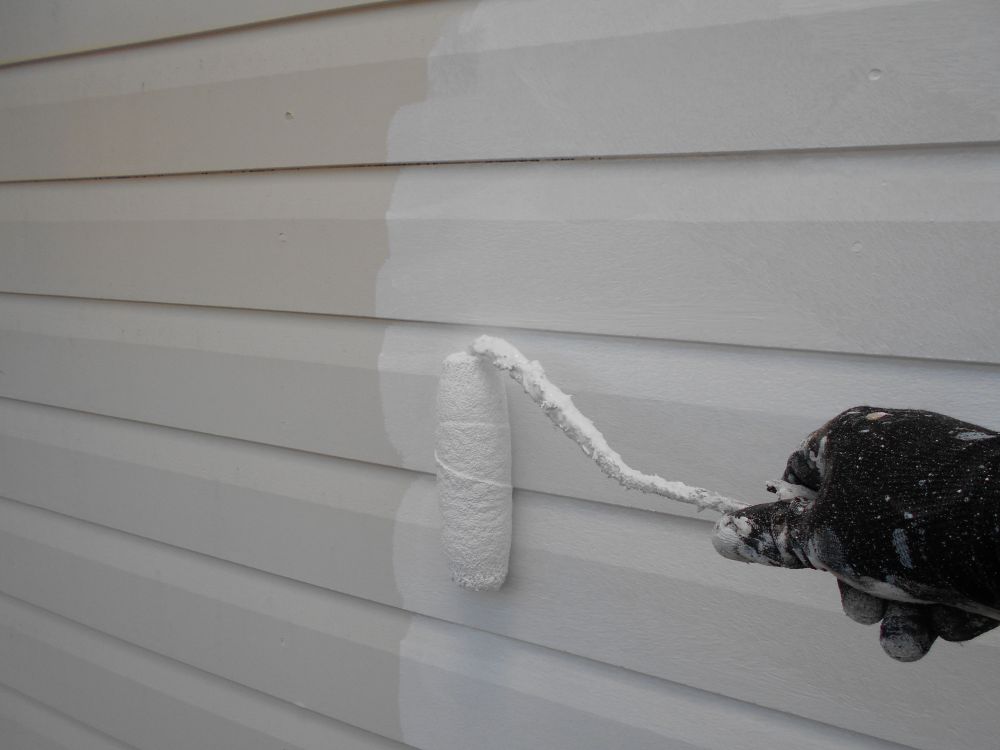

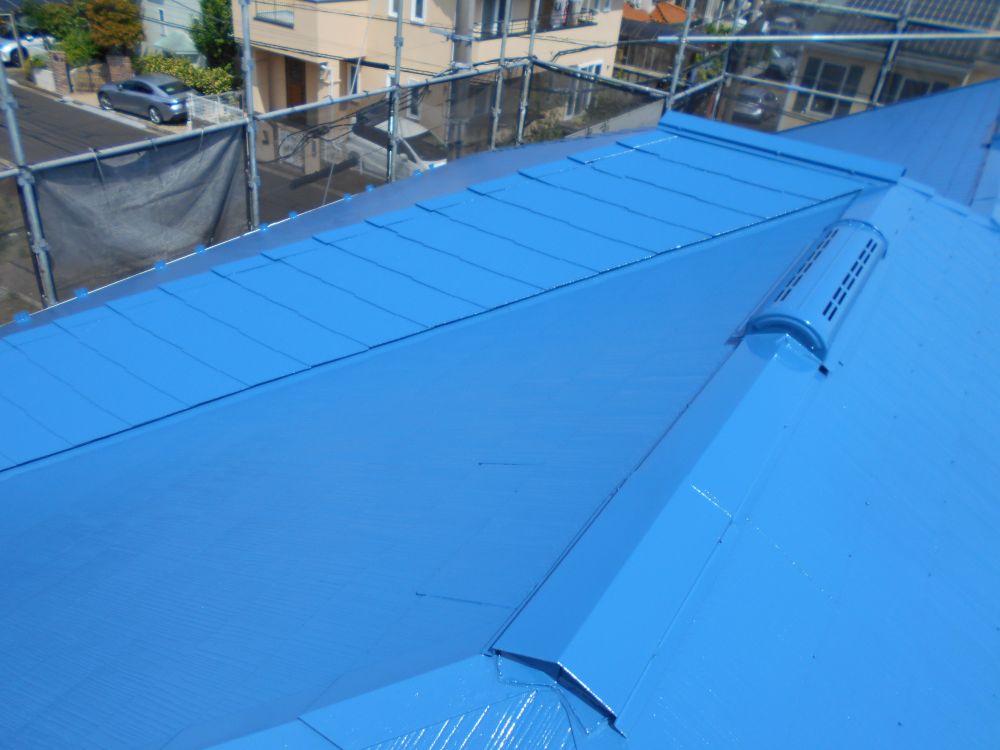

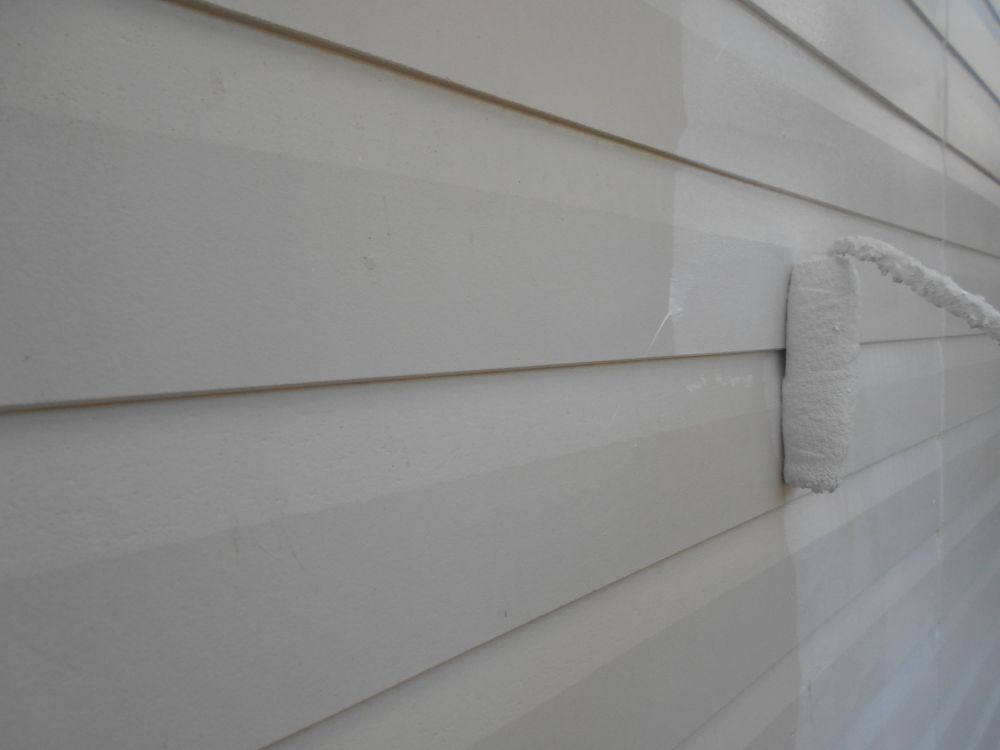

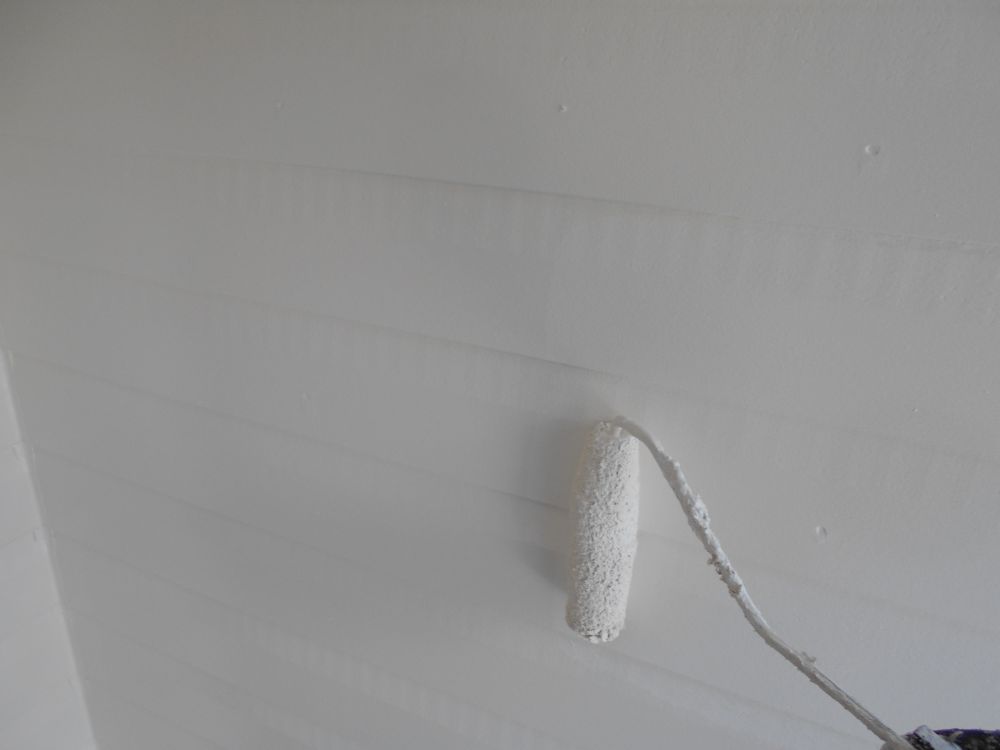

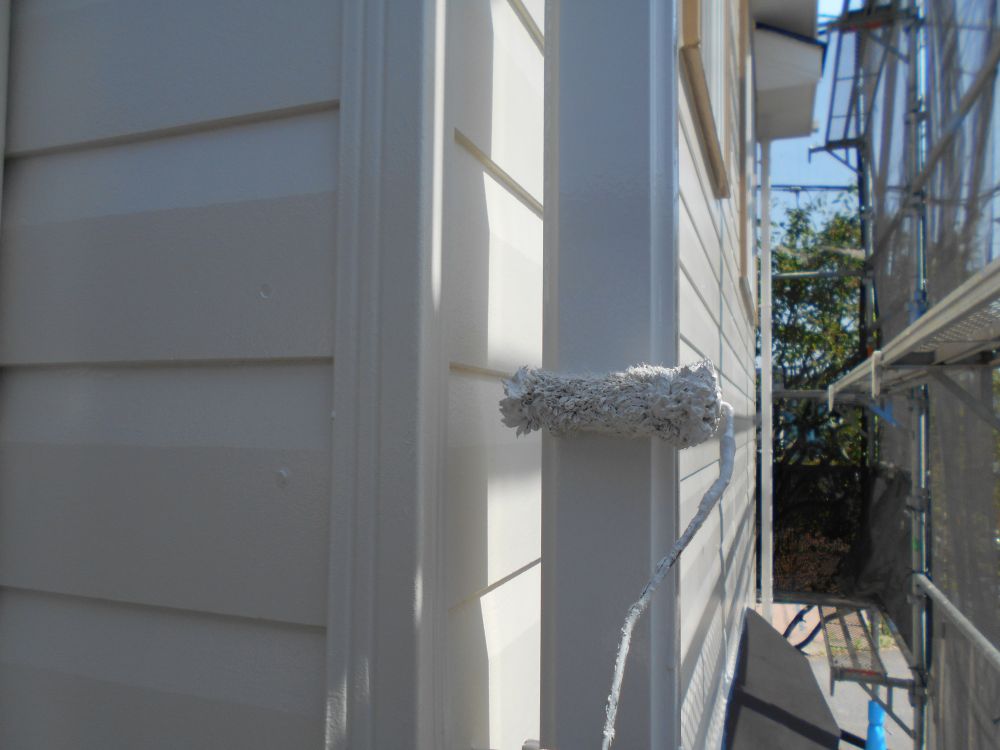

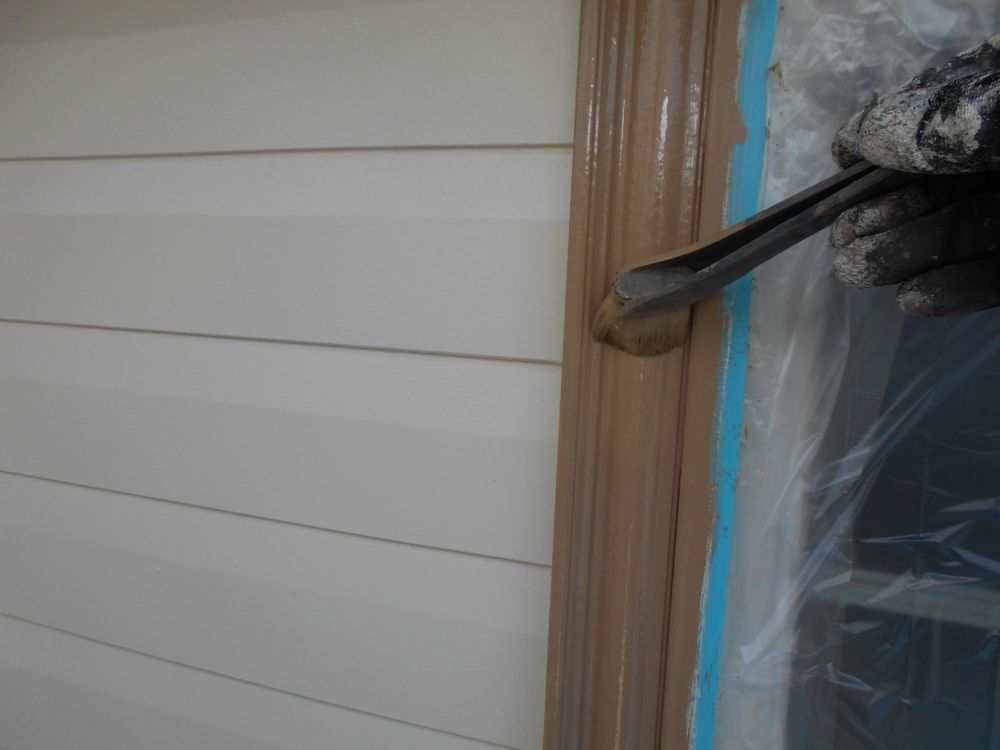

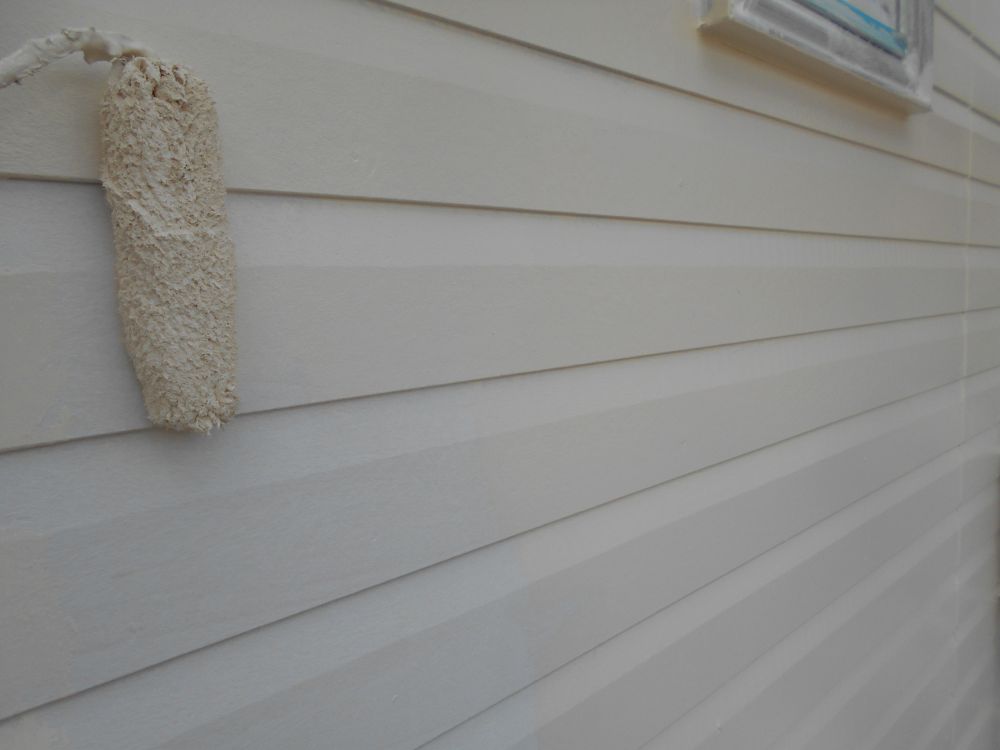

| [2026/05/13]工事5日目 外壁面の下塗り、屋根面の下塗りなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

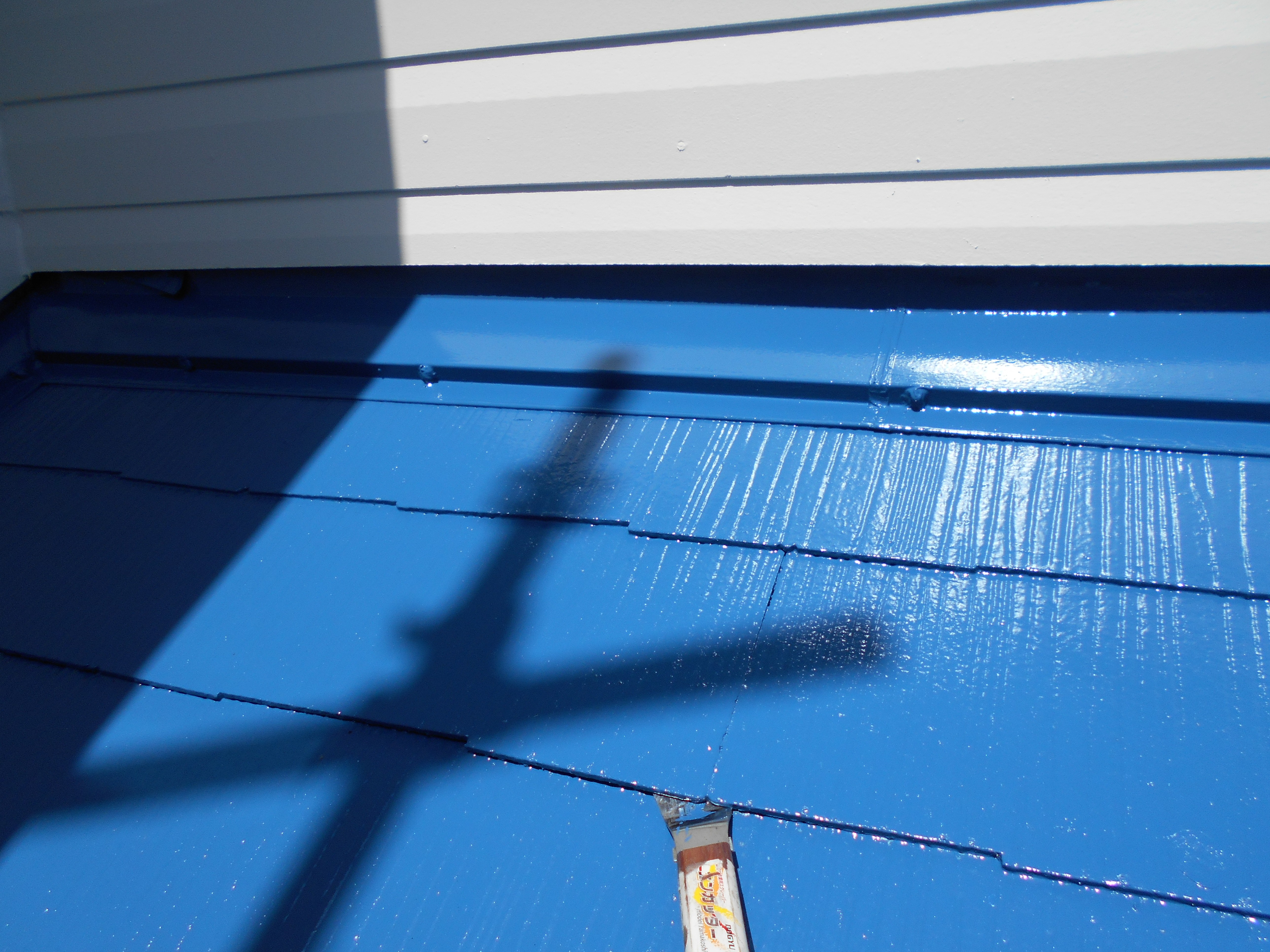

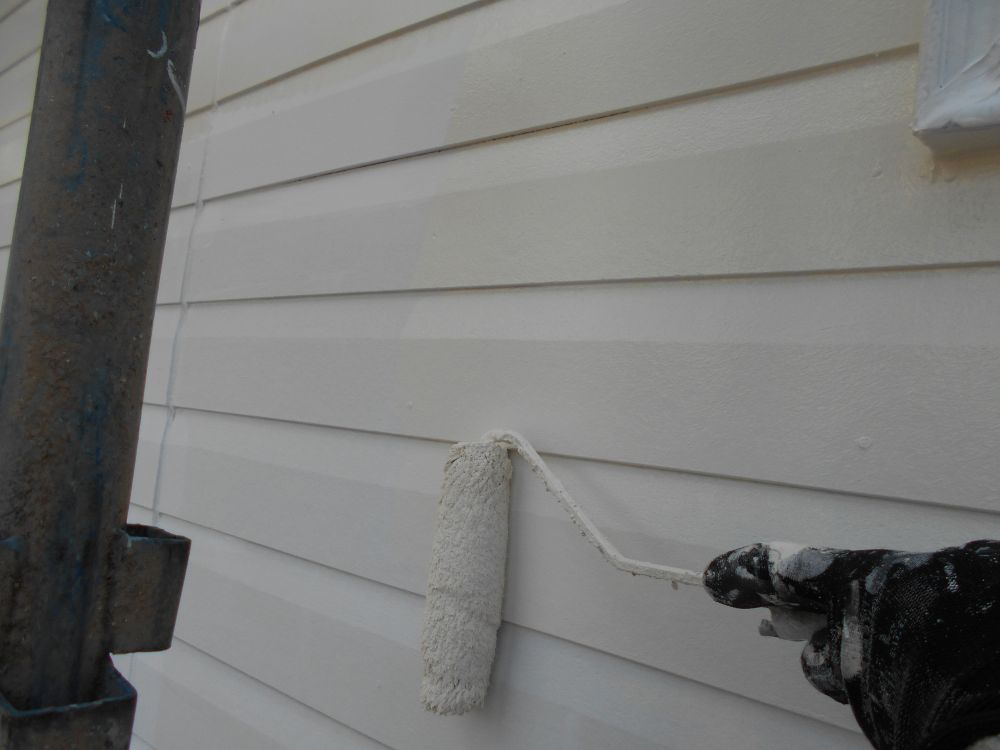

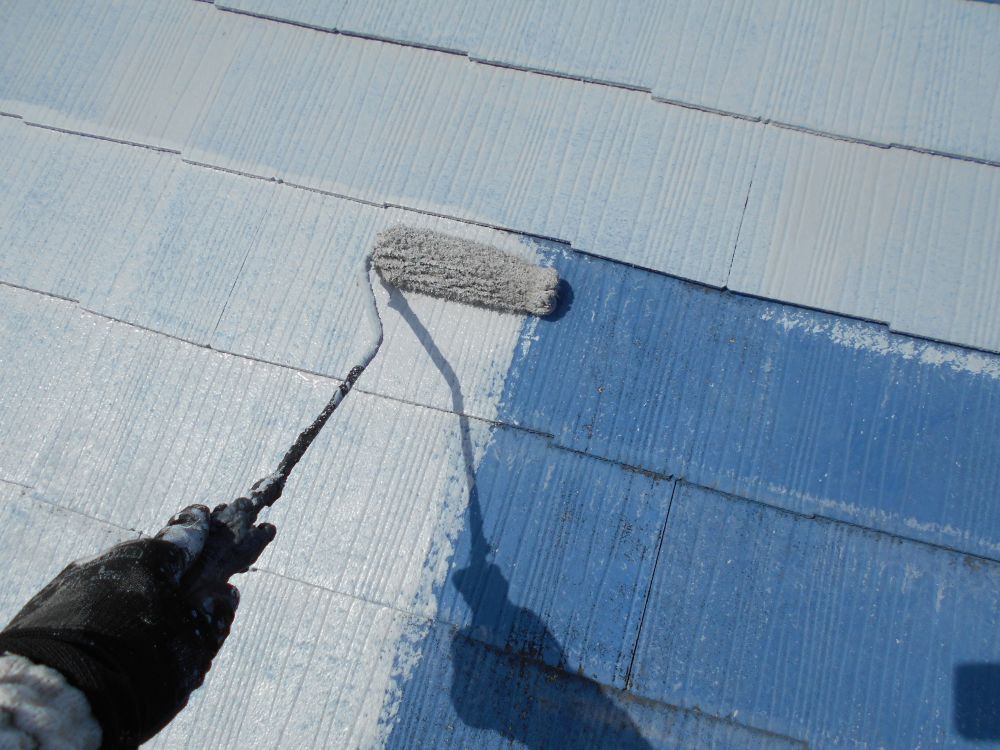

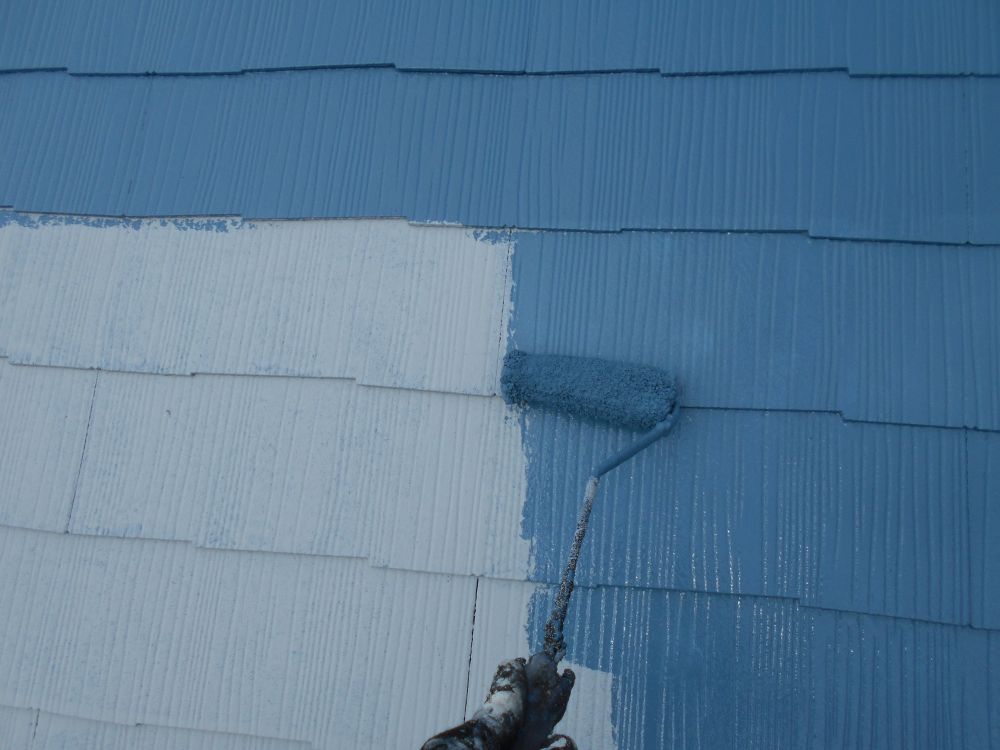

| [2026/05/14]工事6日目 外壁面の中塗り、屋根面の中塗りなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

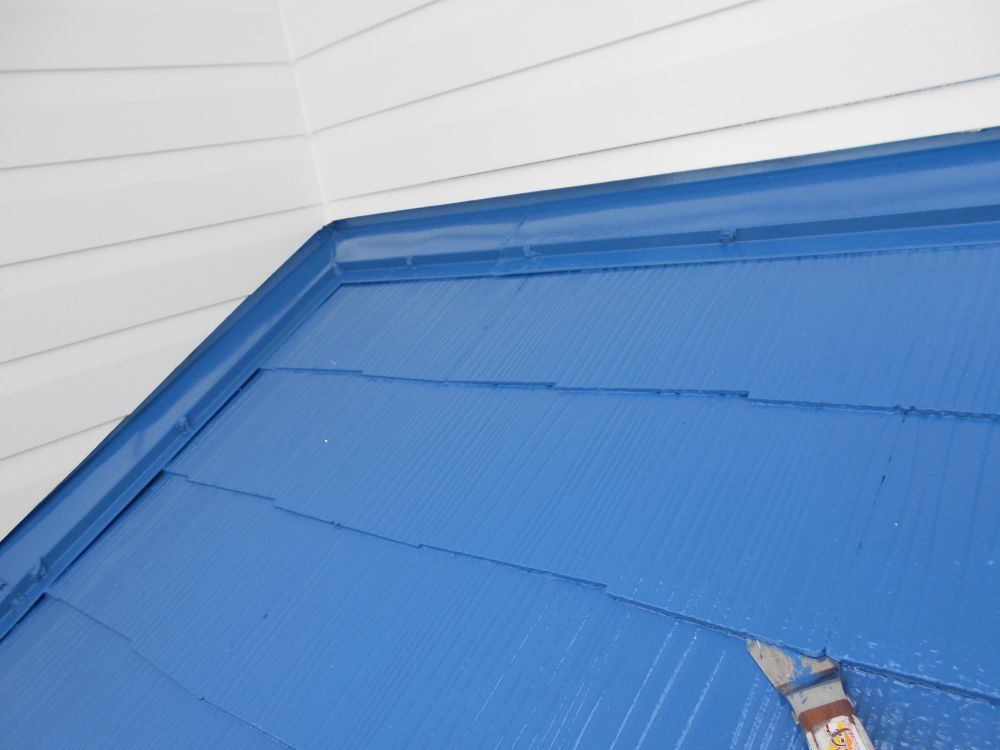

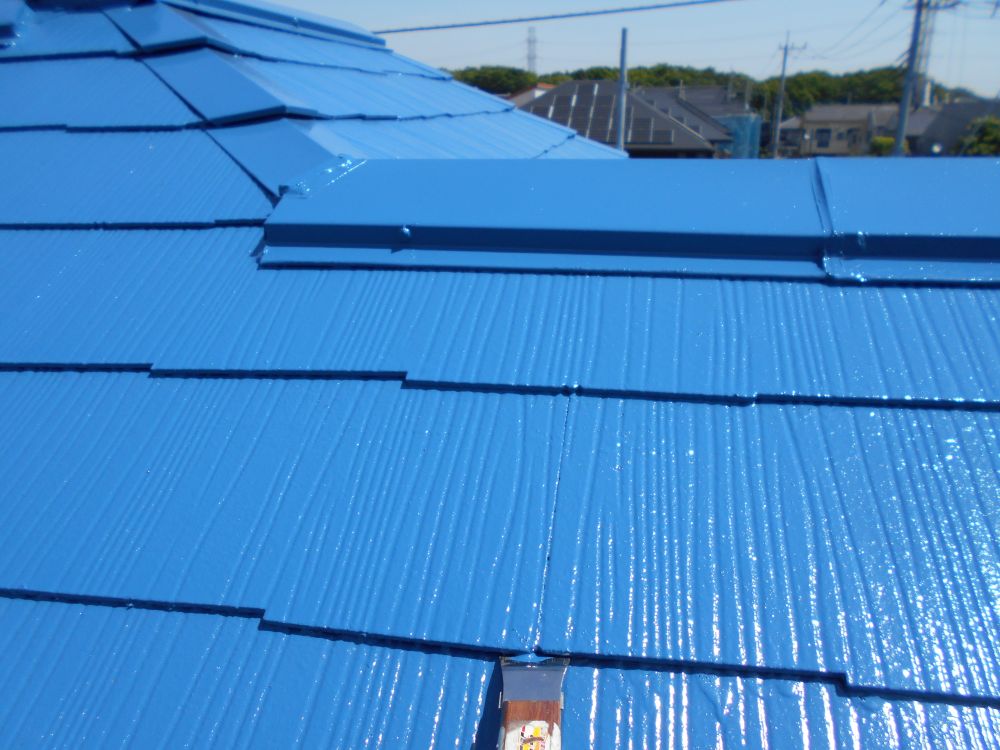

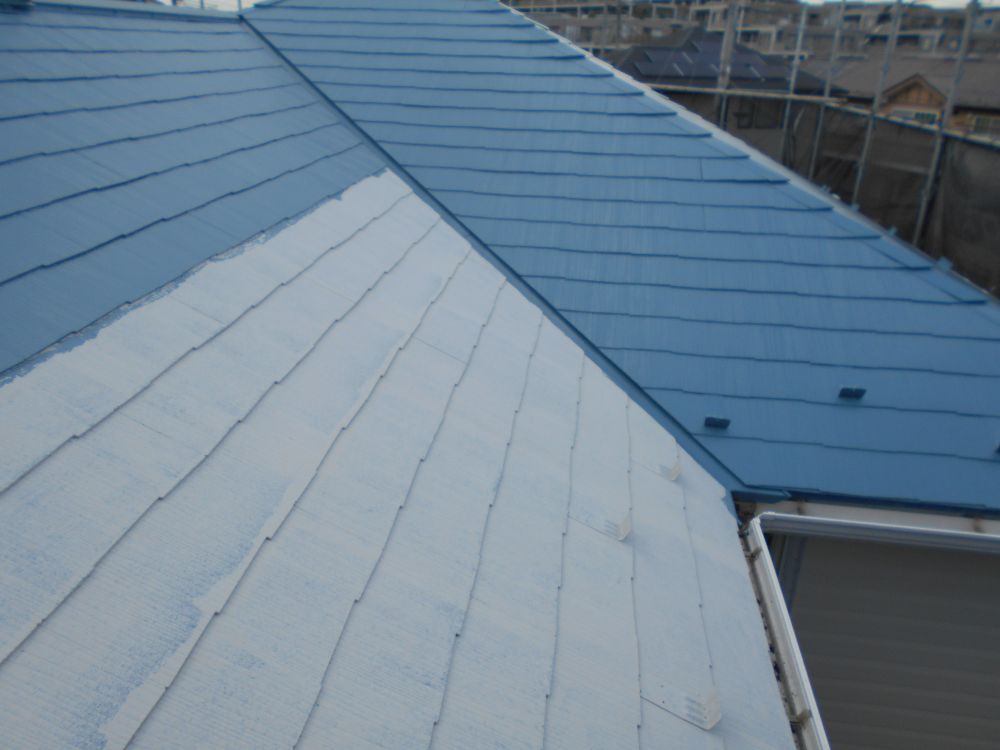

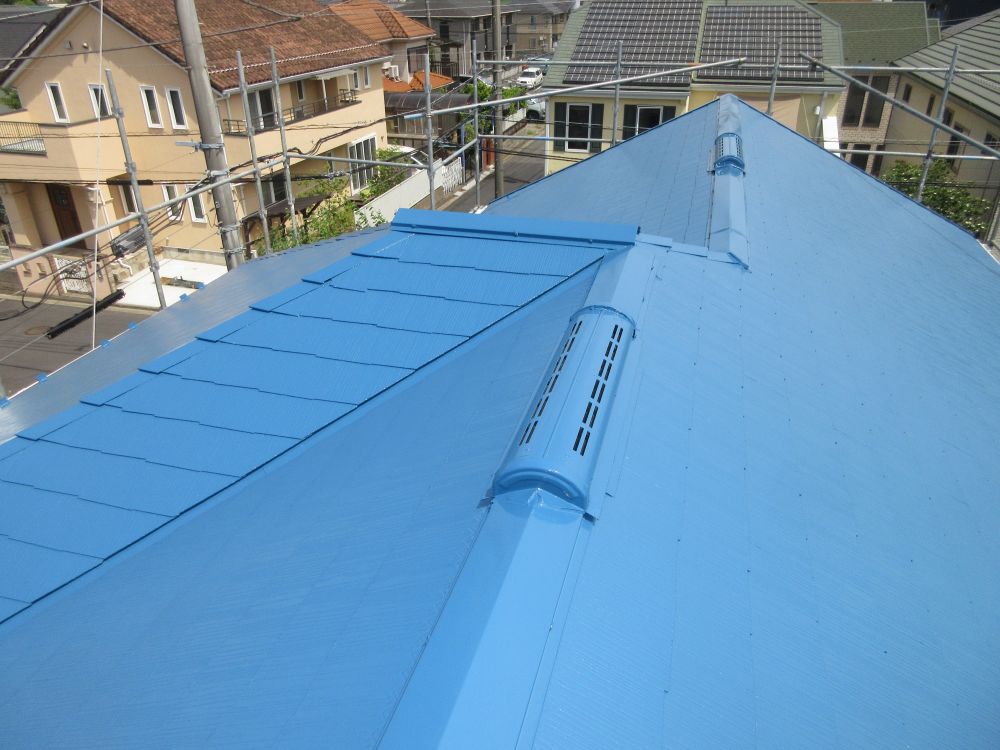

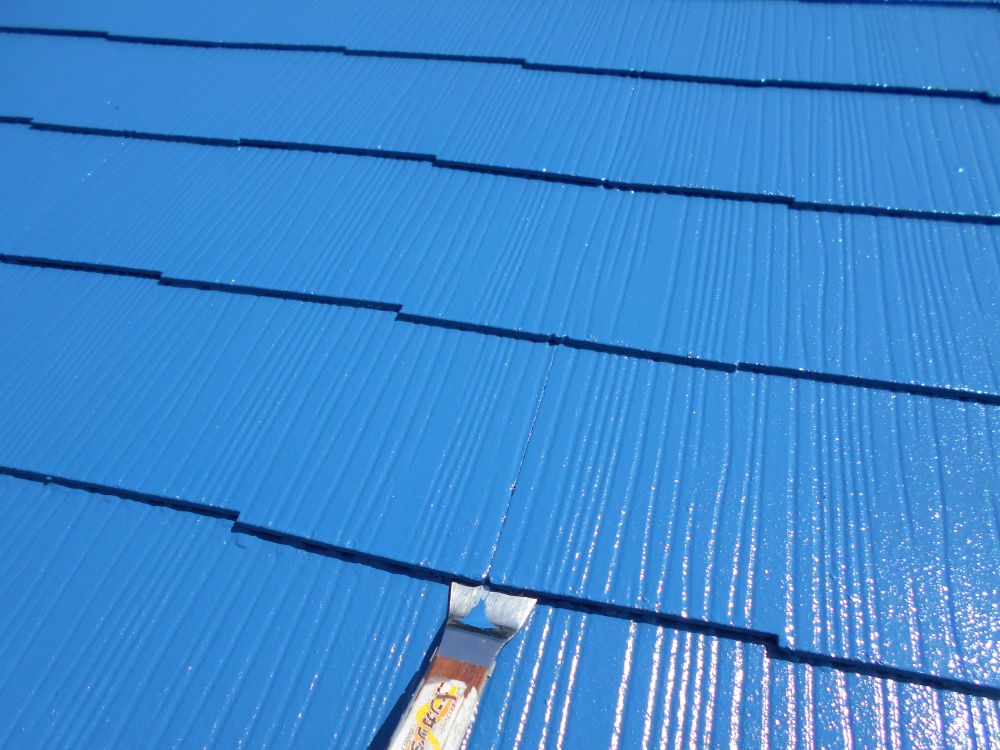

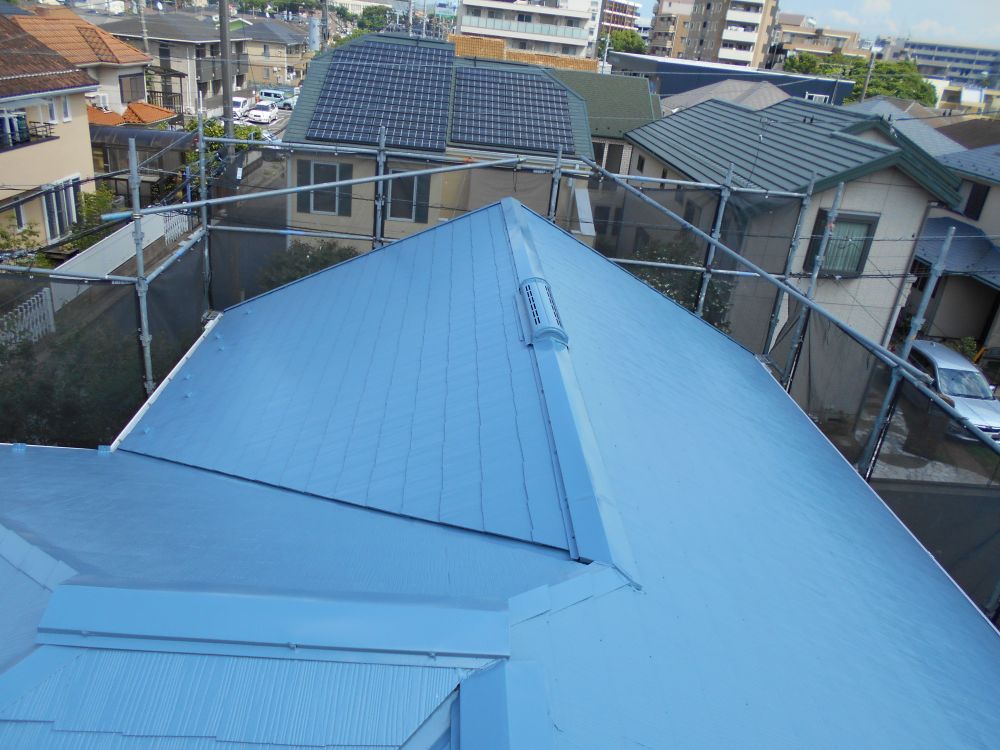

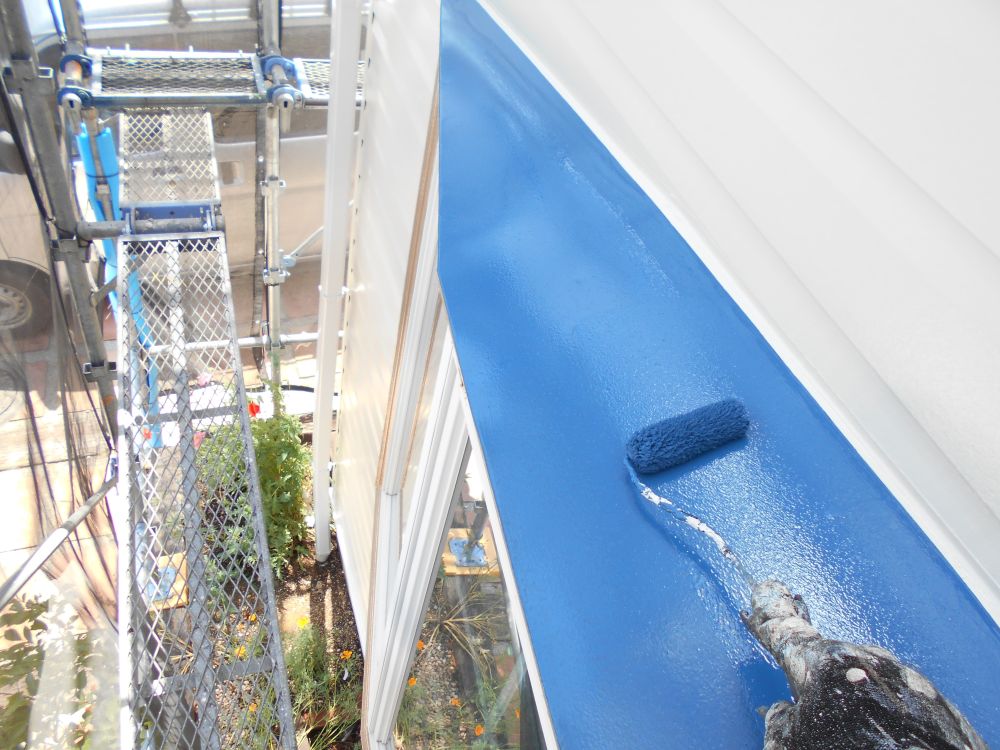

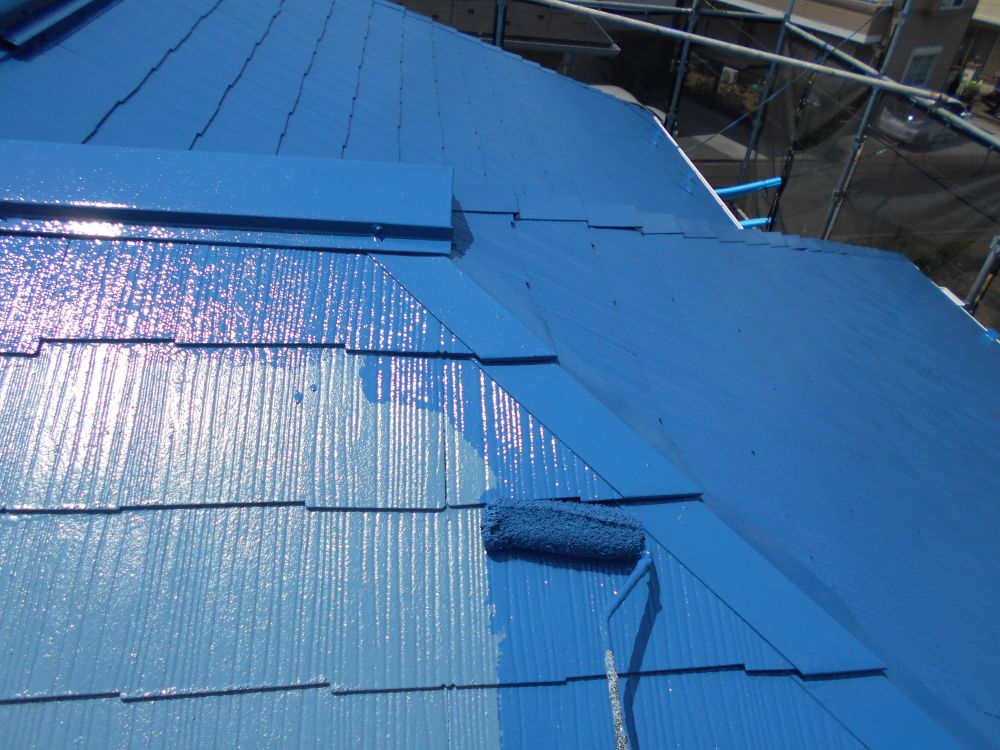

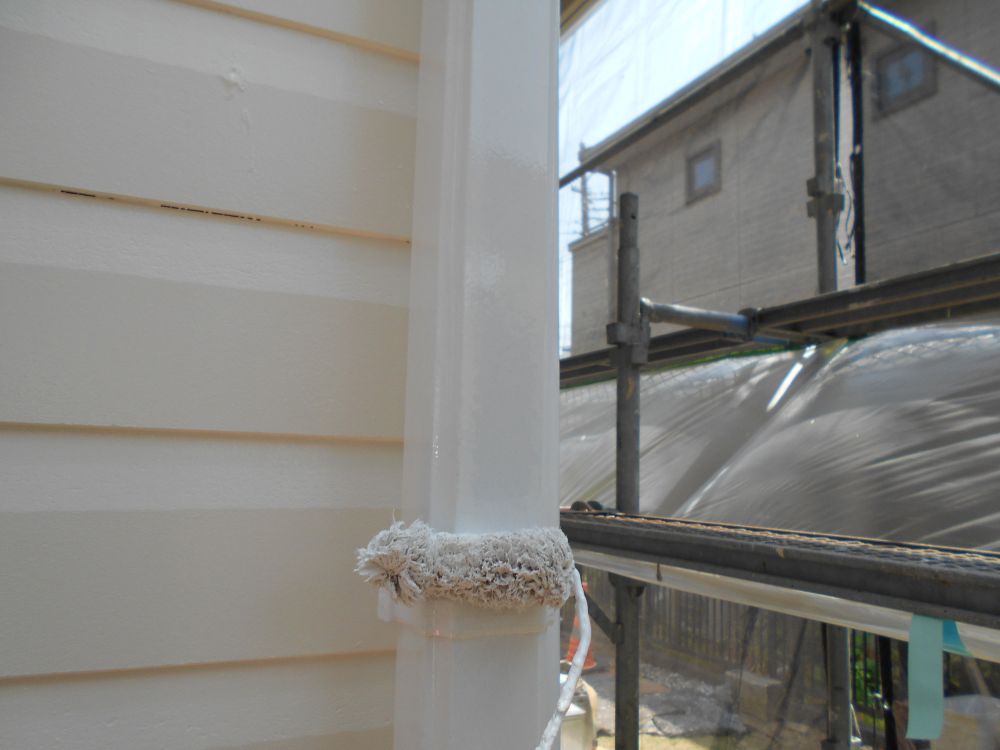

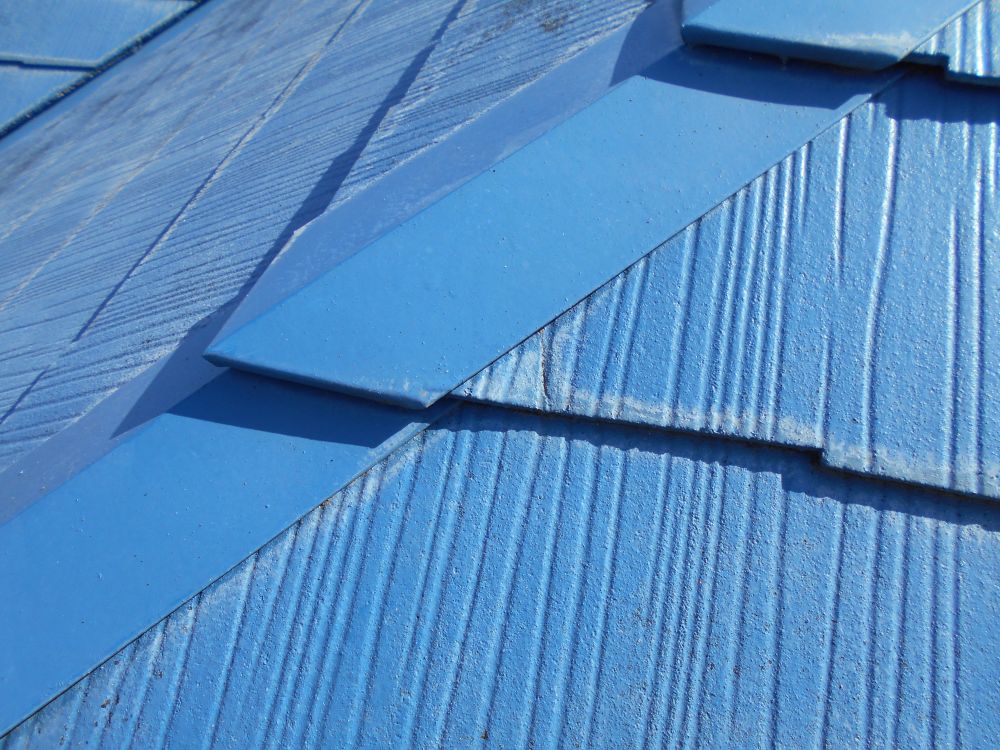

| [2026/05/15]工事7日目 外壁面の仕上げ塗り、屋根面の仕上げ塗り、破風板・雨樋の下塗りを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

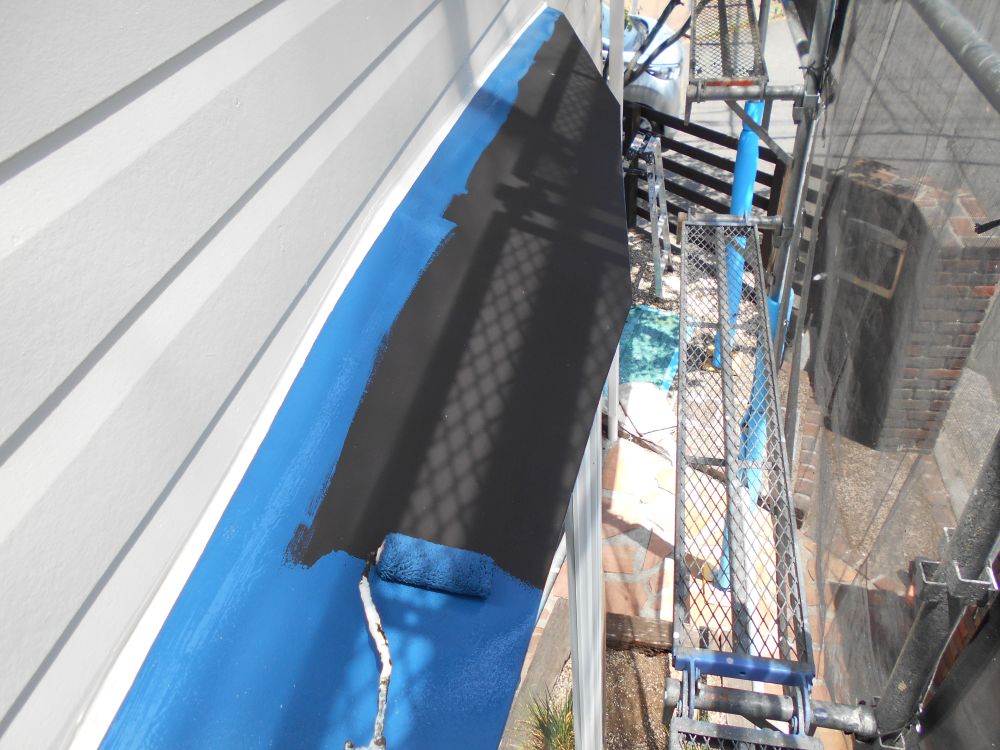

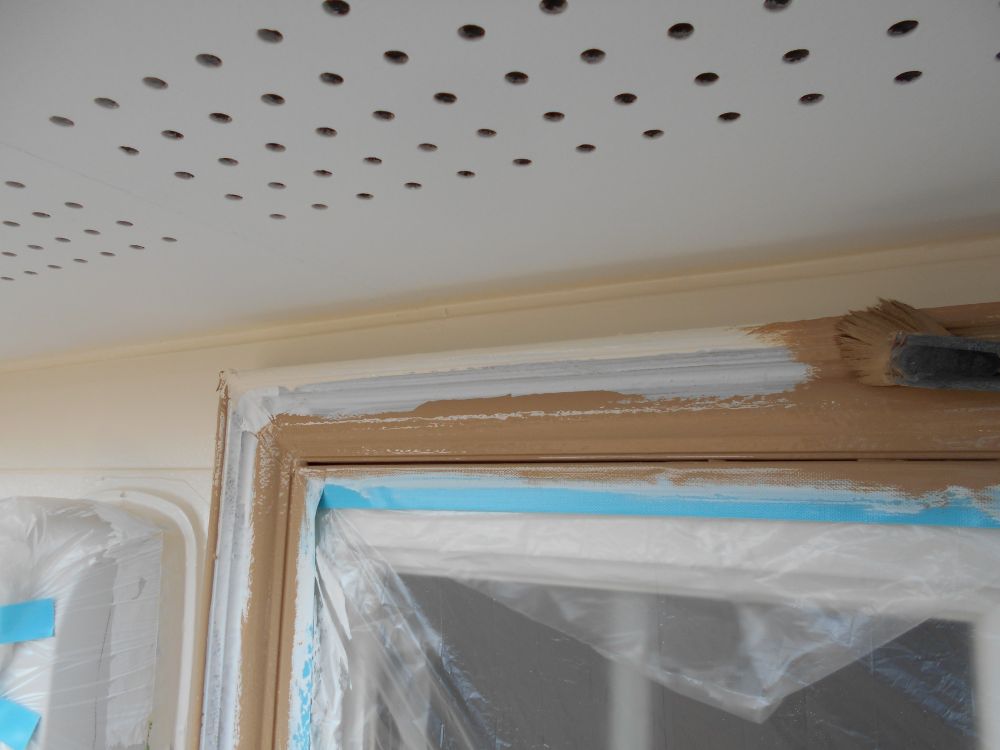

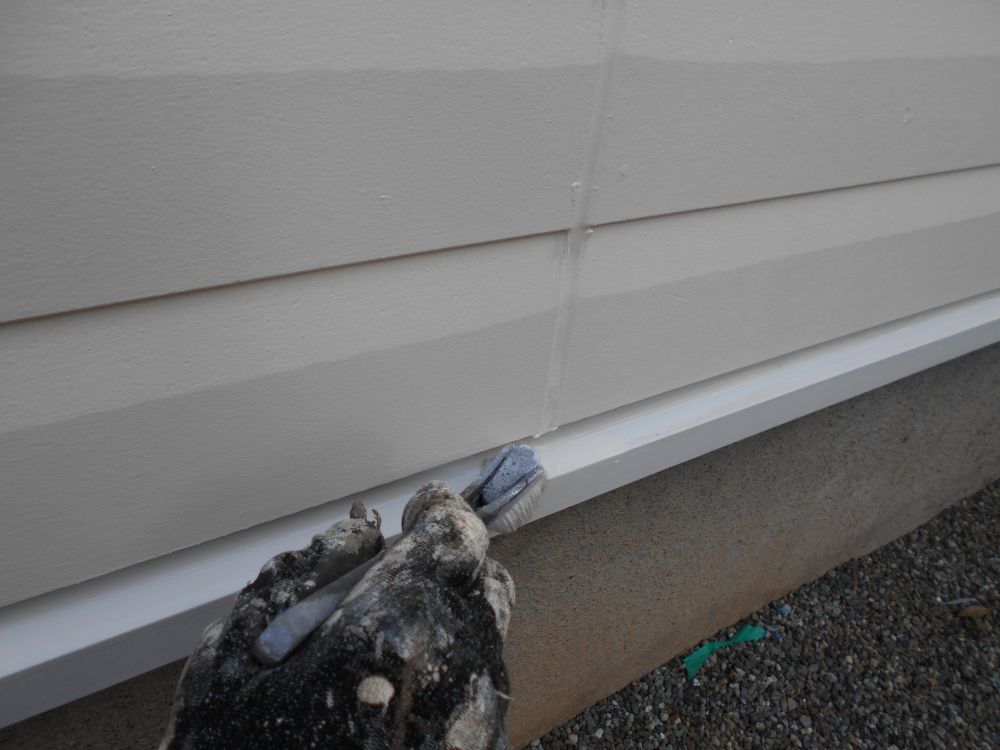

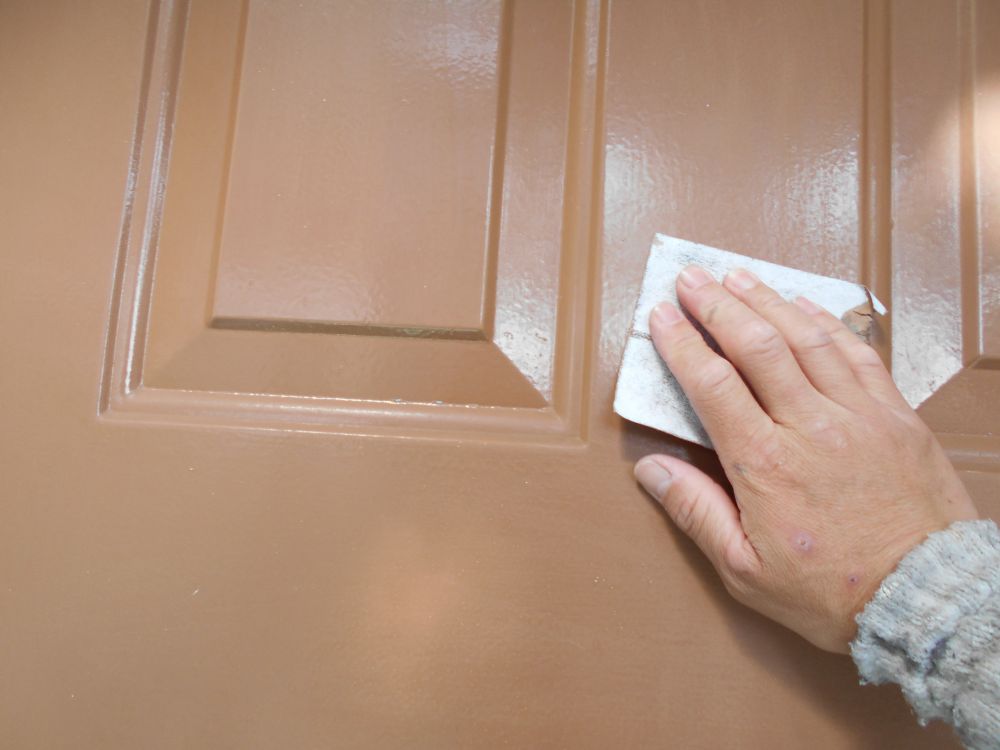

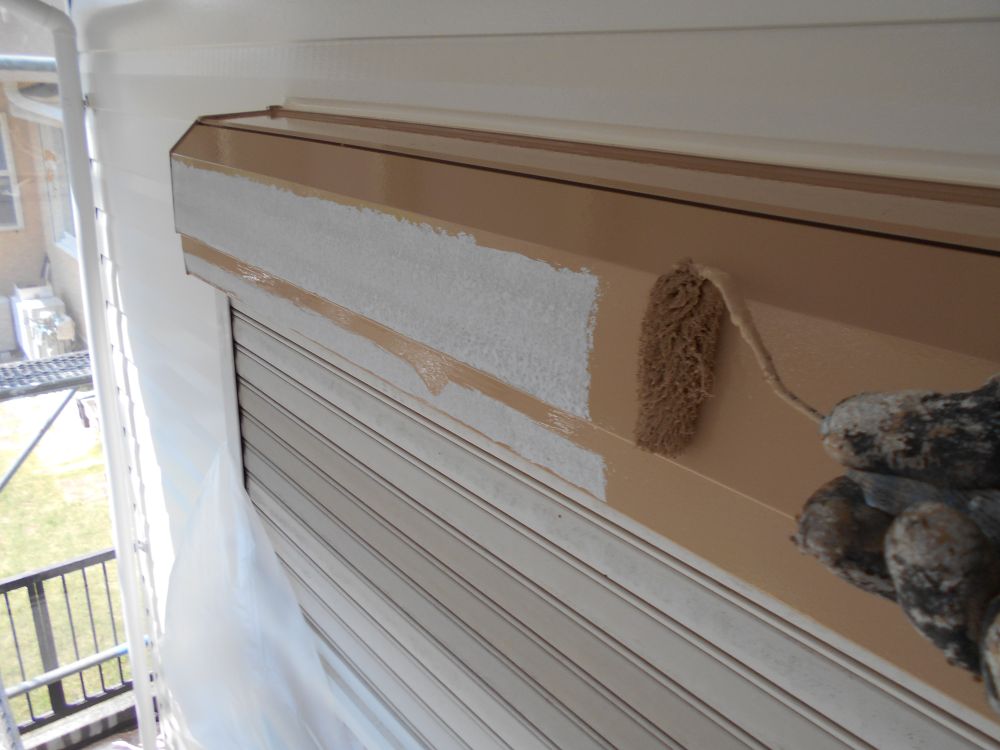

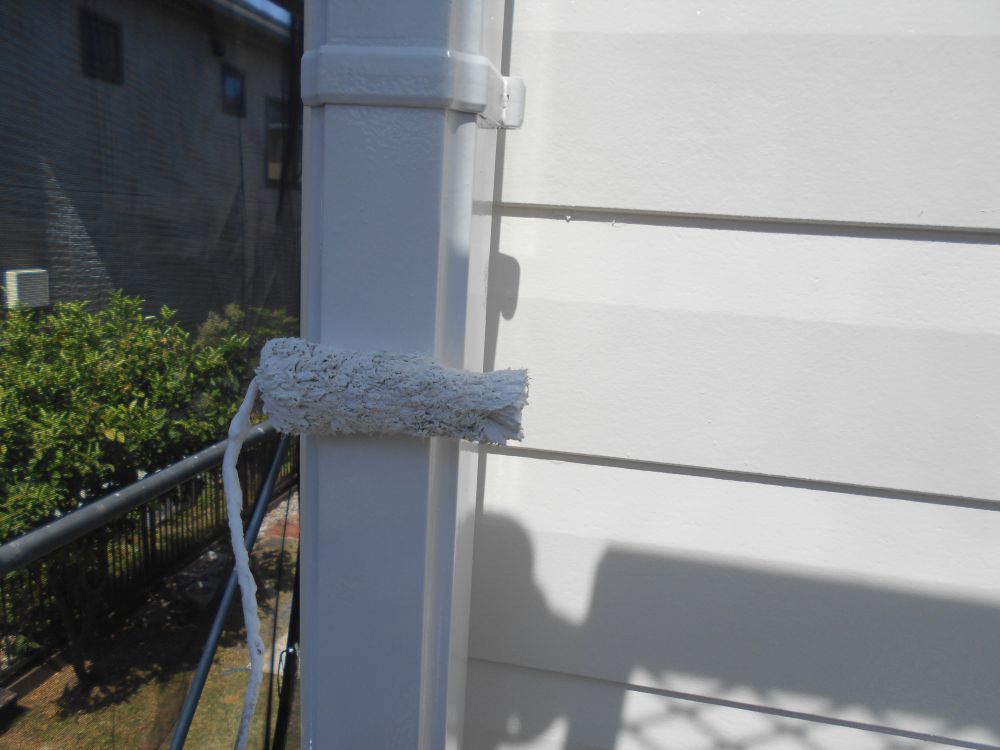

| [2026/05/16]工事8日目その① 雨樋・破風板の塗装、シャッターBOXの塗装、勝手口扉の塗装を行っております。 その②へ続く |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

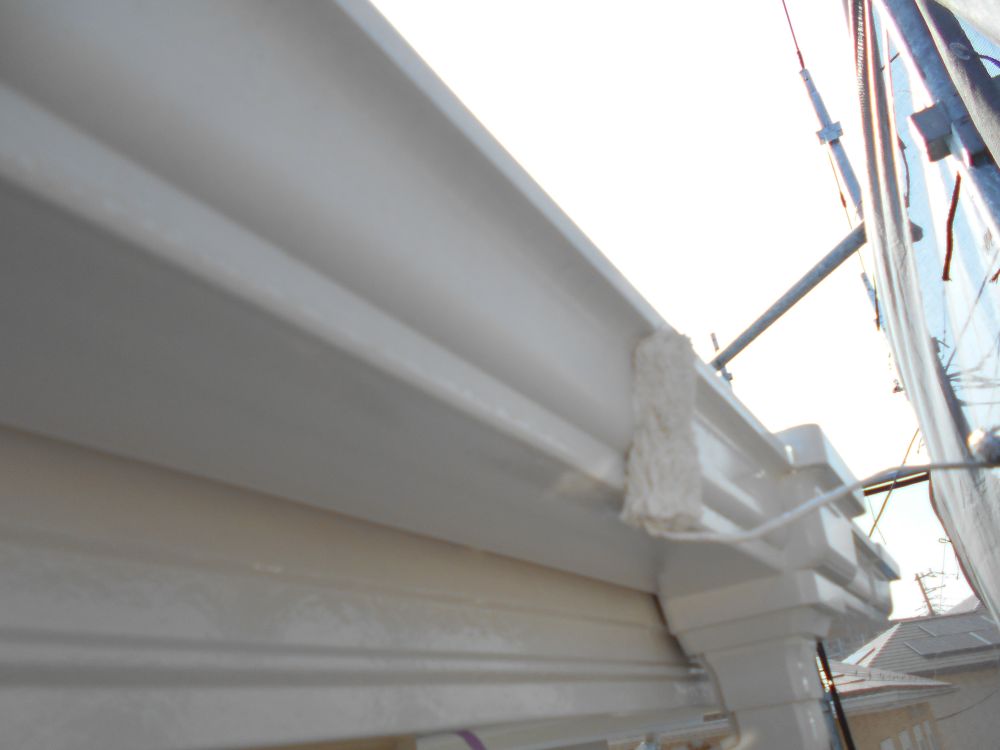

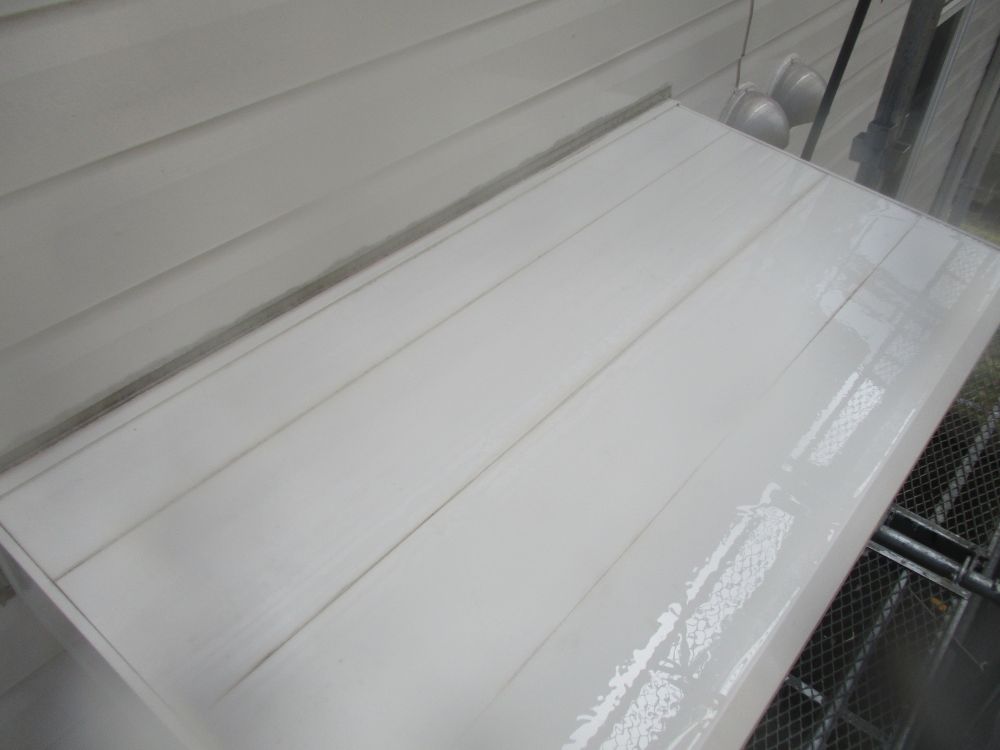

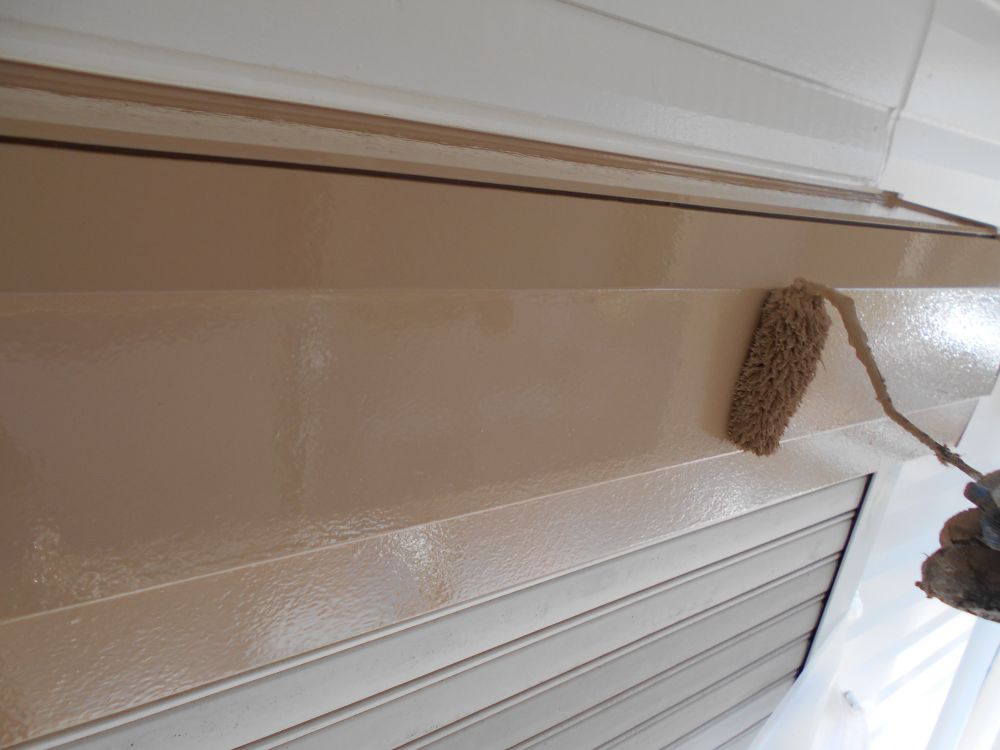

| その② 窓付枠の塗装、水切りの塗装を行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

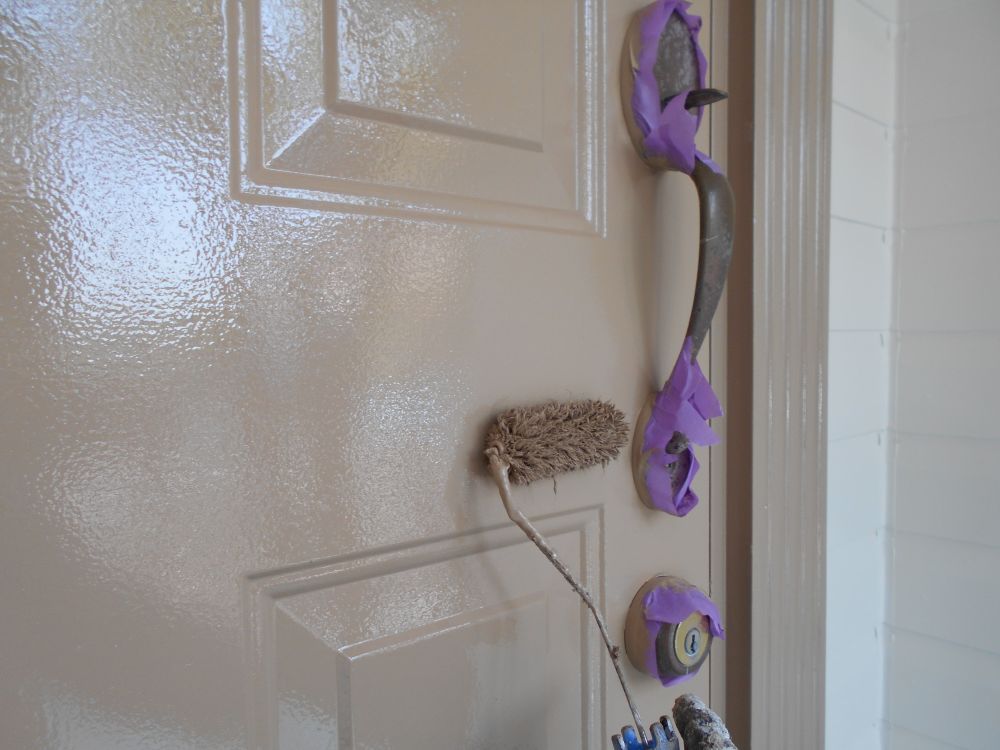

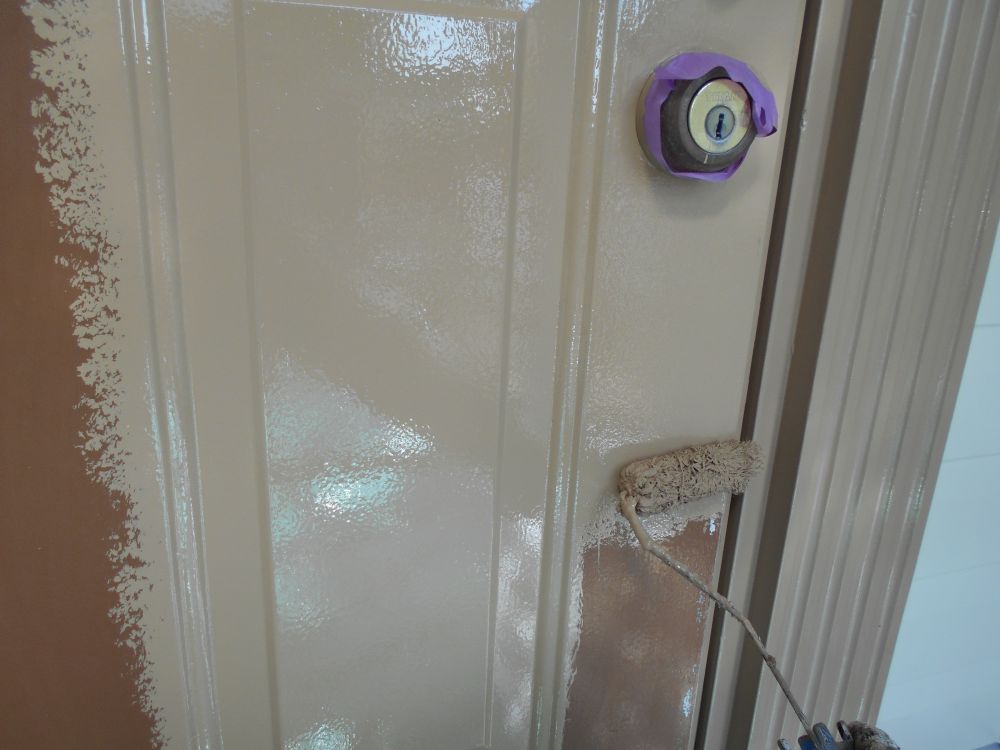

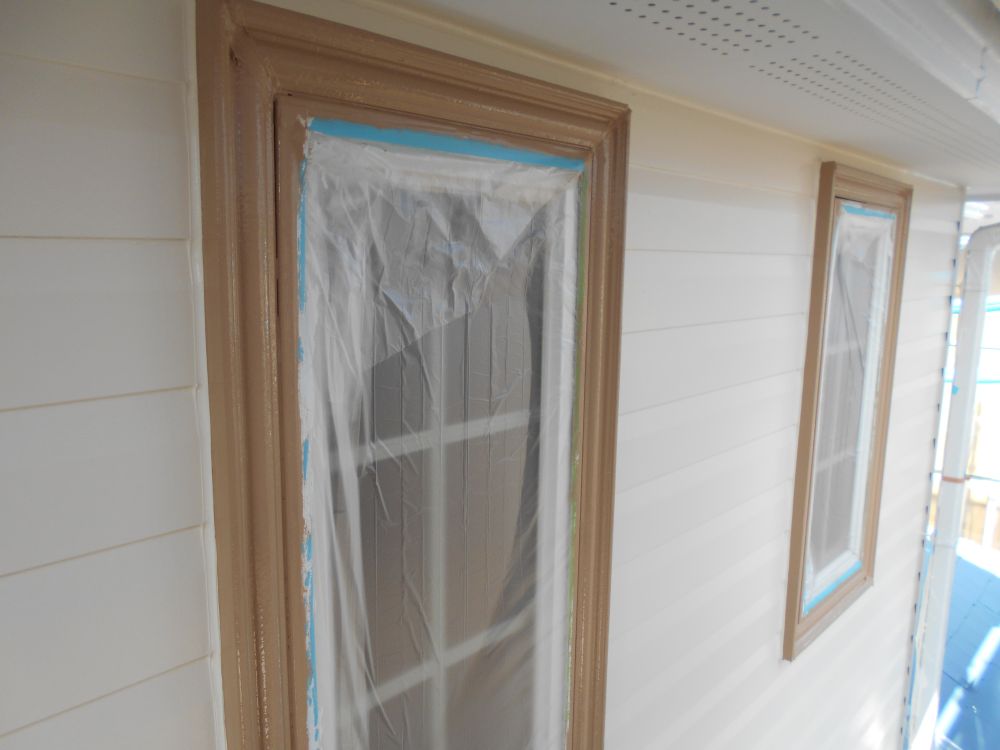

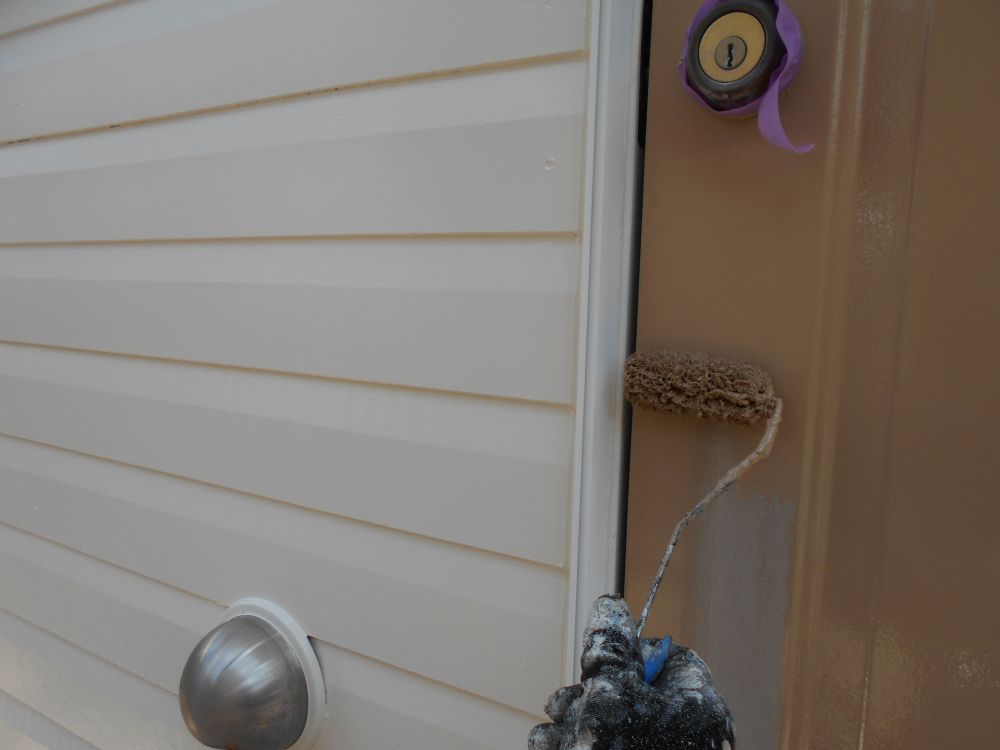

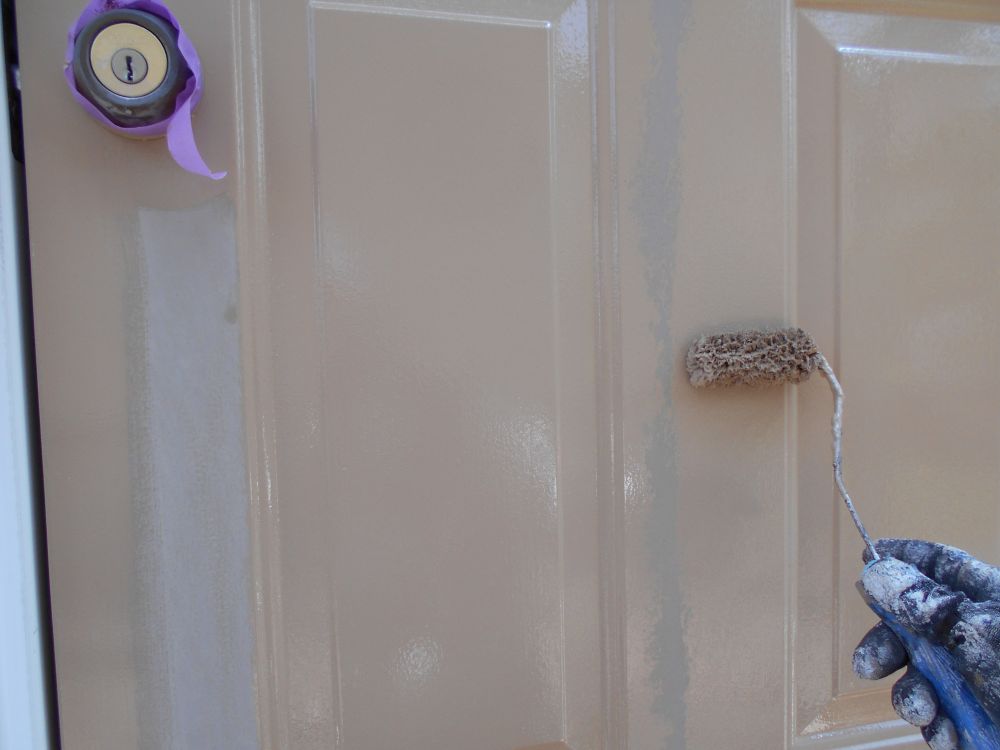

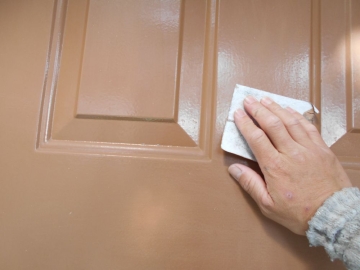

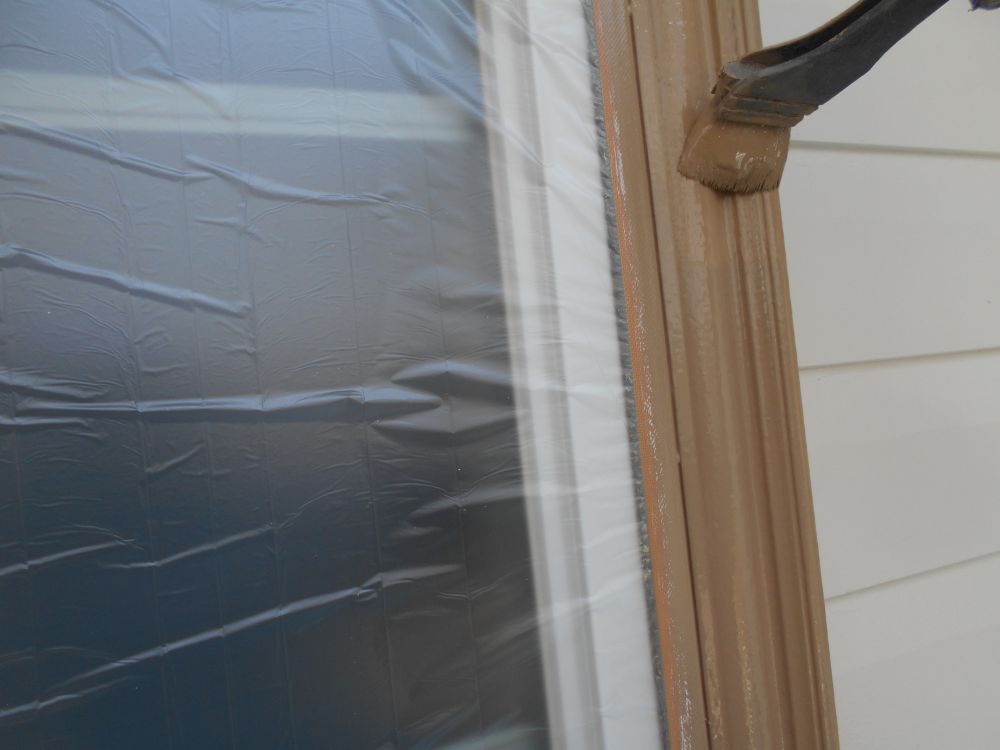

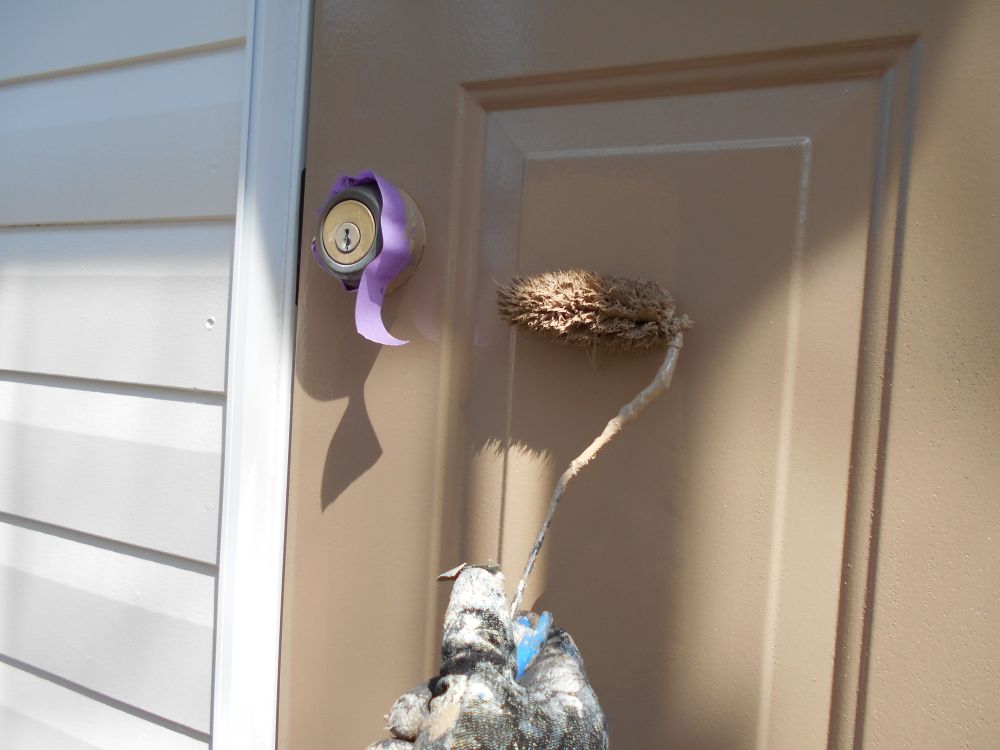

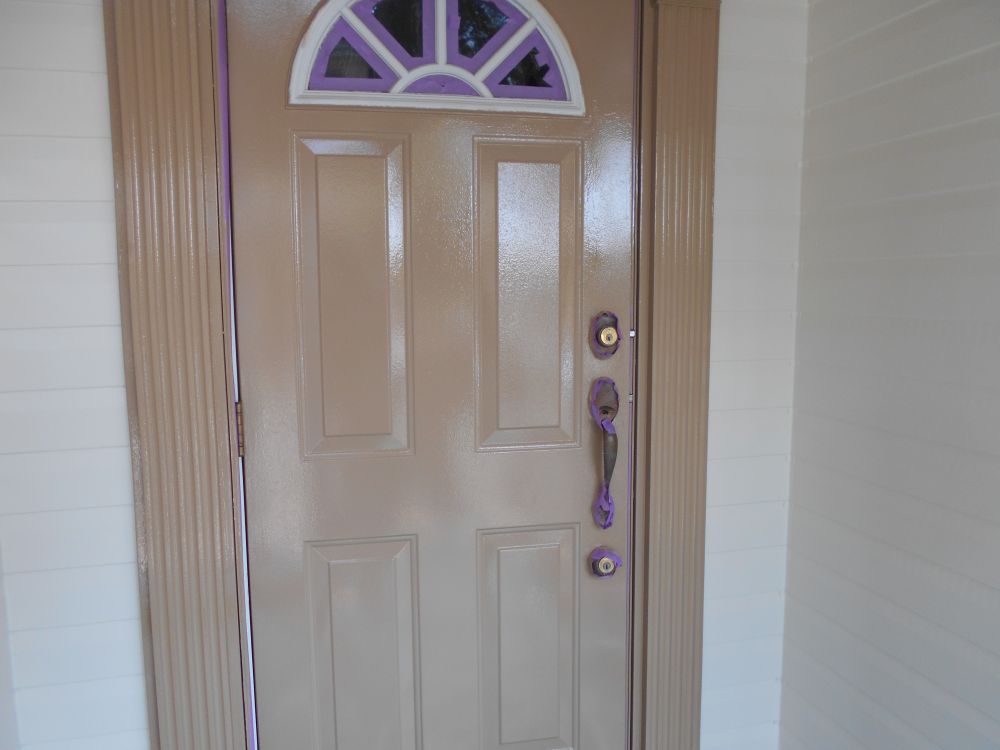

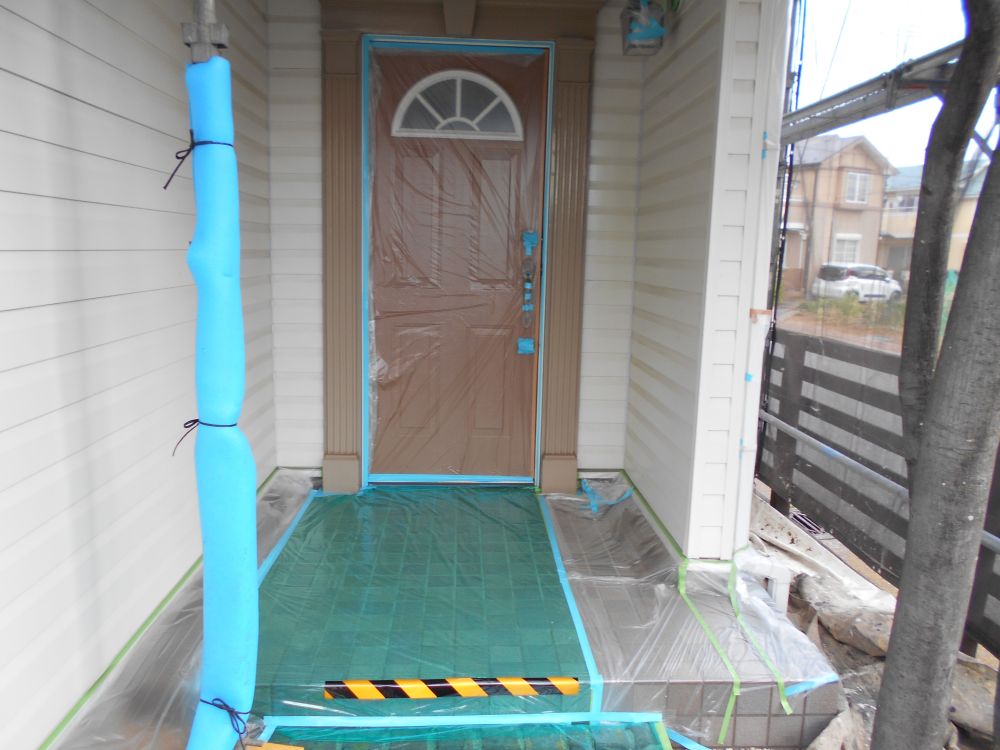

| [2026/05/18]工事9日目その① 玄関ドアの塗装、縦樋の上塗り、水切りの上塗り、霧除の塗装を行っております。 その②へ続く |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

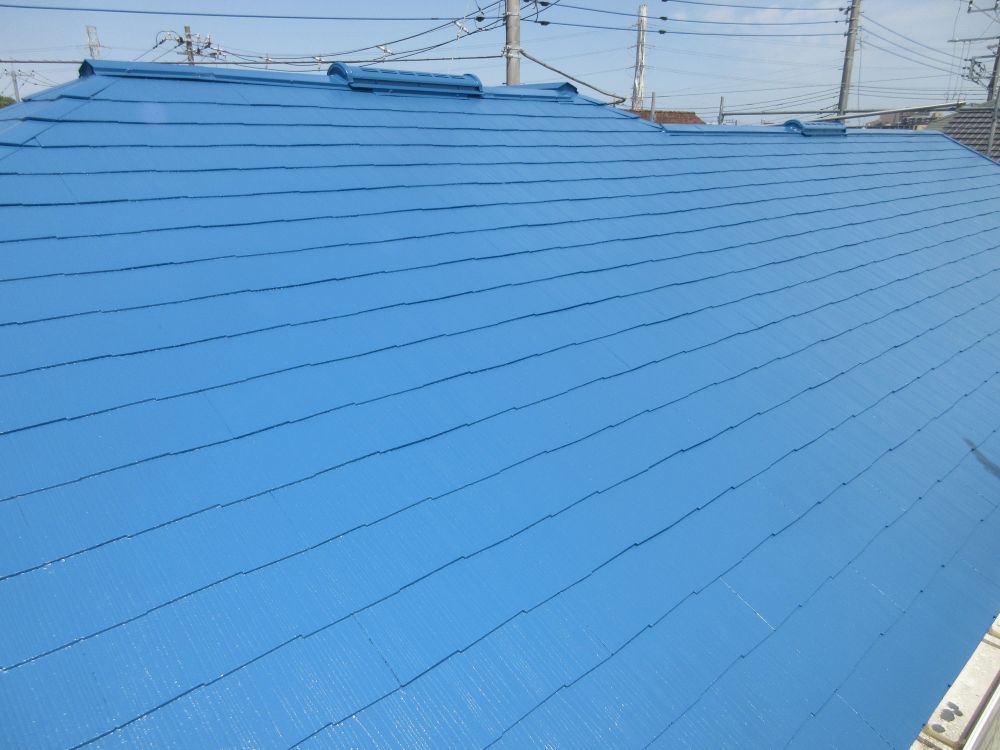

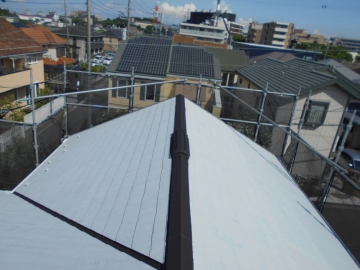

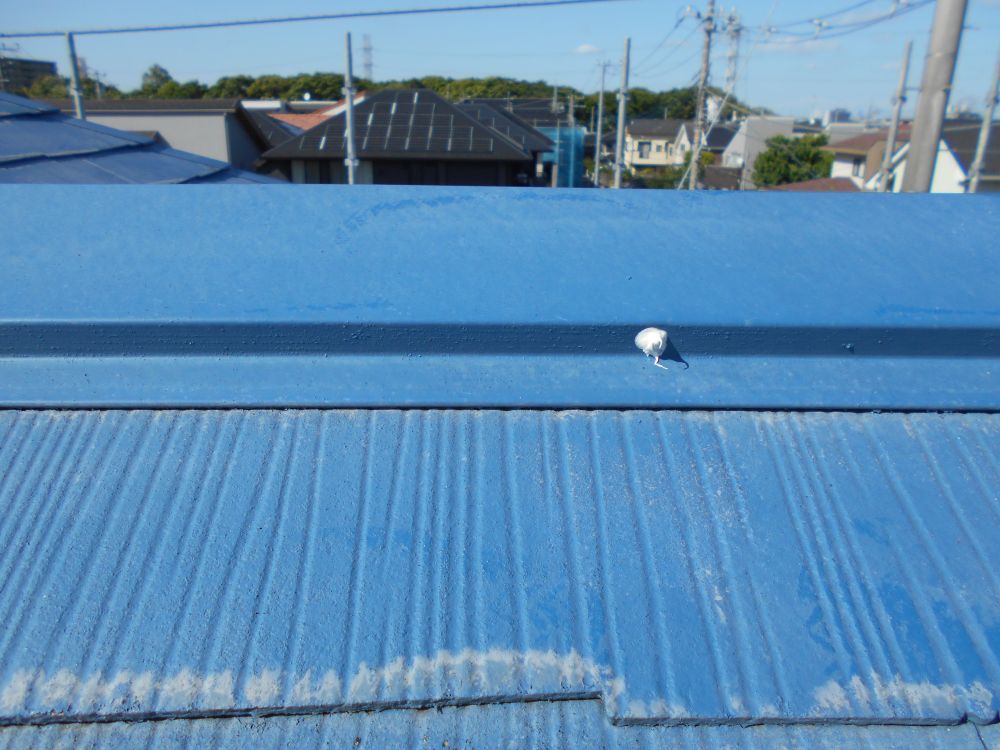

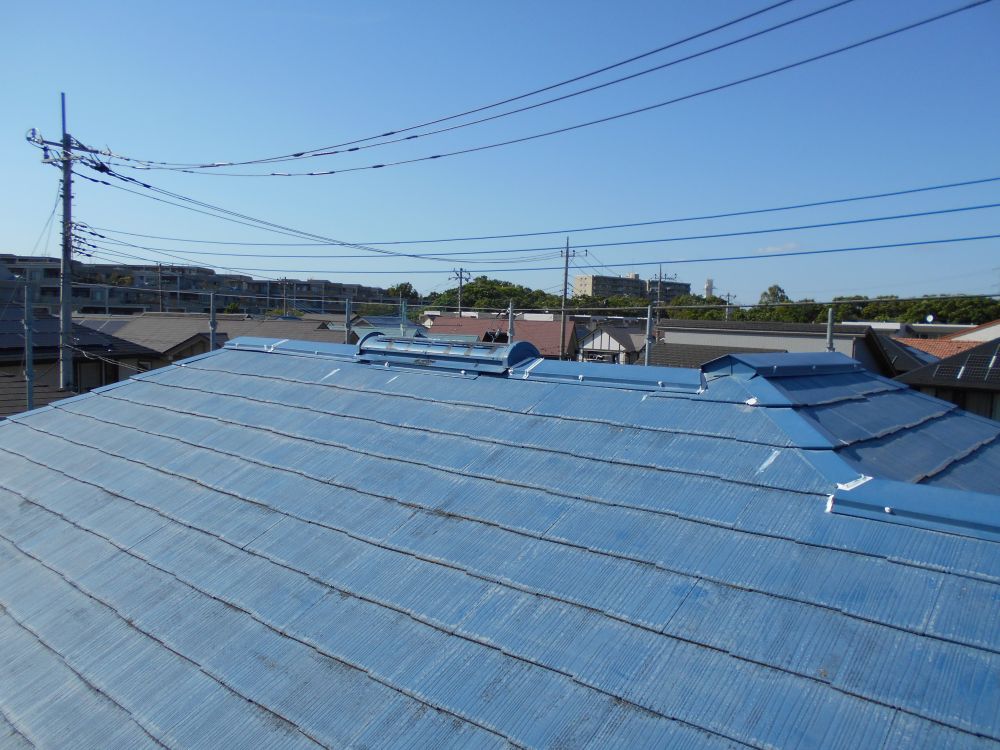

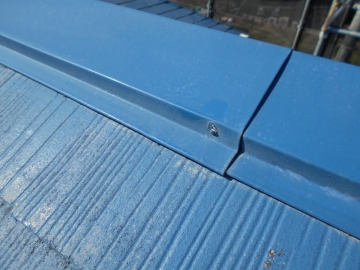

| その② 屋根の縁切りなどを行いました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

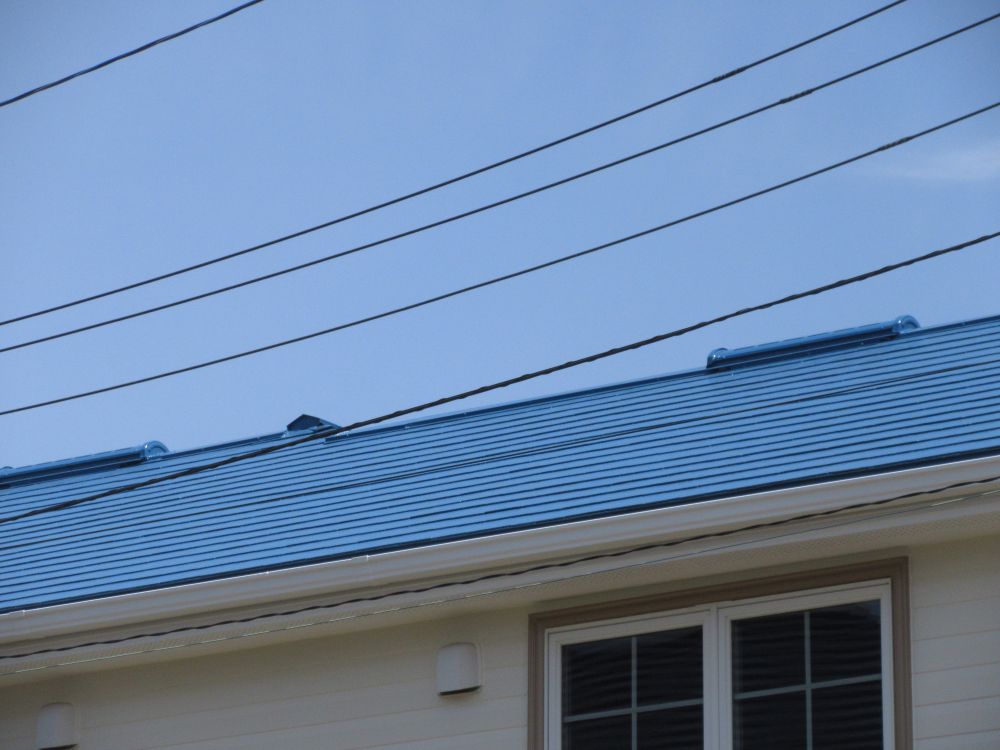

| [2026/05/19]工事10日目 建物全体の見直し タッチアップ及び掃除、最終検査を行い残すは足場解体のみとなりました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| [2026/05/20]工事11日目 足場の解体を行い全ての工事が終了しました。 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
