| 都筑区某所○○様宅塗替え工事 その①工事完了しました。 |
| 施工概要 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 工事基本情報 | ||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 施工の流れ | ||||||||||||||||||||||||||||||||||||

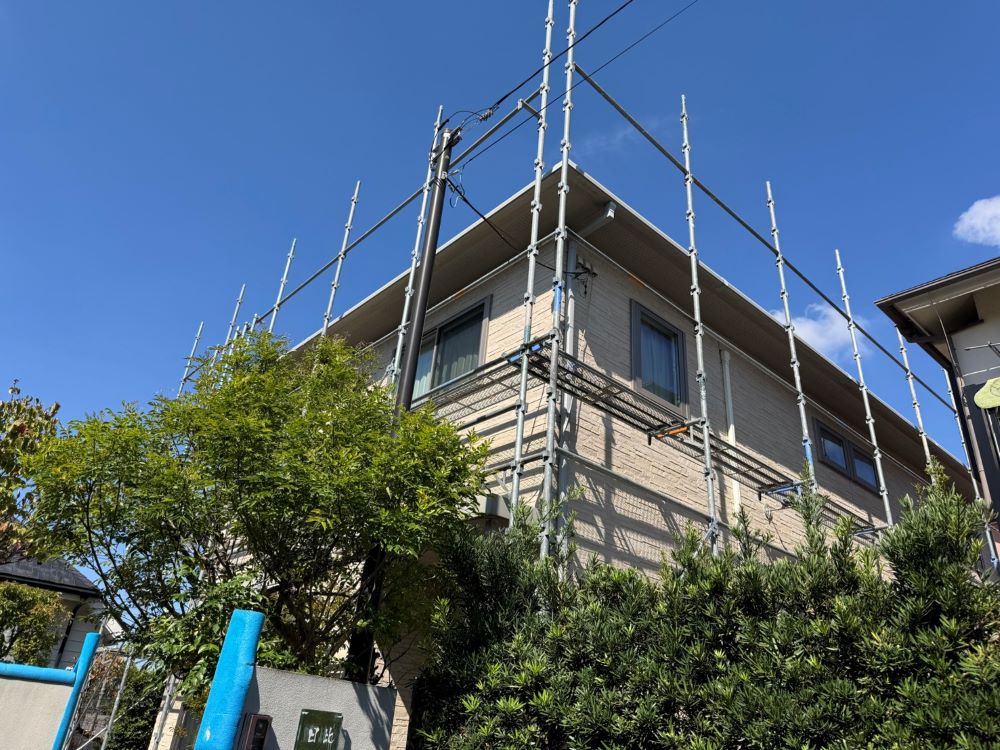

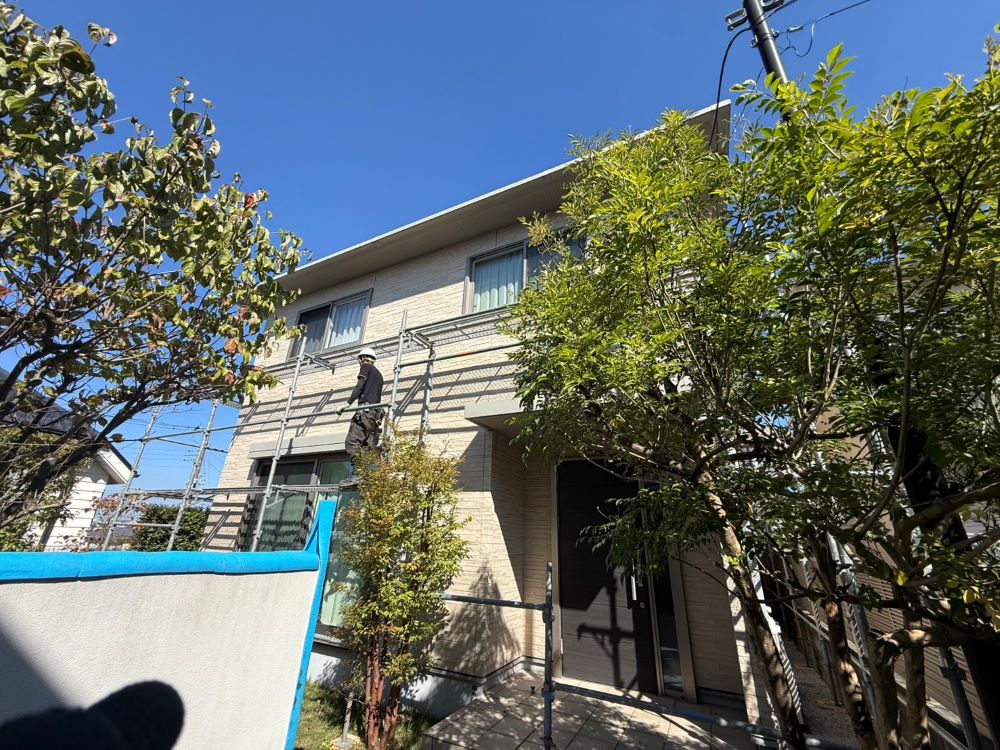

| 【2026/10/10】工事1日目 新たな工事がはじまりました。本日は、足場組の作業をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

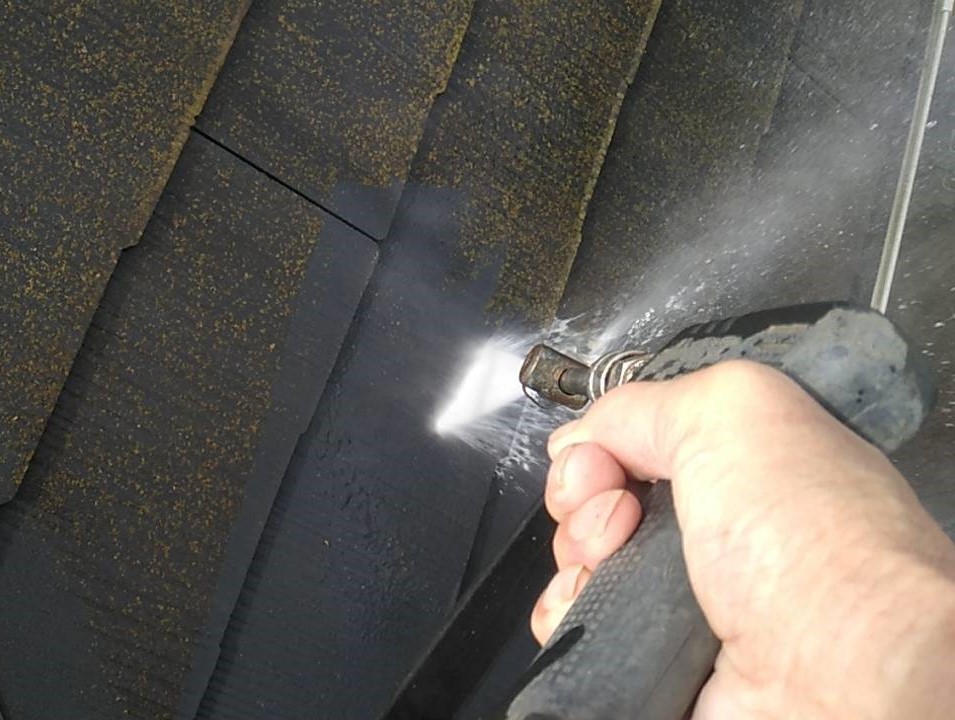

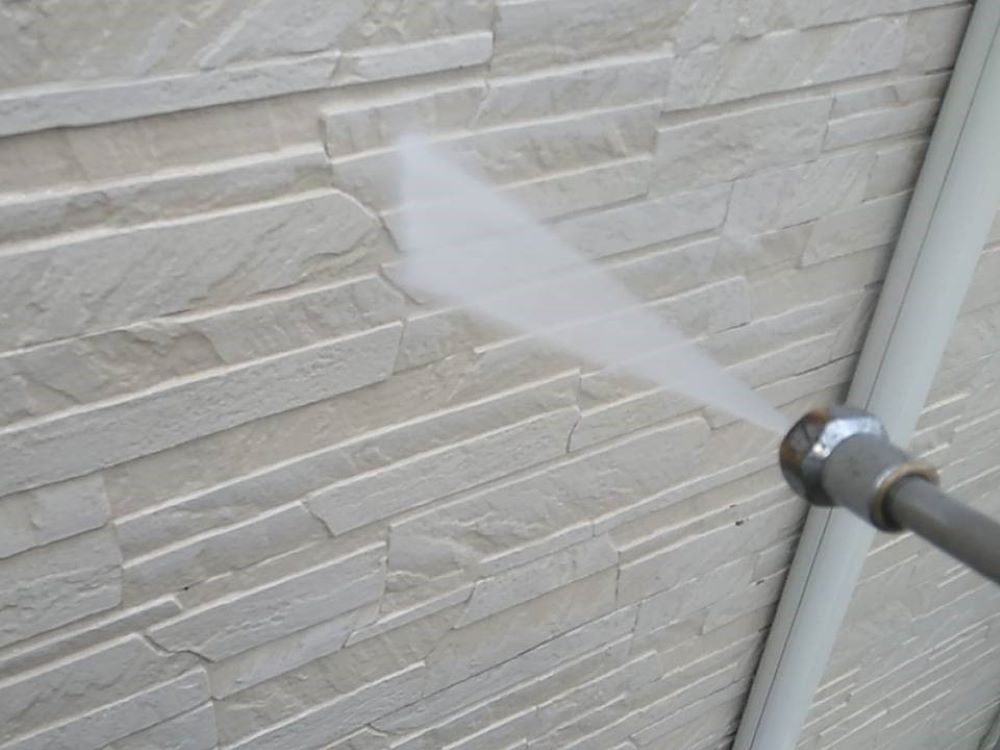

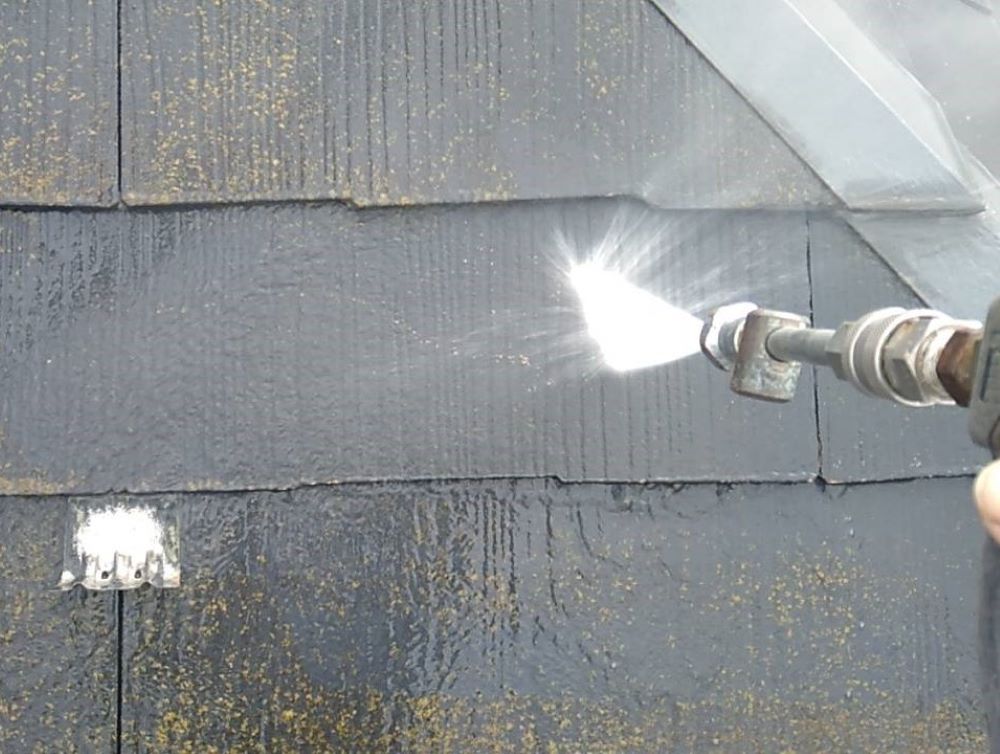

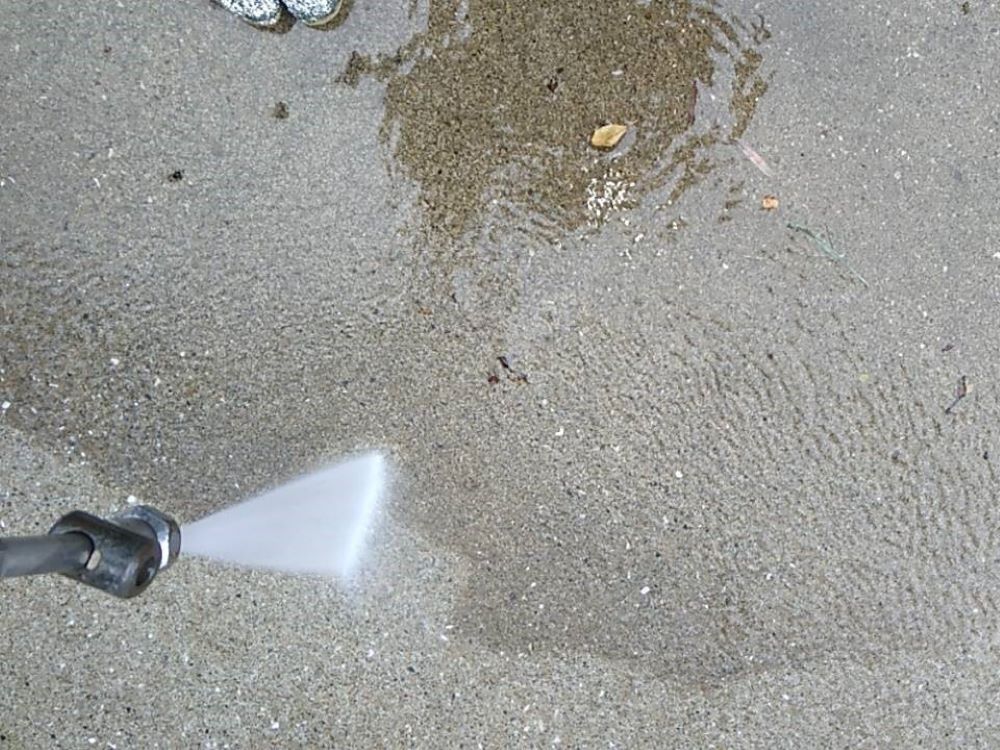

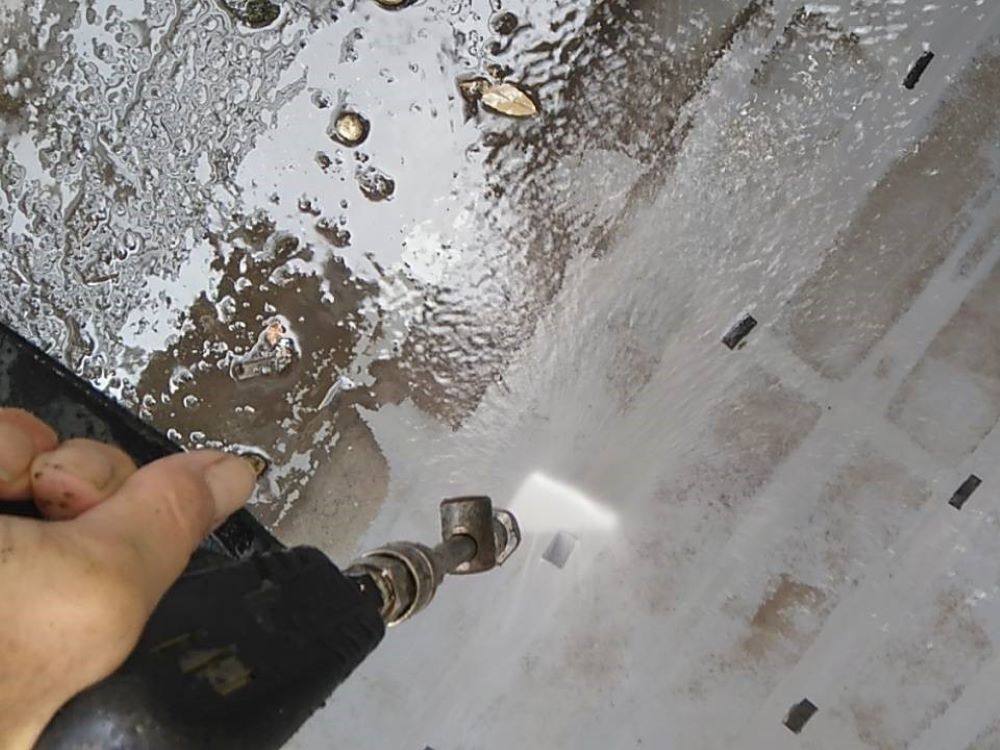

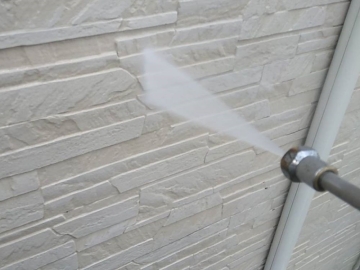

| 【2026/10/13】工事2日目 本日は、建物と敷地内の高圧洗浄をおこないました |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

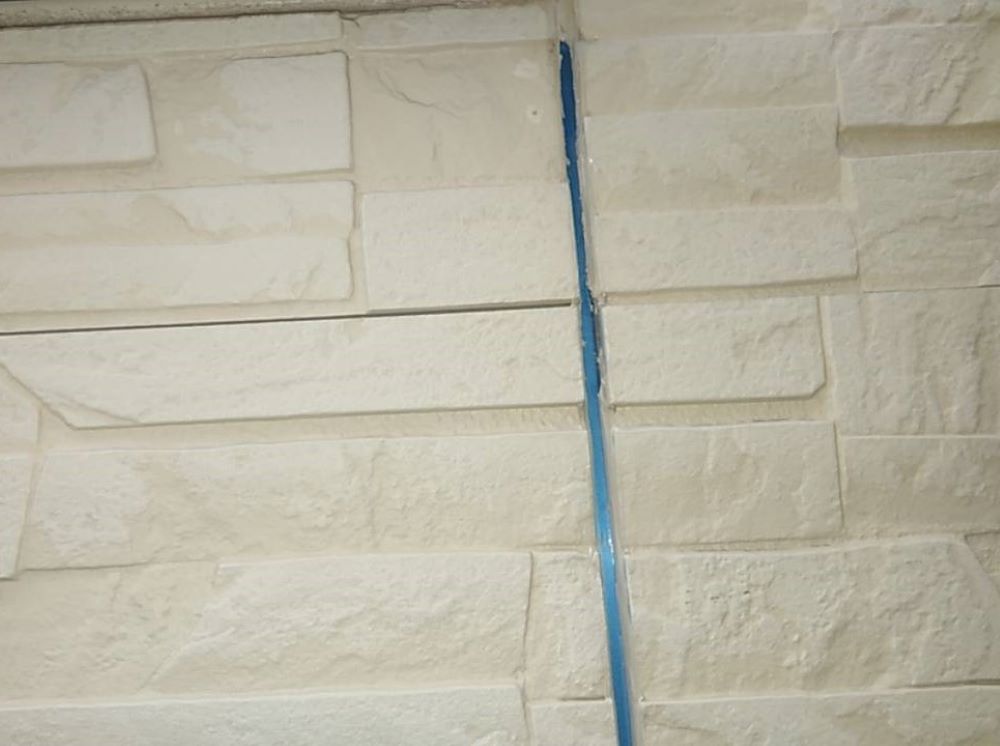

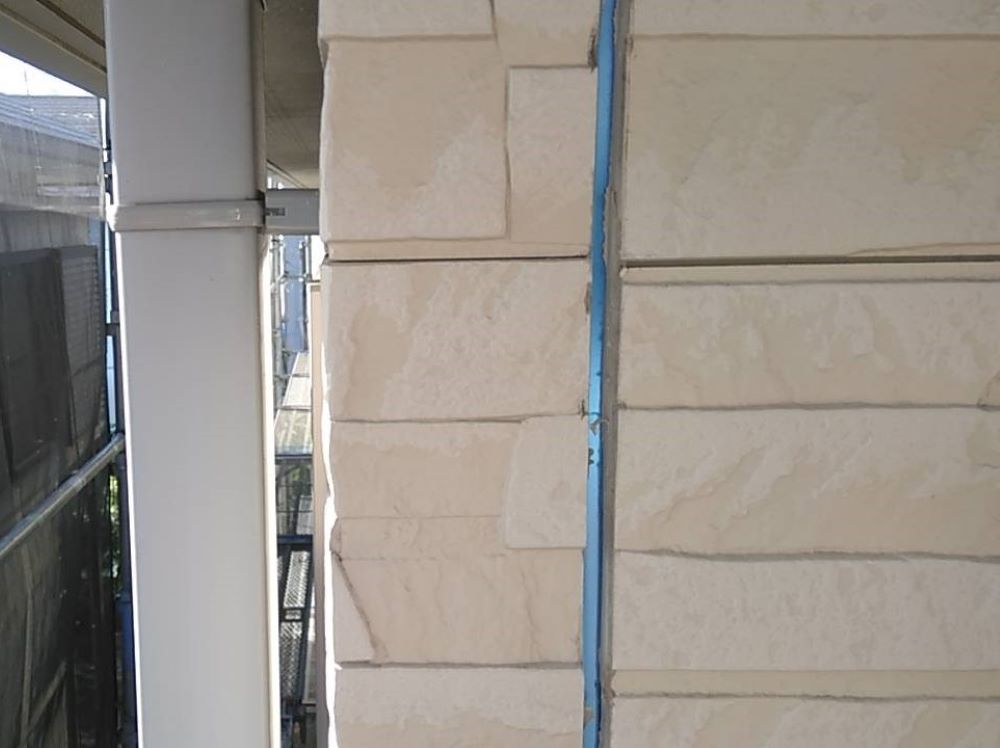

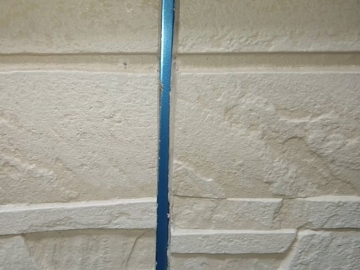

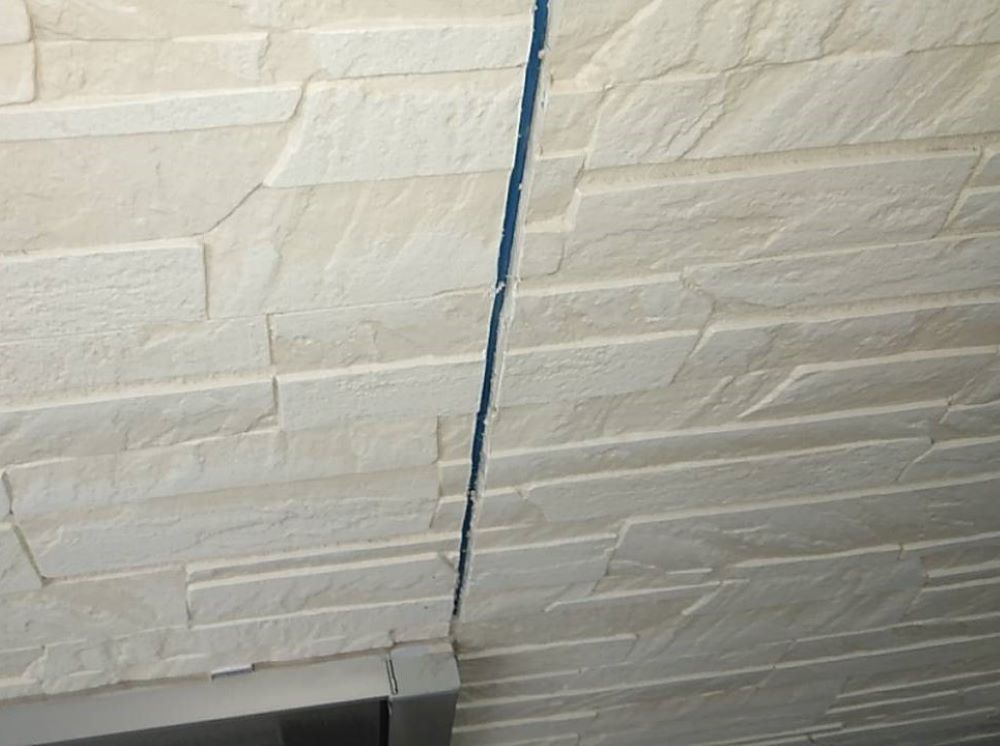

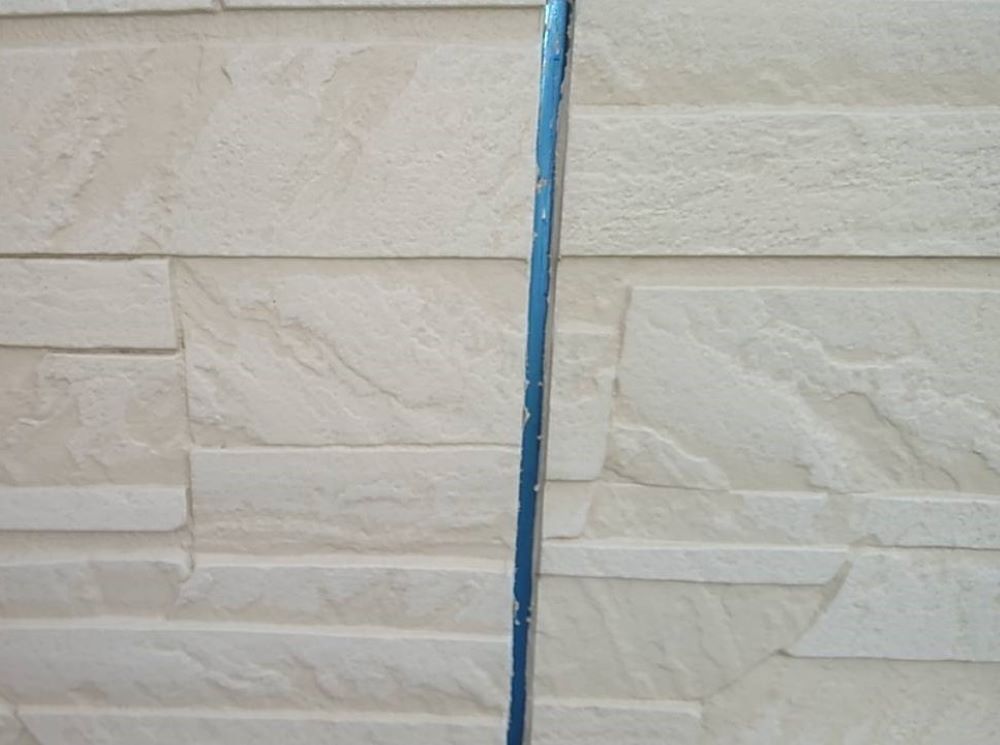

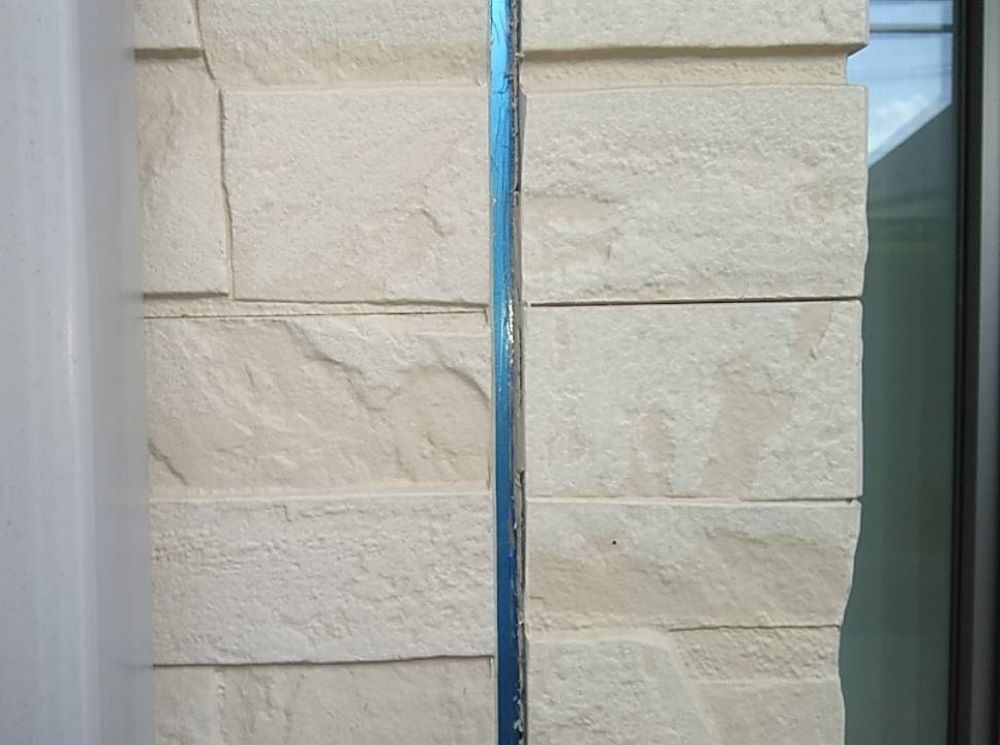

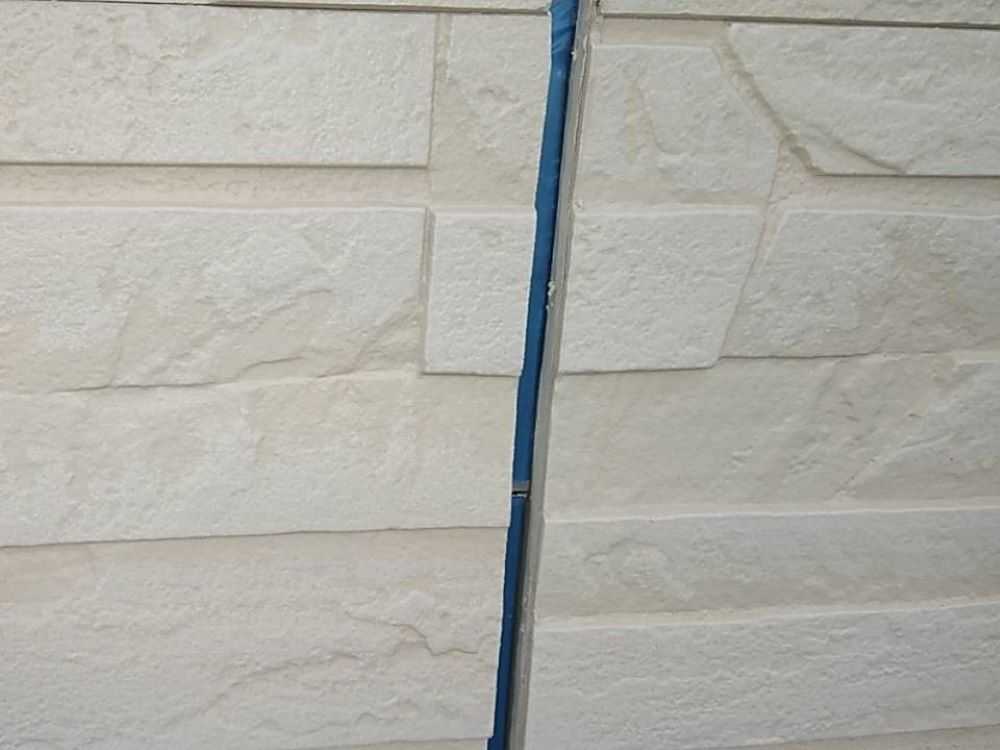

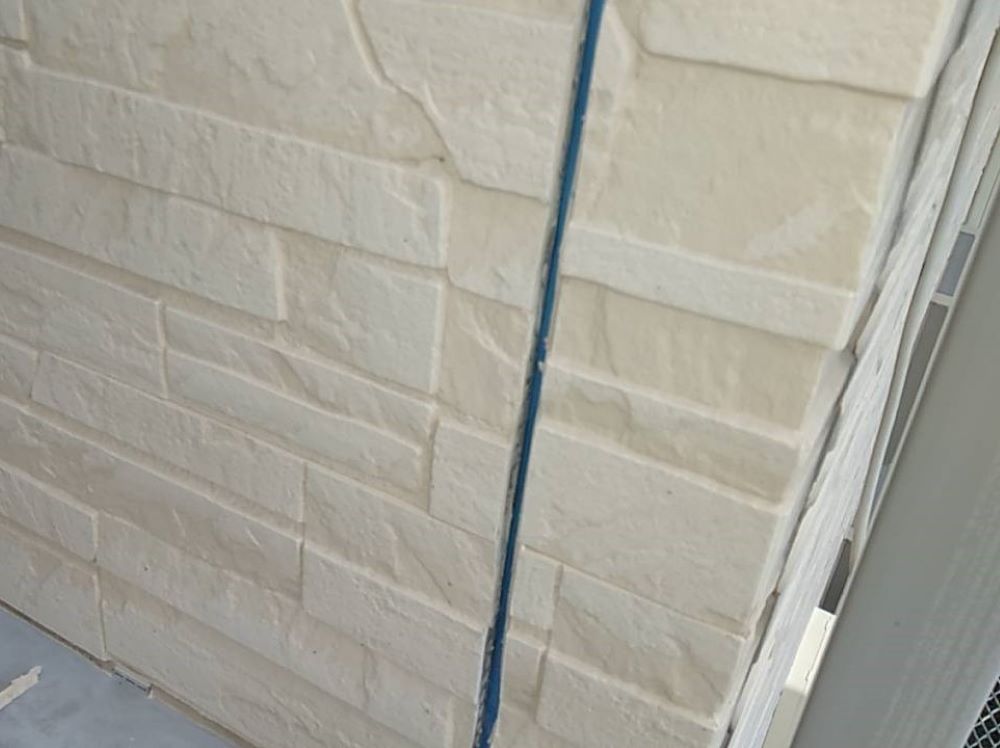

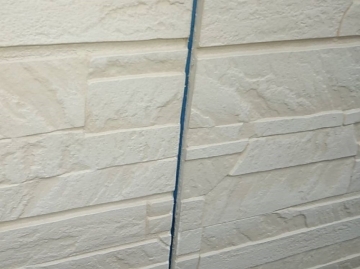

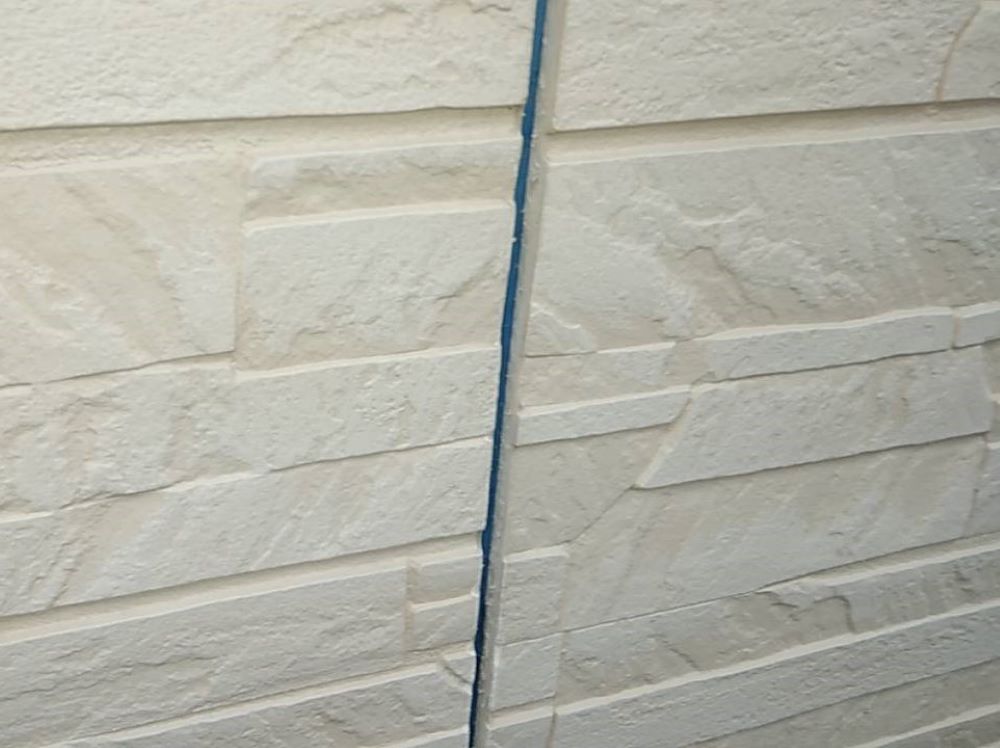

| 【2026/10/14】工事3日目 本日は、目地の下処理をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/15】工事4日目 本日は、昨日に引き続き目地の下処理をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||

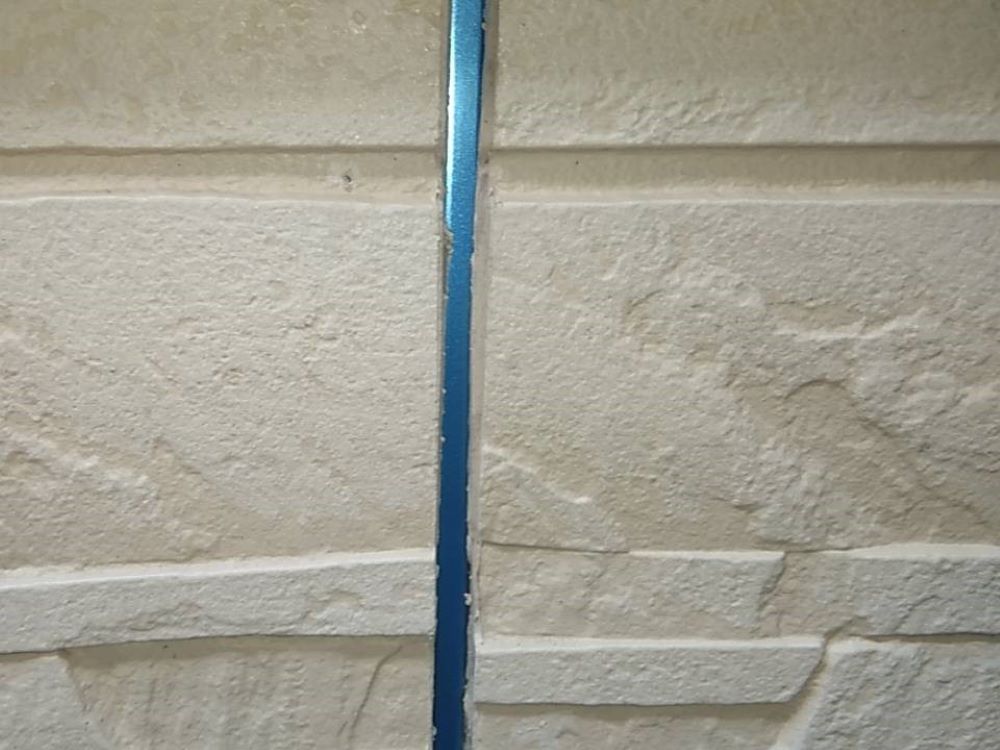

| 【2026/10/16】工事5日目 本日は、前回のコーキングの下処理作業の引き続きと養生作業をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/17】工事6日 本日は、1回目の外壁クリアー塗装をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/18】工事7日目 本日は、昨日に引き続き外壁のクリアー塗装1回目をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/19】工事8日目 本日は、外壁・屋根の塗装以外の部分塗装をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/21】工事9日目 本日は、外壁のクリアー塗装の仕上げ塗りをおこないました |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/22】工事10日目 本日は、目地のコーキングをおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/23】工事11日目 本日は、目地コーキングの仕上げをおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/27】工事12日目 本日は、外壁・屋根以外の部分の塗装をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/28】工事13日目 本日は、屋根の棟押さえトタン部の錆止め塗装をおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/29】工事14日目 本日は、屋根の下塗りと中塗りをおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
| 【2026/10/31】工事15日目 本日は、ベランダ床面の防水と屋根の塗装をメインにおこないました。 |
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||
